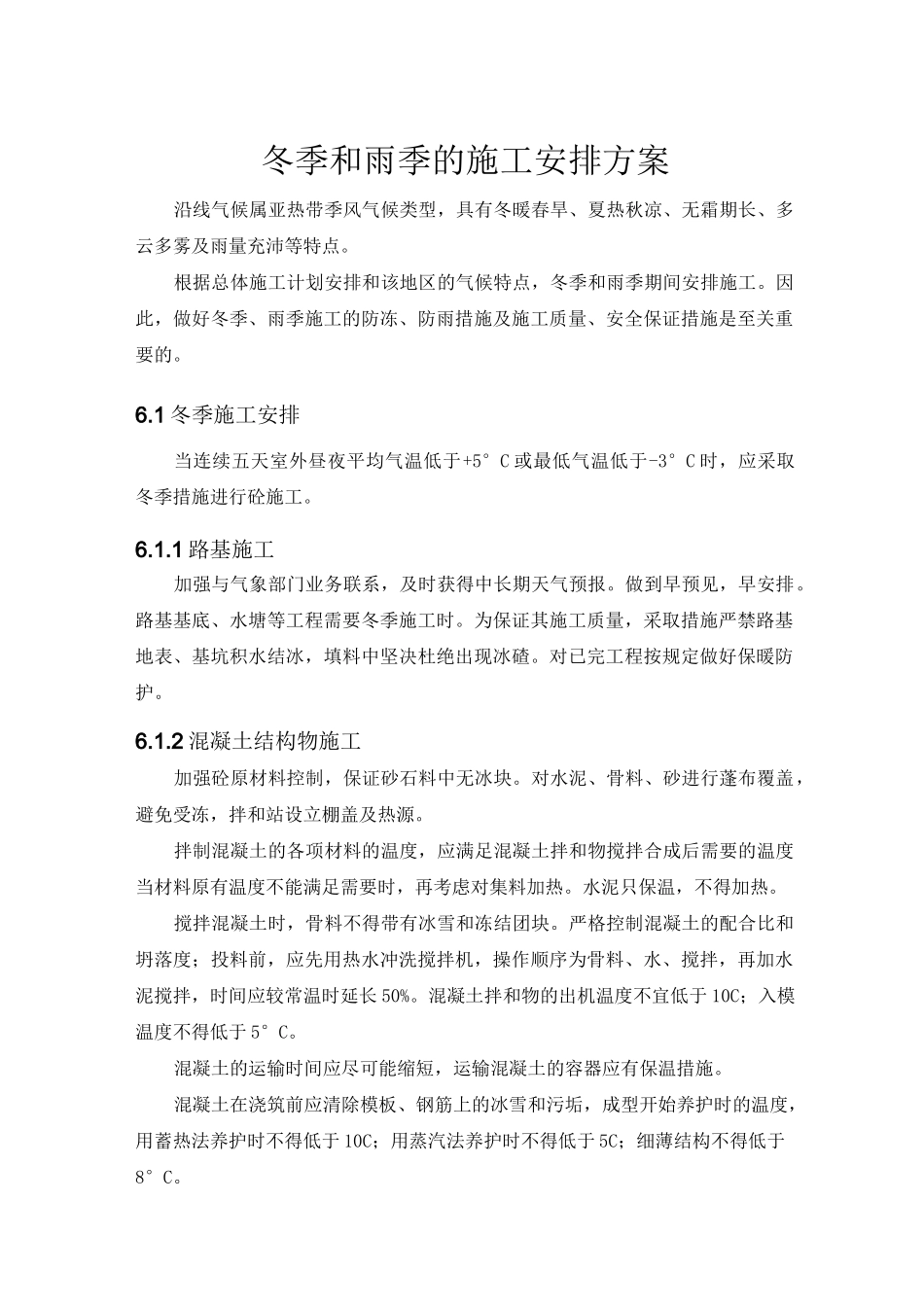

冬季和雨季的施工安排方案沿线气候属亚热带季风气候类型,具有冬暖春旱、夏热秋凉、无霜期长、多云多雾及雨量充沛等特点
根据总体施工计划安排和该地区的气候特点,冬季和雨季期间安排施工
因此,做好冬季、雨季施工的防冻、防雨措施及施工质量、安全保证措施是至关重要的
1冬季施工安排当连续五天室外昼夜平均气温低于+5°C或最低气温低于-3°C时,应采取冬季措施进行砼施工
1路基施工加强与气象部门业务联系,及时获得中长期天气预报
做到早预见,早安排
路基基底、水塘等工程需要冬季施工时
为保证其施工质量,采取措施严禁路基地表、基坑积水结冰,填料中坚决杜绝出现冰碴
对已完工程按规定做好保暖防护
2混凝土结构物施工加强砼原材料控制,保证砂石料中无冰块
对水泥、骨料、砂进行蓬布覆盖,避免受冻,拌和站设立棚盖及热源
拌制混凝土的各项材料的温度,应满足混凝土拌和物搅拌合成后需要的温度当材料原有温度不能满足需要时,再考虑对集料加热
水泥只保温,不得加热
搅拌混凝土时,骨料不得带有冰雪和冻结团块
严格控制混凝土的配合比和坍落度;投料前,应先用热水冲洗搅拌机,操作顺序为骨料、水、搅拌,再加水泥搅拌,时间应较常温时延长50%
混凝土拌和物的出机温度不宜低于10C;入模温度不得低于5°C
混凝土的运输时间应尽可能缩短,运输混凝土的容器应有保温措施
混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢,成型开始养护时的温度,用蓄热法养护时不得低于10C;用蒸汽法养护时不得低于5C;细薄结构不得低于8°C

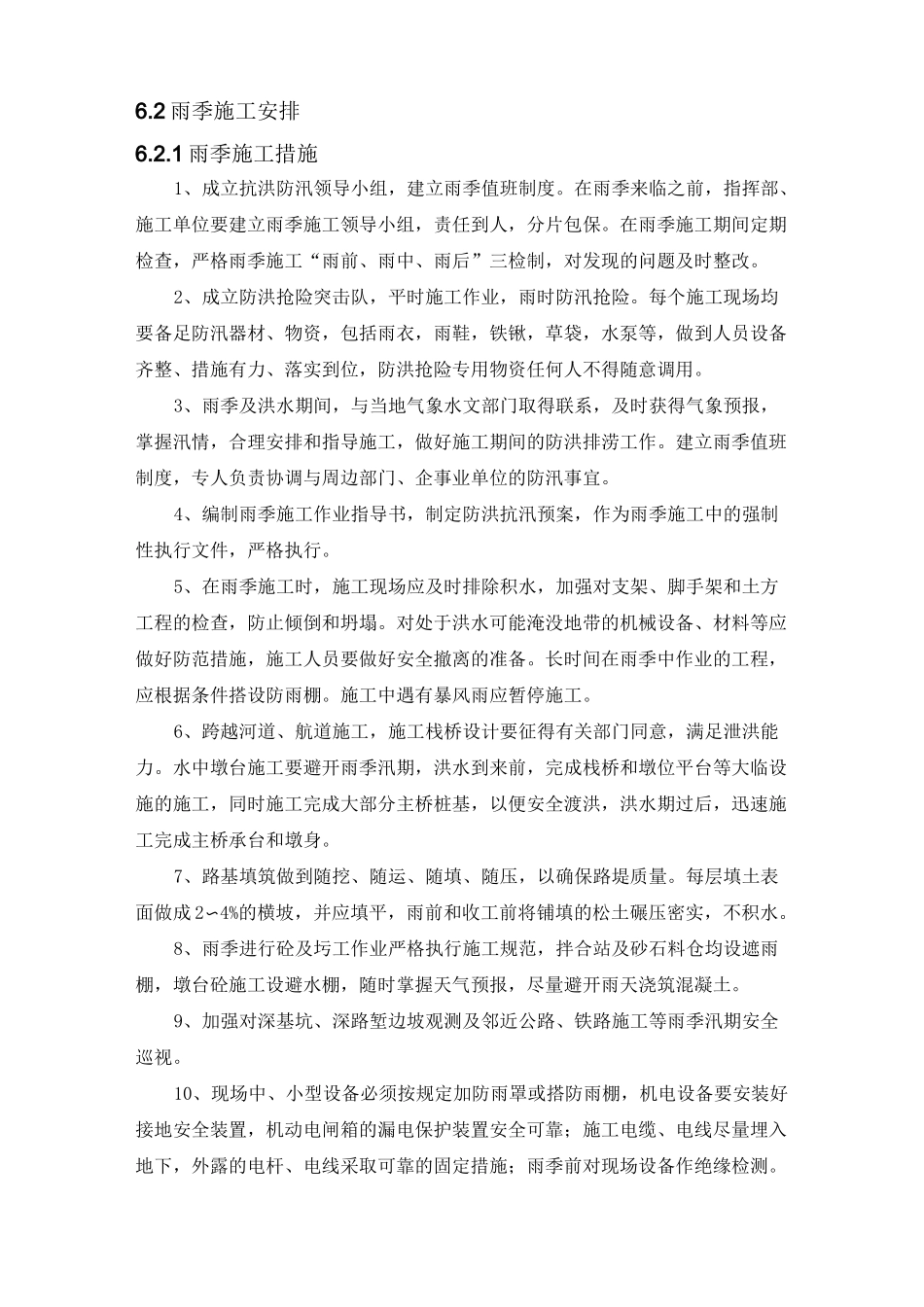

2雨季施工安排6
1雨季施工措施1、成立抗洪防汛领导小组,建立雨季值班制度
在雨季来临之前,指挥部、施工单位要建立雨季施工领导小组,责任到人,分片包保
在雨季施工期间定期检查,严格雨季施工“雨前、雨中、雨后”三检制,对发现的问题及时整改
2、成立防洪抢险突击队,平时施工作业,雨时防汛抢险
