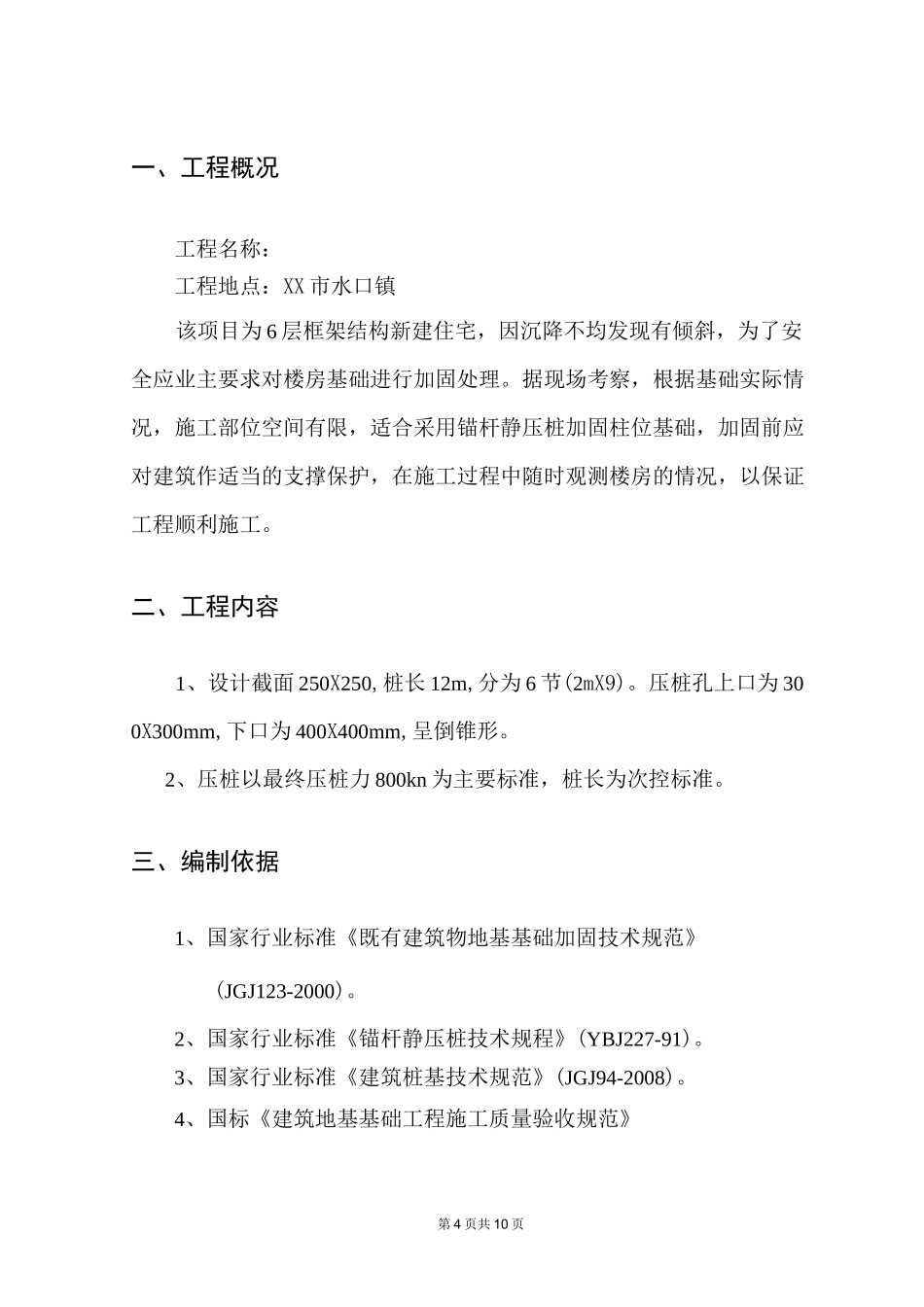

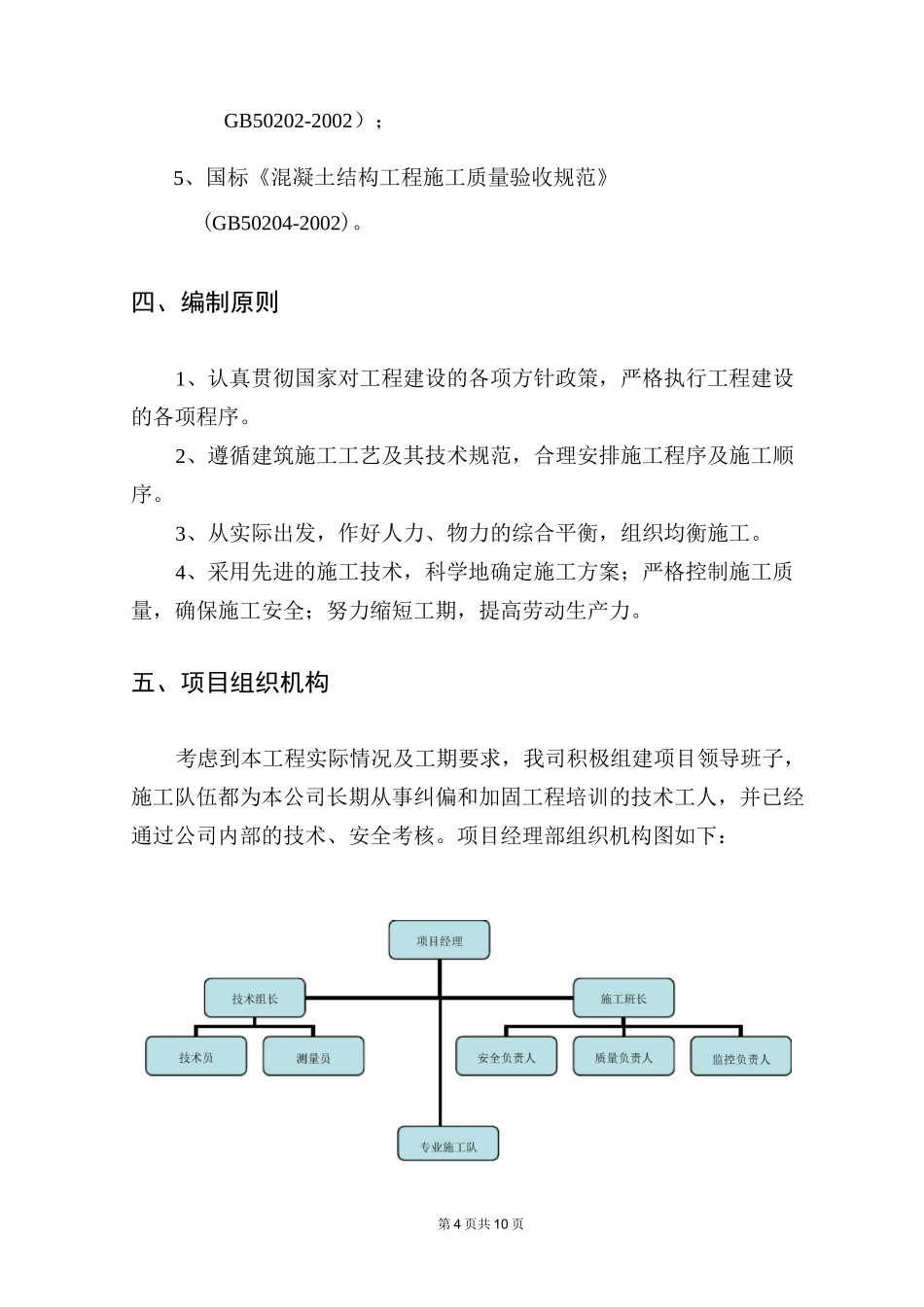

第1页共10页基础局部加固锚杆静压方桩施工方案第4页共10页一、工程概况工程名称:工程地点:XX市水口镇该项目为6层框架结构新建住宅,因沉降不均发现有倾斜,为了安全应业主要求对楼房基础进行加固处理。据现场考察,根据基础实际情况,施工部位空间有限,适合采用锚杆静压桩加固柱位基础,加固前应对建筑作适当的支撑保护,在施工过程中随时观测楼房的情况,以保证工程顺利施工。二、工程内容1、设计截面250X250,桩长12m,分为6节(2mX9)。压桩孔上口为300X300mm,下口为400X400mm,呈倒锥形。2、压桩以最终压桩力800kn为主要标准,桩长为次控标准。三、编制依据1、国家行业标准《既有建筑物地基基础加固技术规范》(JGJ123-2000)。2、国家行业标准《锚杆静压桩技术规程》(YBJ227-91)。3、国家行业标准《建筑桩基技术规范》(JGJ94-2008)。4、国标《建筑地基基础工程施工质量验收规范》第4页共10页GB50202-2002);5、国标《混凝土结构工程施工质量验收规范》(GB50204-2002)。四、编制原则1、认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序。2、遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺序。3、从实际出发,作好人力、物力的综合平衡,组织均衡施工。4、采用先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力。五、项目组织机构考虑到本工程实际情况及工期要求,我司积极组建项目领导班子,施工队伍都为本公司长期从事纠偏和加固工程培训的技术工人,并已经通过公司内部的技术、安全考核。项目经理部组织机构图如下:第4页共10页六、施工技术方案6.1施工技术要求6.1.1测量放样、定桩位根据建筑物轴线按桩位平面布置图测放,平面偏差不得大于土10cm;桩位测放结束需经监理或总包验收通过后,方能进行下道工序施工。6.1.2植筋制作受力梁,压桩孔预留上小下大截头锥形,上口300*300mm,下口400*400mm。6.1.3根据桩设计和锚杆静压桩施工特点每根桩施工单节长度为2.0m*6节,共计12m。6.1.4压桩孔周边埋设4根锚杆,锚杆直径30mm,锚杆长度500mm,锚杆埋置深度为14-16d。6.1.5压桩架安装时要保持垂直,拧紧螺帽,防止压桩架晃动,压桩时桩体应保持垂直,垂直偏差不得超过桩段长的1.5%。6.1.6压桩施工应逐段连续到位,如中途必须停顿,应将桩尖停留在软土层中且停歇时间不得超过24小时。6.1.7各节桩的连接采用电焊焊接,焊接中必须严格按照规定操作,焊缝表面焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷。6.1.8送桩深度、桩顶标高应高于基础底面100mm。6.1.9桩帽梁采用4根巾22钢筋交叉与锚杆焊接,封孔与桩帽梁必须采用C35砼并予以捣实。6.2加固原理第4页共10页锚杆静压桩是通过在基础上埋设锚杆固定压桩反力架,以建筑物所能发挥的自重荷载作为压桩反力,用千斤顶将桩段从基础中预留的压桩孔内逐段压入土体中,然后将桩与基础联接在一起,从而达到提高地基承载力和控制沉降的目的。它具有施工机械轻便灵活,施工方便,作业面小,可在室内施工并且能耗低无振动、无噪音、无污染等优点,广泛用于新老建筑物的地基加固处理。6.3工艺流程开挖基础、清理顶面侧面覆土——植筋加受力梁、制作压桩孔——安装反力架——吊装段就位、进行压桩、接桩施工——压到设计深度或要求压桩力——拆除压桩设备——封桩、将桩与基础连接——基础土方回填。6.4施工过程的技术质量保证措施6.4.1施工全过程严格按照YBJ227—91规范有关要求进行。6.4.2由公司技术科编写施工组织设计,并组织现场施工人员学习,统一思想及行动。6.4.3认真做好工程桩的定位、标高、轴线的放样工作,在得到监理的复核及验收后再进行施工。6.4.4压桩架保持垂直、均衡,拧紧锚固螺栓的螺帽,在压桩施工过程中,随时拧紧松动的螺帽,确保桩架的垂直度偏差小于1.5%,桩位平面偏差小于土10mm。第4页共10页6.4.5桩段就位保持垂直,使千斤顶与桩段轴线保持在同一垂直线上,不偏心受压。压桩时,桩顶套上钢桩帽后进行压桩。6.4.6压桩施工中途不停顿,一次到位。如必须中途停顿时,将桩尖停留在软土层中,且不超过24小时。6.4.7在施工过程...
