天津忠旺铝有限公司特大高精度铝及铝合金加工材项目1#废料回收车间工程冬季施工方案鞍钢建设集团有限公司2012年11月5鞍钢建设集团有限公司天津忠旺铝业有限公司COANSTEELCONSTRUCTIONGROUPCORP
,LTD特大高精度铝及铝合金加工材项目1

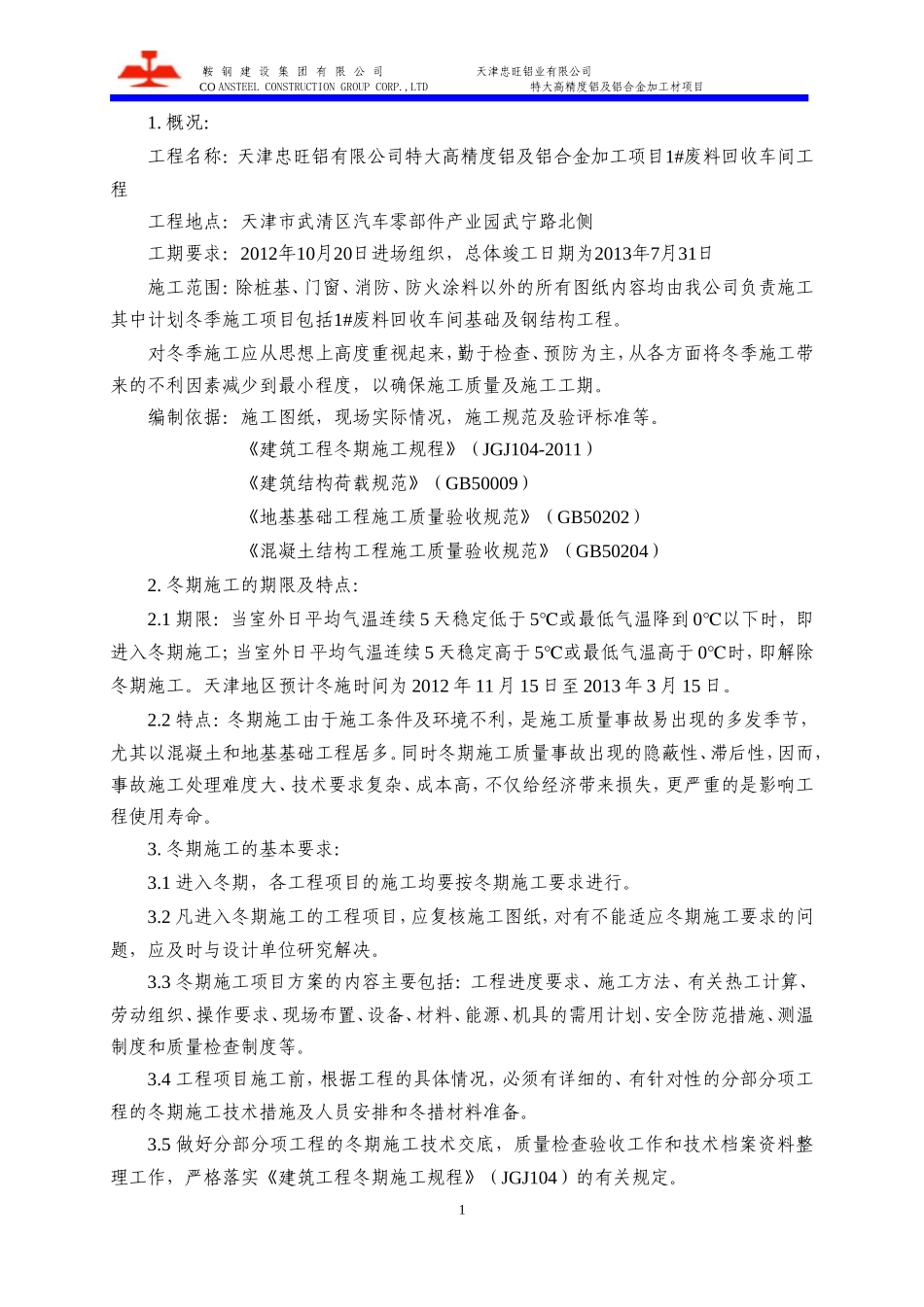

概况:工程名称:天津忠旺铝有限公司特大高精度铝及铝合金加工项目1#废料回收车间工程工程地点:天津市武清区汽车零部件产业园武宁路北侧工期要求:2012年10月20日进场组织,总体竣工日期为2013年7月31日施工范围:除桩基、门窗、消防、防火涂料以外的所有图纸内容均由我公司负责施工其中计划冬季施工项目包括1#废料回收车间基础及钢结构工程
对冬季施工应从思想上高度重视起来,勤于检查、预防为主,从各方面将冬季施工带来的不利因素减少到最小程度,以确保施工质量及施工工期
编制依据:施工图纸,现场实际情况,施工规范及验评标准等
《建筑工程冬期施工规程》(JGJ104-2011)《建筑结构荷载规范》(GB50009)《地基基础工程施工质量验收规范》(GB50202)《混凝土结构工程施工质量验收规范》(GB50204)2
冬期施工的期限及特点:2
1期限:当室外日平均气温连续5天稳定低于5℃或最低气温降到0℃以下时,即进入冬期施工;当室外日平均气温连续5天稳定高于5℃或最低气温高于0℃时,即解除冬期施工
天津地区预计冬施时间为2012年11月15日至2013年3月15日
2特点:冬期施工由于施工条件及环境不利,是施工质量事故易出现的多发季节,尤其以混凝土和地基基础工程居多
同时冬期施工质量事故出现的隐蔽性、滞后性,因而,事故施工处理难度大、技术要求复杂、成本高,不仅给经济带来损失,更严重的是影响工程使用寿命
冬期施工的基本要求:3
1进入冬期,各工程项目的施工均要按冬期施工要求进行
2凡进入冬期施工的工程项目,应复核施工
