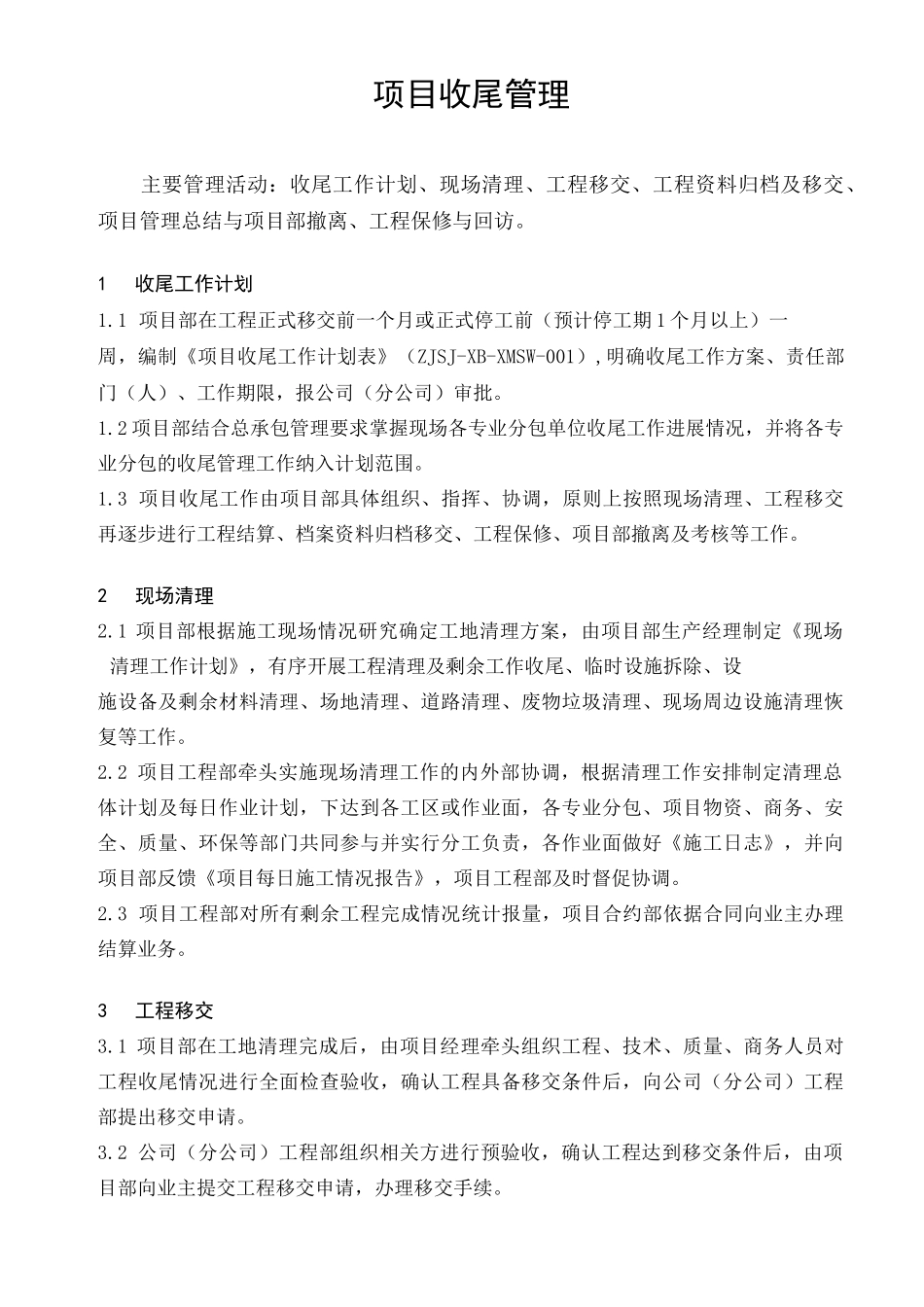

项目收尾管理主要管理活动:收尾工作计划、现场清理、工程移交、工程资料归档及移交、项目管理总结与项目部撤离、工程保修与回访
1收尾工作计划1
1项目部在工程正式移交前一个月或正式停工前(预计停工期1个月以上)一周,编制《项目收尾工作计划表》(ZJSJ-XB-XMSW-001),明确收尾工作方案、责任部门(人)、工作期限,报公司(分公司)审批
2项目部结合总承包管理要求掌握现场各专业分包单位收尾工作进展情况,并将各专业分包的收尾管理工作纳入计划范围
3项目收尾工作由项目部具体组织、指挥、协调,原则上按照现场清理、工程移交再逐步进行工程结算、档案资料归档移交、工程保修、项目部撤离及考核等工作
2现场清理2
1项目部根据施工现场情况研究确定工地清理方案,由项目部生产经理制定《现场清理工作计划》,有序开展工程清理及剩余工作收尾、临时设施拆除、设施设备及剩余材料清理、场地清理、道路清理、废物垃圾清理、现场周边设施清理恢复等工作
2项目工程部牵头实施现场清理工作的内外部协调,根据清理工作安排制定清理总体计划及每日作业计划,下达到各工区或作业面,各专业分包、项目物资、商务、安全、质量、环保等部门共同参与并实行分工负责,各作业面做好《施工日志》,并向项目部反馈《项目每日施工情况报告》,项目工程部及时督促协调
3项目工程部对所有剩余工程完成情况统计报量,项目合约部依据合同向业主办理结算业务
3工程移交3
1项目部在工地清理完成后,由项目经理牵头组织工程、技术、质量、商务人员对工程收尾情况进行全面检查验收,确认工程具备移交条件后,向公司(分公司)工程部提出移交申请
2公司(分公司)工程部组织相关方进行预验收,确认工程达到移交条件后,由项目部向业主提交工程移交申请,办理移交手续
3工程移交后,按合同规定履行交工服务

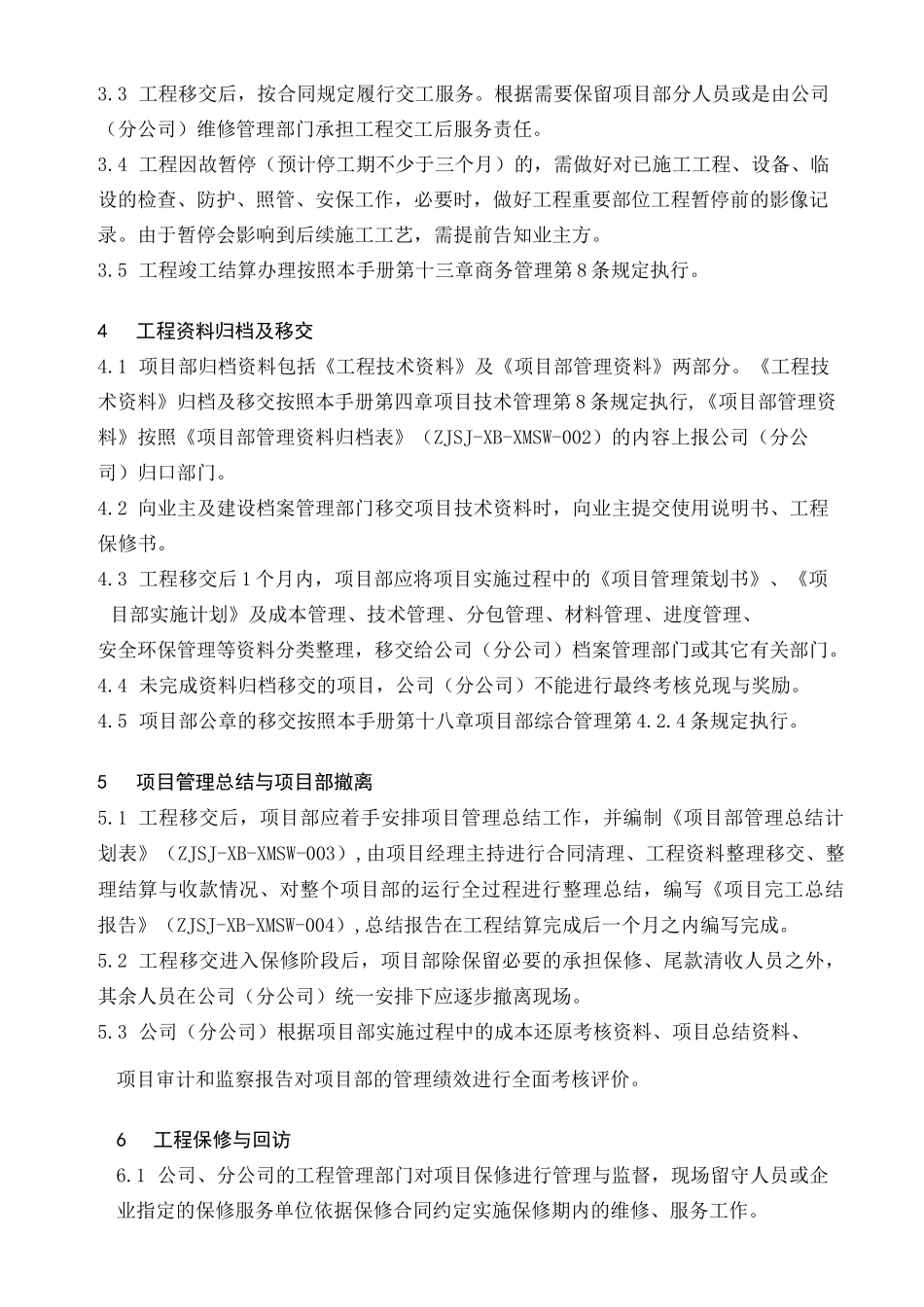

根据需要保留项目部分人员或是由公司(分公司)维修管理部门承
