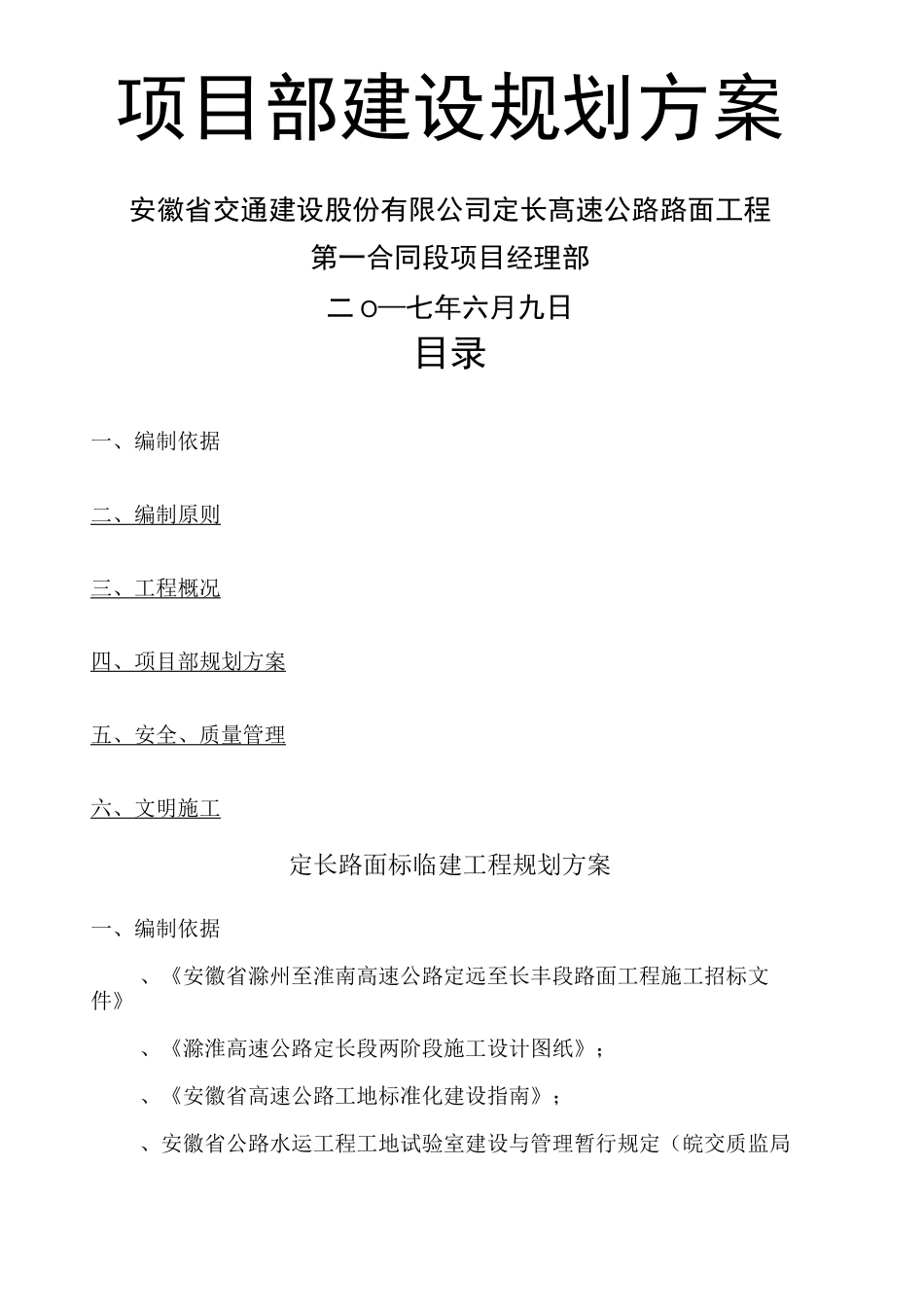

项目部建设规划方案安徽省交通建设股份有限公司定长髙速公路路面工程第一合同段项目经理部二O—七年六月九日目录一、编制依据二、编制原则三、工程概况四、项目部规划方案五、安全、质量管理六、文明施工定长路面标临建工程规划方案一、编制依据、《安徽省滁州至淮南高速公路定远至长丰段路面工程施工招标文件》、《滁淮高速公路定长段两阶段施工设计图纸》;、《安徽省高速公路工地标准化建设指南》;、安徽省公路水运工程工地试验室建设与管理暂行规定(皖交质监局【】号);、皖滁淮办【】号文件《关于印发滁淮高速公路标准化工地建设指南(临建设施篇)的通知》;、既征临时用地的位置、面积、形状等特点;、本公司所拥有的机械仪器设备、管理水平、技术科技水平、施工工法以及多年积累的类似工程的施工经验

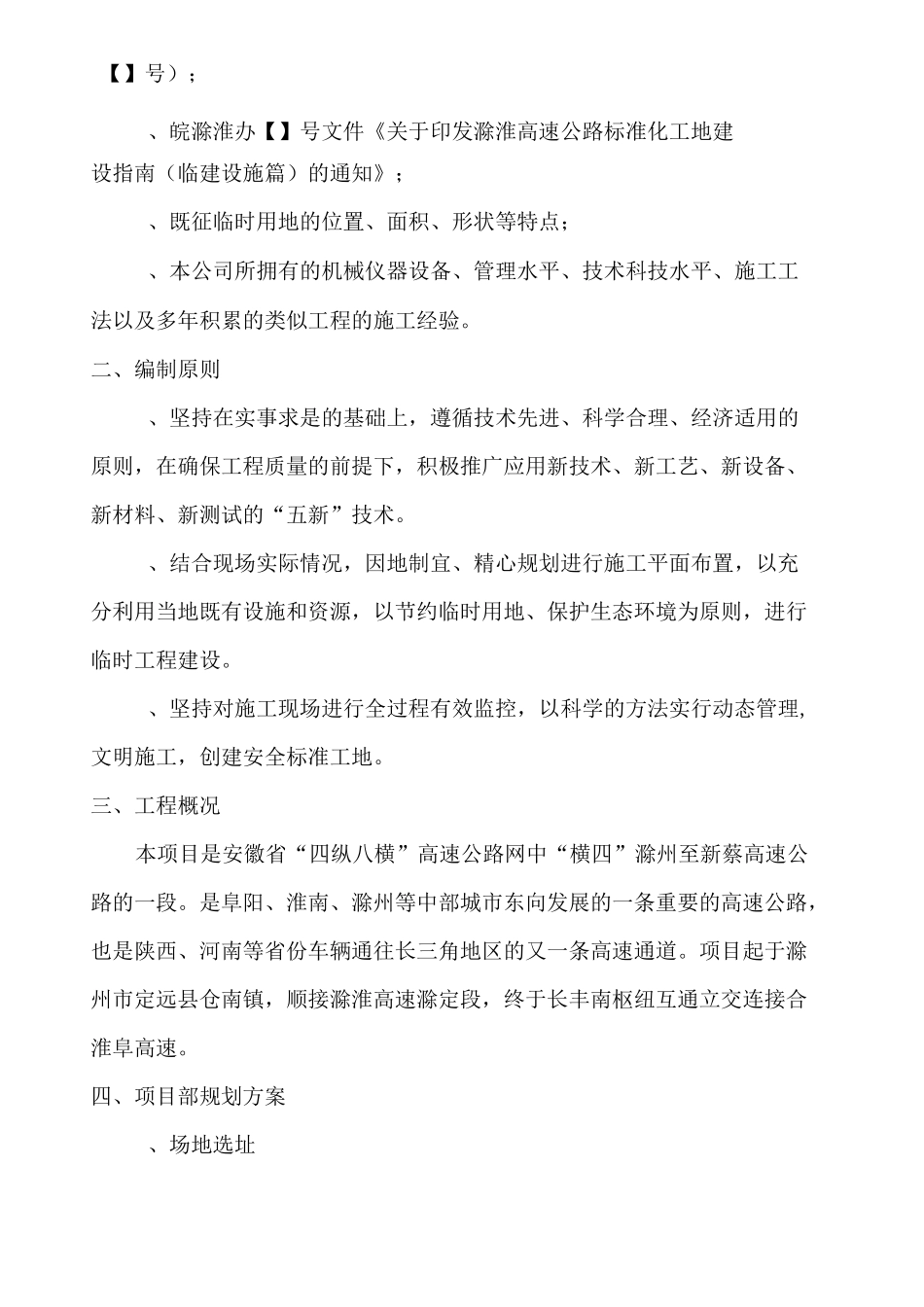

二、编制原则、坚持在实事求是的基础上,遵循技术先进、科学合理、经济适用的原则,在确保工程质量的前提下,积极推广应用新技术、新工艺、新设备、新材料、新测试的“五新”技术
、结合现场实际情况,因地制宜、精心规划进行施工平面布置,以充分利用当地既有设施和资源,以节约临时用地、保护生态环境为原则,进行临时工程建设
、坚持对施工现场进行全过程有效监控,以科学的方法实行动态管理,文明施工,创建安全标准工地
三、工程概况本项目是安徽省“四纵八横”高速公路网中“横四”滁州至新蔡高速公路的一段
是阜阳、淮南、滁州等中部城市东向发展的一条重要的高速公路,也是陕西、河南等省份车辆通往长三角地区的又一条高速通道
项目起于滁州市定远县仓南镇,顺接滁淮高速滁定段,终于长丰南枢纽互通立交连接合淮阜高速
四、项目部规划方案、场地选址依据满足安全,交通便利,便于管理,靠前指挥,统管全线,利于沟通,通信畅通,邮路便捷的原则,我部临建工程选在滁州市定远县张桥镇高塘村旁,房屋采用彩钢板活动板房,以保证其坚固、安全、耐用,满足工作要求

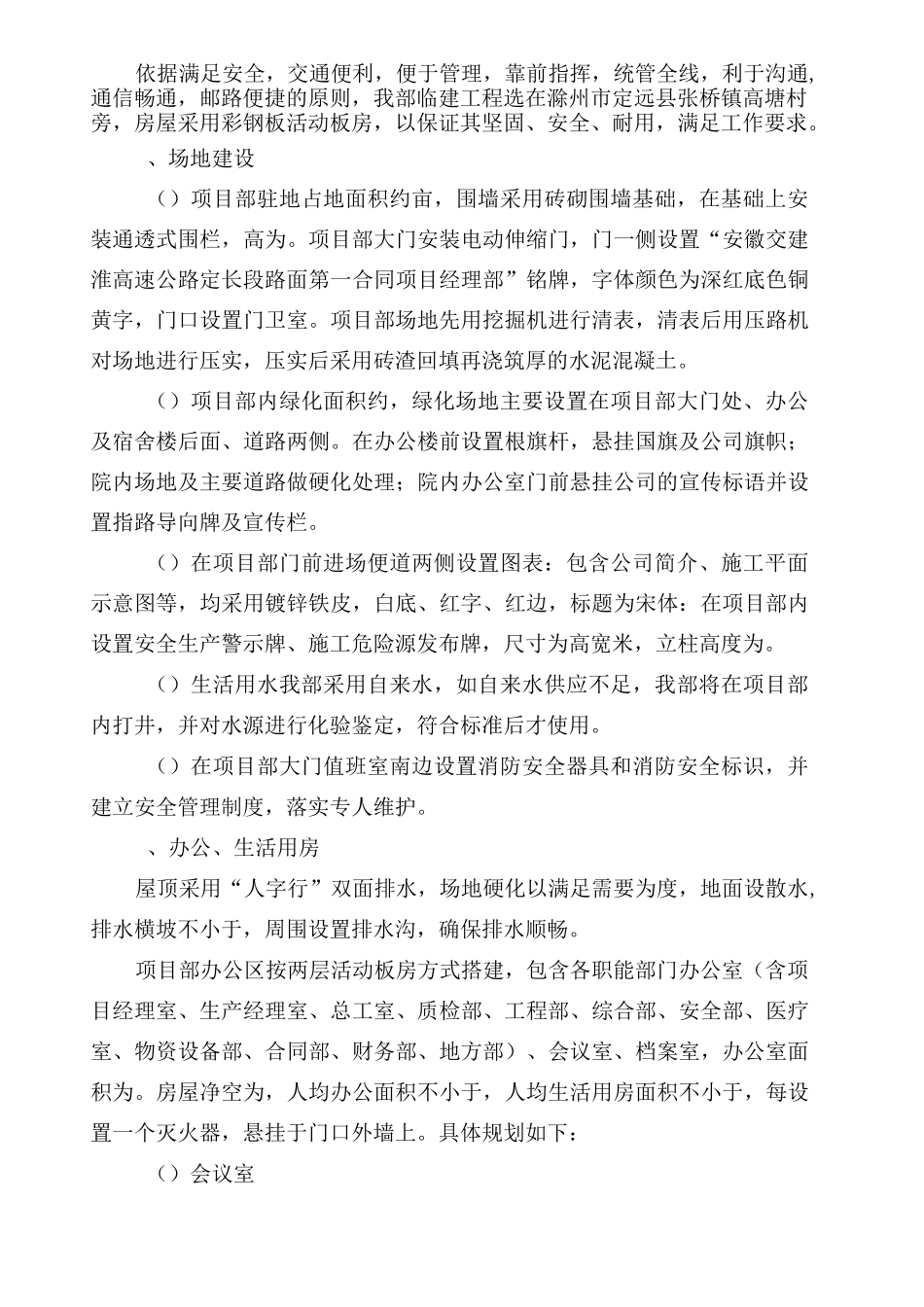

、场地建设()项目部驻地占地
