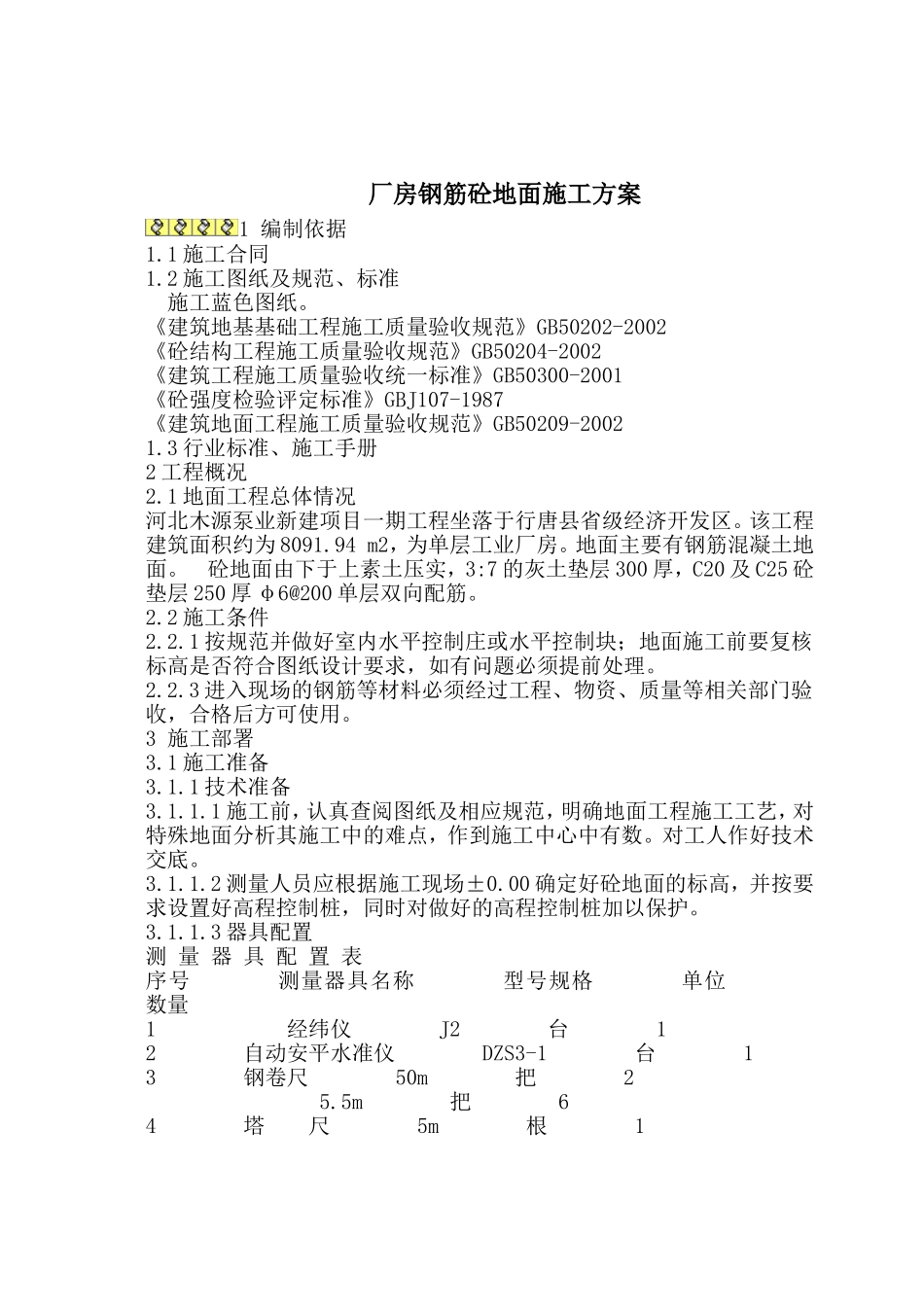

厂房钢筋砼地面施工方案1编制依据1
1施工合同1
2施工图纸及规范、标准施工蓝色图纸
《建筑地基基础工程施工质量验收规范》GB50202-2002《砼结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB50300-2001《砼强度检验评定标准》GBJ107-1987《建筑地面工程施工质量验收规范》GB50209-20021
3行业标准、施工手册2工程概况2
1地面工程总体情况河北木源泵业新建项目一期工程坐落于行唐县省级经济开发区
该工程建筑面积约为8091
94m2,为单层工业厂房
地面主要有钢筋混凝土地面
砼地面由下于上素土压实,3:7的灰土垫层300厚,C20及C25砼垫层250厚φ6@200单层双向配筋
2施工条件2
1按规范并做好室内水平控制庄或水平控制块;地面施工前要复核标高是否符合图纸设计要求,如有问题必须提前处理

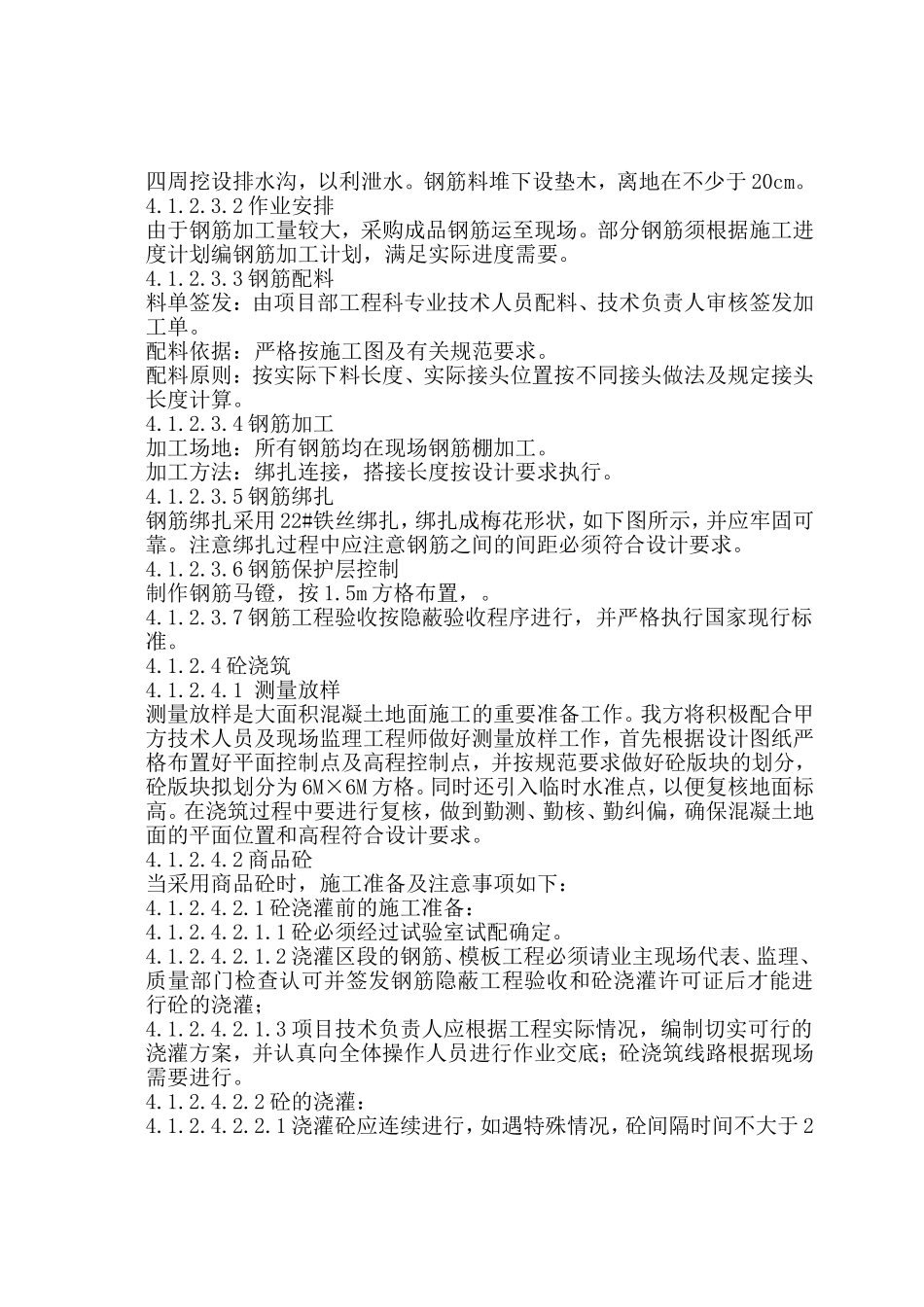

3进入现场的钢筋等材料必须经过工程、物资、质量等相关部门验收,合格后方可使用
3施工部署3
1施工准备3
1技术准备3
1施工前,认真查阅图纸及相应规范,明确地面工程施工工艺,对特殊地面分析其施工中的难点,作到施工中心中有数
对工人作好技术交底
2测量人员应根据施工现场±0
00确定好砼地面的标高,并按要求设置好高程控制桩,同时对做好的高程控制桩加以保护
3器具配置测量器具配置表序号测量器具名称型号规格单位数量1经纬仪J2台12自动安平水准仪DZS3-1台13钢卷尺50m把25
5m把64塔尺5m根13
2施工机具准备为确保本分项工程顺利完成,我项目根据该分项工程的工作量及现场情况,采用商品混凝土
振捣棒5根作为现场砼浇筑;其他如铁锹、木搓、打磨机等若干
3施工材料准备为确保本分项工程顺利完成,工程施工前必须按现场工程量的多少配备齐足够的钢筋、商品砼等材
