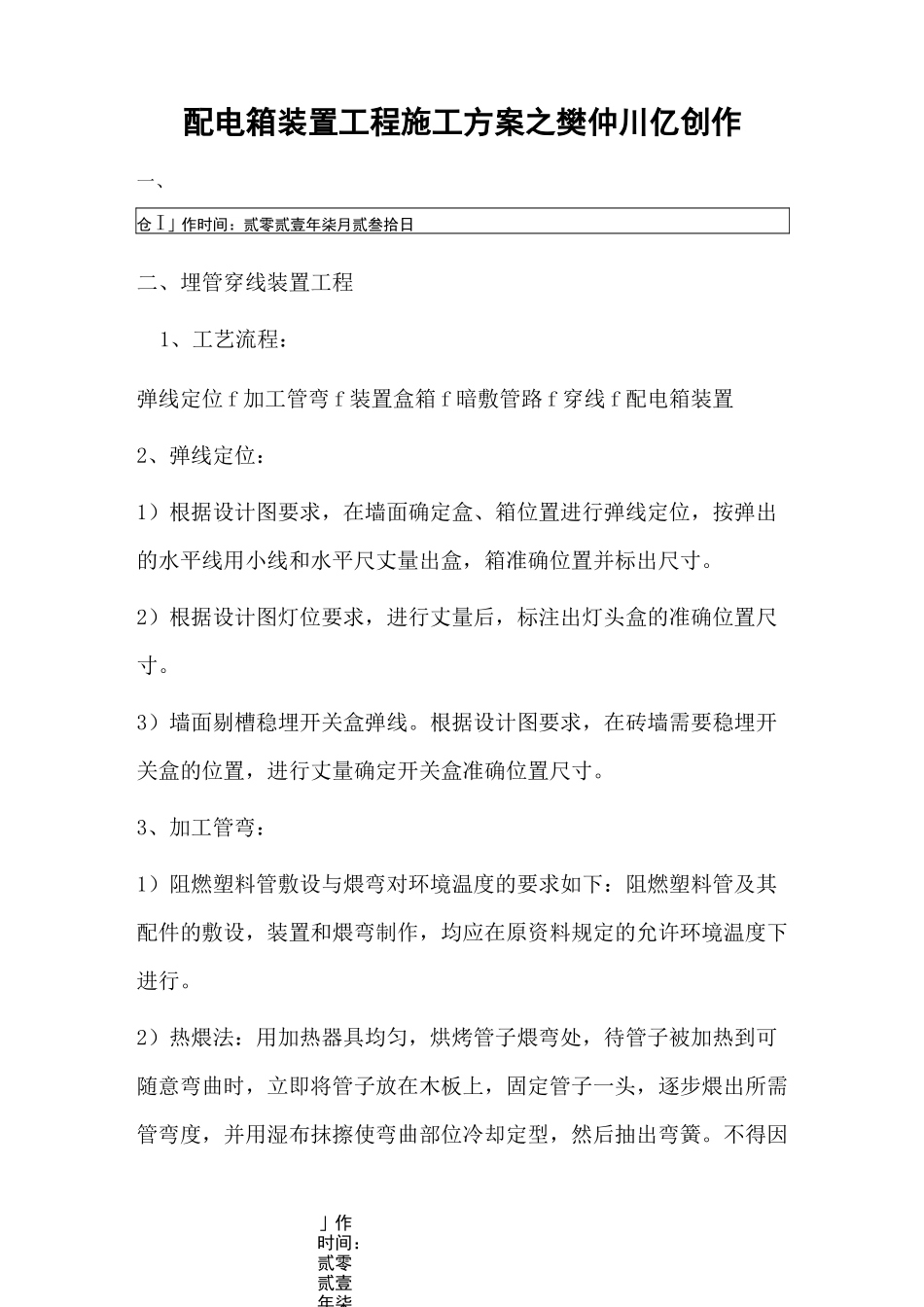

」作时间:贰零贰壹年柒配电箱装置工程施工方案之樊仲川亿创作一、仓I」作时间:贰零贰壹年柒月贰叁拾日二、埋管穿线装置工程1、工艺流程:弹线定位f加工管弯f装置盒箱f暗敷管路f穿线f配电箱装置2、弹线定位:1)根据设计图要求,在墙面确定盒、箱位置进行弹线定位,按弹出的水平线用小线和水平尺丈量出盒,箱准确位置并标出尺寸。2)根据设计图灯位要求,进行丈量后,标注出灯头盒的准确位置尺寸。3)墙面剔槽稳埋开关盒弹线。根据设计图要求,在砖墙需要稳埋开关盒的位置,进行丈量确定开关盒准确位置尺寸。3、加工管弯:1)阻燃塑料管敷设与煨弯对环境温度的要求如下:阻燃塑料管及其配件的敷设,装置和煨弯制作,均应在原资料规定的允许环境温度下进行。2)热煨法:用加热器具均匀,烘烤管子煨弯处,待管子被加热到可随意弯曲时,立即将管子放在木板上,固定管子一头,逐步煨出所需管弯度,并用湿布抹擦使弯曲部位冷却定型,然后抽出弯簧。不得因」作时间:贰零贰壹年柒」作时间:贰零贰壹年柒煨弯使管出现烤伤、变色、破裂等现象。4、隐埋盒、箱:1)盒、箱固定应平正牢固、灰浆丰满,收口平整,纵横座尺度确,符合设计图和施工验收规范规定。2)砖墙隐埋盒、箱:A、剔洞隐埋盒、箱,再接短管:按弹出的水平线,对照设计图找出盒、箱的准确位置,然后剔洞,所剔孔洞应比盒、箱稍大一些。洞剔好后,先用水把洞内四壁浇湿,并将洞中杂物清理干净。依照管路的走向敲掉盒子的敲落孔,再用高标号水泥砂浆填入洞内将盒、箱稳端正,待水泥砂浆凝固后,再接短管入盒、箱。B、顶板隐埋灯头盒:埋灯头盒。根据设计图标注出灯位的位置尺寸,先打孔,然后由下向上剔洞,洞口下小上大。将盒子配上相应的固定体放入洞中,并固定好吊板,待配管后用高标号水泥砂浆稳埋牢固。二、配电箱(柜)装置工程1)设备要求1)柜(盘)本体外观检查应无损伤及变形,油漆完整无损。柜(盘)内部检查:电器装置及元件、绝缘瓷件齐全,无损伤、裂纹等缺陷。」作时间:贰零贰壹年柒」作时间:贰零贰壹年柒2)装置前应核对配电箱编号是否与装置位置相符,按设计图纸检查其箱号、箱内回路号。箱门接地应采取软铜编织线,专用接线端子。箱内接线应整齐,满足设计要求及验收规范(GB50303-2002)的规定。(2)作业条件配电箱装置场合土建应具备内粉刷完成、门窗已装好的基本条件。预埋管道及预埋件均应清理好;场地具备运输条件,坚持道路平整疏通。(3)配电箱定位:根据设计要求现场确定配电箱位置以及现场实际设备装置情况,依照箱的外形尺寸进行弹线定位。(4)基础型钢装置1)按图纸要求预制加工基础型钢架,并做好防腐处理,按施工图纸所标位置,将预制好的基础型钢架放在预留铁件上,找平、找正后将基础型钢架、预埋铁件、垫片用电焊焊牢。最终基础型钢顶部宜高出抹平地面10mm.2)基础型钢接地:基础型钢装置完毕后,应将接地线与基础型钢的两端焊牢,焊接面为扁钢宽度的二倍,然后与柜接地排可靠连接。并做好防腐处理。(5)配电柜(盘)装置1)柜(盘)装置:应按施工图的安插,将配电柜依照顺序逐一就位在基础型钢上。单独柜(盘)进行柜面和正面的垂直度的调整可用加垫铁的方法解决,但不成超出三片,并焊接牢固。成列柜(盘)各台」作时间:贰零贰壹年柒」作时间:贰零贰壹年柒就位后,应对柜的水平度及盘面偏差进行调整,应调整到符合施工规范的规定。2)挂墙式的配电箱可采取膨胀螺栓固定在墙上,但空心砖或砌块墙上要预埋燕尾螺栓或采取对拉螺栓进行固定。3)装置配电箱应预埋套箱,装置后面板应与墙面平。4)柜(盘)调整结束后,应用螺栓将柜体与基础型钢进行紧固。5)柜(盘)接地:每台柜(盘)单独与基础型钢连接,可采取铜线将柜内PE排与接地螺栓可靠联结,并必须加弹簧垫圈进行防松处理。每扇柜门应分别用铜编织线与PE排可靠联结。6)柜(盘)顶与母线进行连接,注意应采取母线配套扳手依照要求进行紧固,接触面应涂中性凡士林。柜间母排连接时应注意母排是否距离其他器件或壳体太近,并注意相位正确。7)控制回路检查:应检查线路是否因运输等因素而松脱,并逐一进行紧固,电器元件是否损...
