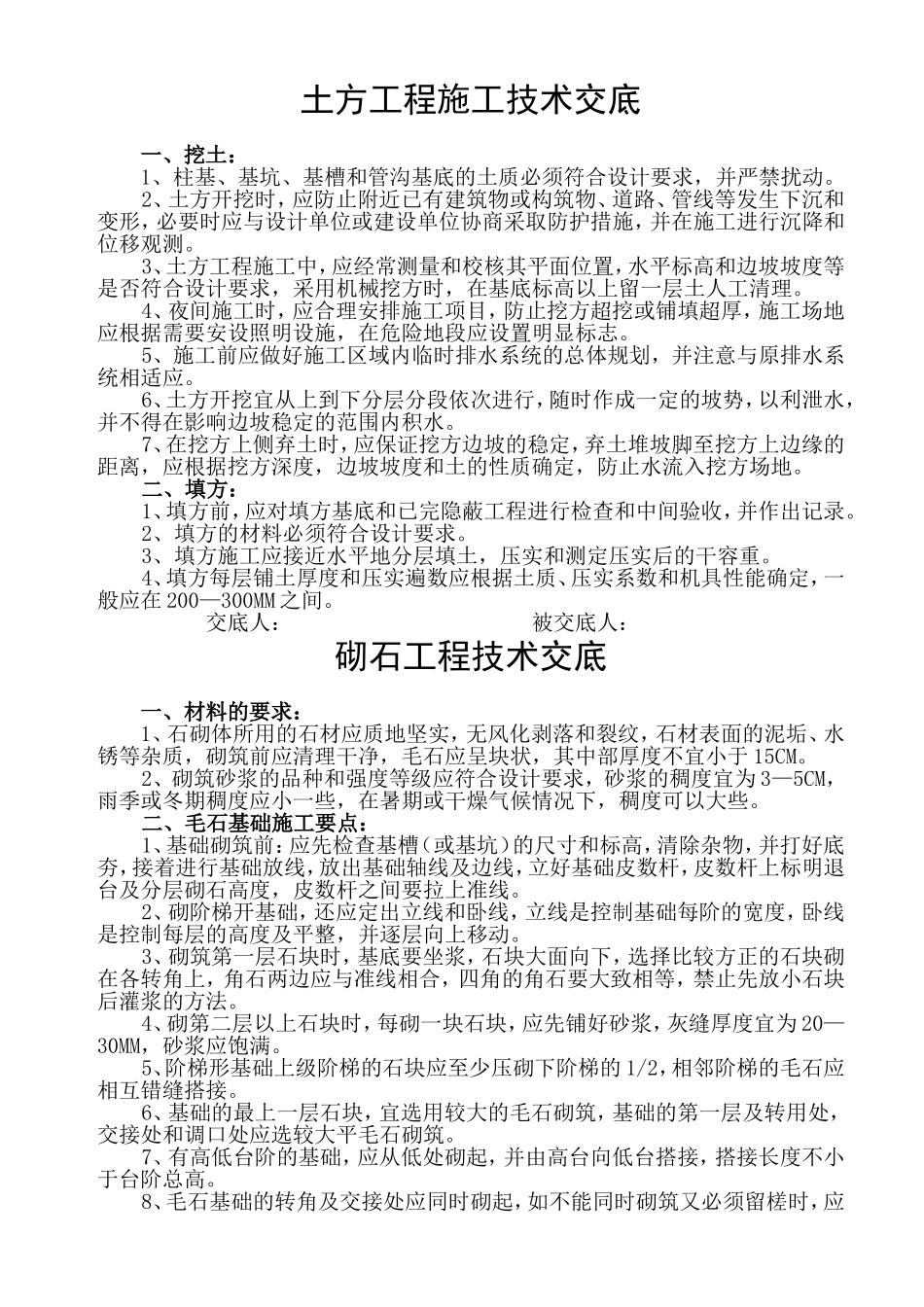

土方工程施工技术交底一、挖土:1、柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。2、土方开挖时,应防止附近已有建筑物或构筑物、道路、管线等发生下沉和变形,必要时应与设计单位或建设单位协商采取防护措施,并在施工进行沉降和位移观测。3、土方工程施工中,应经常测量和校核其平面位置,水平标高和边坡坡度等是否符合设计要求,采用机械挖方时,在基底标高以上留一层土人工清理。4、夜间施工时,应合理安排施工项目,防止挖方超挖或铺填超厚,施工场地应根据需要安设照明设施,在危险地段应设置明显标志。5、施工前应做好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应。6、土方开挖宜从上到下分层分段依次进行,随时作成一定的坡势,以利泄水,并不得在影响边坡稳定的范围内积水。7、在挖方上侧弃土时,应保证挖方边坡的稳定,弃土堆坡脚至挖方上边缘的距离,应根据挖方深度,边坡坡度和土的性质确定,防止水流入挖方场地。二、填方:1、填方前,应对填方基底和已完隐蔽工程进行检查和中间验收,并作出记录。2、填方的材料必须符合设计要求。3、填方施工应接近水平地分层填土,压实和测定压实后的干容重。4、填方每层铺土厚度和压实遍数应根据土质、压实系数和机具性能确定,一般应在200—300MM之间。交底人:被交底人:砌石工程技术交底一、材料的要求:1、石砌体所用的石材应质地坚实,无风化剥落和裂纹,石材表面的泥垢、水锈等杂质,砌筑前应清理干净,毛石应呈块状,其中部厚度不宜小于15CM。2、砌筑砂浆的品种和强度等级应符合设计要求,砂浆的稠度宜为3—5CM,雨季或冬期稠度应小一些,在暑期或干燥气候情况下,稠度可以大些。二、毛石基础施工要点:1、基础砌筑前:应先检查基槽(或基坑)的尺寸和标高,清除杂物,并打好底夯,接着进行基础放线,放出基础轴线及边线,立好基础皮数杆,皮数杆上标明退台及分层砌石高度,皮数杆之间要拉上准线。2、砌阶梯开基础,还应定出立线和卧线,立线是控制基础每阶的宽度,卧线是控制每层的高度及平整,并逐层向上移动。3、砌筑第一层石块时,基底要坐浆,石块大面向下,选择比较方正的石块砌在各转角上,角石两边应与准线相合,四角的角石要大致相等,禁止先放小石块后灌浆的方法。4、砌第二层以上石块时,每砌一块石块,应先铺好砂浆,灰缝厚度宜为20—30MM,砂浆应饱满。5、阶梯形基础上级阶梯的石块应至少压砌下阶梯的1/2,相邻阶梯的毛石应相互错缝搭接。6、基础的最上一层石块,宜选用较大的毛石砌筑,基础的第一层及转用处,交接处和调口处应选较大平毛石砌筑。7、有高低台阶的基础,应从低处砌起,并由高台向低台搭接,搭接长度不小于台阶总高。8、毛石基础的转角及交接处应同时砌起,如不能同时砌筑又必须留槎时,应砌成斜槎。9、毛石基础每天可砌的高度不应超过1.2M。10、石砌体的尺寸和位置的允许偏差:1)轴线位移20MM2)轴线村高±25MM3)砌体厚度+30MM交底人:被交底人:砌砖工程技术交底一、材料要求:1、砖的品种、强度等级必须符合设计要求并应规格一致。(用于清水墙、柱表面的砖,尚应边角整齐,色泽均匀)。2、砌筑用砖应提前浇水湿润,含水率宜为10—15%,(含水率以水重占干砖重的百分数计)。3、砂浆的品种、强度等级必须符合设计要求,砂浆的稠度宜为7—10CM。二、砖墙的施工要点:1、砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖,排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖,半砖等砌在何处为好,务使各皮砖的竖缝相互错开,在同一墙面上各部位的组砌方法应统一,并使上下一致。2、在砌墙前,先要立皮数杆,皮数杆上划有砖的厚度、灰缝的厚度、门窗、楼板、过梁、圈梁、屋架等构件位置,皮数杆竖立于墙角及某些交接处,其间距以不超过15M为宜,立皮数杆时要用水准仪来进行抄平。3、砌砖所用的材料、工具、配件等应事先做好安排,配合砌筑进度及时到位。4、砌砖时必须先拉准线,一砖厚以上的墙要双面挂线,依准线砌筑。5、砌砖宜采用“三一”砌砖法的操作方法进行施工,竖缝宜采用挤...
