1.编制说明:1
1目的和使用范围:为优质、安全、如期完成郑州煤机集团公司液压电控中心吊车梁延跨工程,特编制本施工方案
2工程概况2
1结构简介液压电控中心吊车梁为焊接H型钢,型钢采用03SG520-2图集,构件编号;GDLM9-2长,吊车梁安装于液压电控中心、、、轴钢柱标高6
29米新建钢制牛腿上,轴柱间距分别为9
0m,吊车梁最大总量不超过1
由于受限于现场,暂计划用手动吊葫芦吊装
2现场施工条件吊车梁由构件厂制作完成后运抵厂区,由于车间空间有限,暂计划用平板车自行运抵安装现场
吊车梁、行车轨道安装在液压电控中心内进行,安装前对现场设备及线路进行维护
根据现场层面高度,吊车梁、行车轨道安装必须由钢支撑作为吊装架进行吊装作业
3质量目标:优良
确保钢构件一次交验合格率100%,一次交验优良率90%以上;确保钢结构安装工程一次交验合格率100%,一次交验优良率90%以上
4安全目标确保工程、设备、现场安全,施工人员轻伤事故频率低于2‰;无重伤和死亡事故
3人力组织人力配制表:(表3-1)工种人数工种人数工种人数制作负责人1安装负责人1技术负责人1质量检查员1安全员1现场调度1油漆工2喷砂工2后勤2起重工8电工2测量工1电焊工8铆工4普工8合计42人4

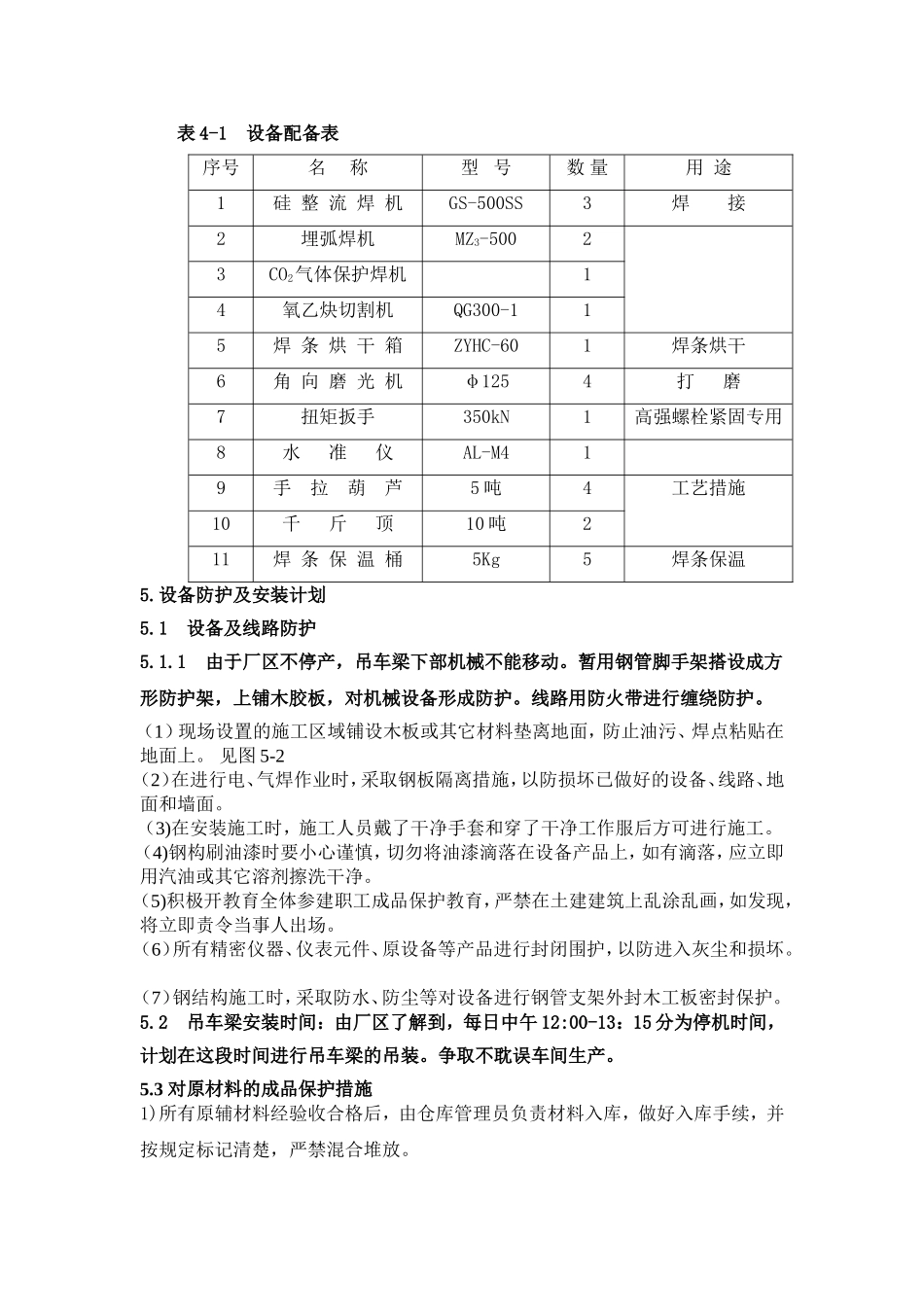

设备配备表4-1设备配备表序号名称型号数量用途1硅整流焊机GS-500SS3焊接2埋弧焊机MZ3-50023CO2气体保护焊机14氧乙炔切割机QG300-115焊条烘干箱ZYHC-601焊条烘干6角向磨光机φ1254打磨7扭矩扳手350kN1高强螺栓紧固专用8水准仪AL-M419手拉葫芦5吨4工艺措施10千斤顶10吨211焊条保温桶5Kg5焊条保温5
设备防护及安装计划5
1设备及线路防护5
1由于厂区不停产,吊车梁下部机械不能移动
暂用钢管脚手架搭设成方形防护架,上铺木胶板,对机械设备形成防护
