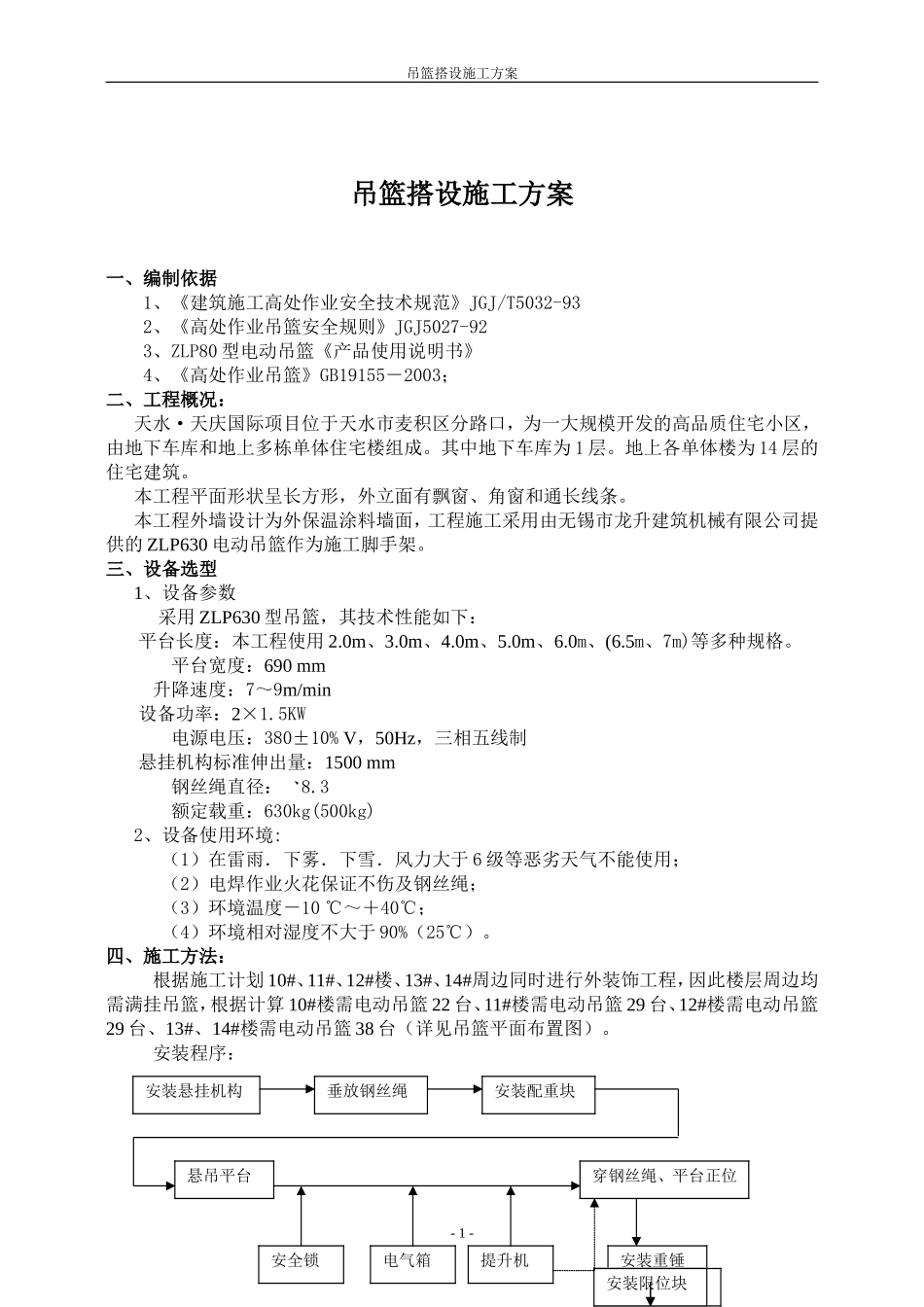

吊篮搭设施工方案吊篮搭设施工方案一、编制依据1、《建筑施工高处作业安全技术规范》JGJ/T5032-932、《高处作业吊篮安全规则》JGJ5027-923、ZLP80型电动吊篮《产品使用说明书》4、《高处作业吊篮》GB19155-2003;二、工程概况:天水·天庆国际项目位于天水市麦积区分路口,为一大规模开发的高品质住宅小区,由地下车库和地上多栋单体住宅楼组成
其中地下车库为1层
地上各单体楼为14层的住宅建筑
本工程平面形状呈长方形,外立面有飘窗、角窗和通长线条
本工程外墙设计为外保温涂料墙面,工程施工采用由无锡市龙升建筑机械有限公司提供的ZLP630电动吊篮作为施工脚手架
三、设备选型1、设备参数采用ZLP630型吊篮,其技术性能如下:平台长度:本工程使用2
5m、7m)等多种规格
平台宽度:690mm升降速度:7~9m/min设备功率:2×1
5KW电源电压:380±10%V,50Hz,三相五线制悬挂机构标准伸出量:1500mm钢丝绳直径:8
3额定载重:630kg(500kg)2、设备使用环境:(1)在雷雨.下雾.下雪.风力大于6级等恶劣天气不能使用;(2)电焊作业火花保证不伤及钢丝绳;(3)环境温度-10℃~+40℃;(4)环境相对湿度不大于90%(25℃)
四、施工方法:根据施工计划10#、11#、12#楼、13#、14#周边同时进行外装饰工程,因此楼层周边均需满挂吊篮,根据计算10#楼需电动吊篮22台、11#楼需电动吊篮29台、12#楼需电动吊篮29台、13#、14#楼需电动吊篮38台(详见吊篮平面布置图)

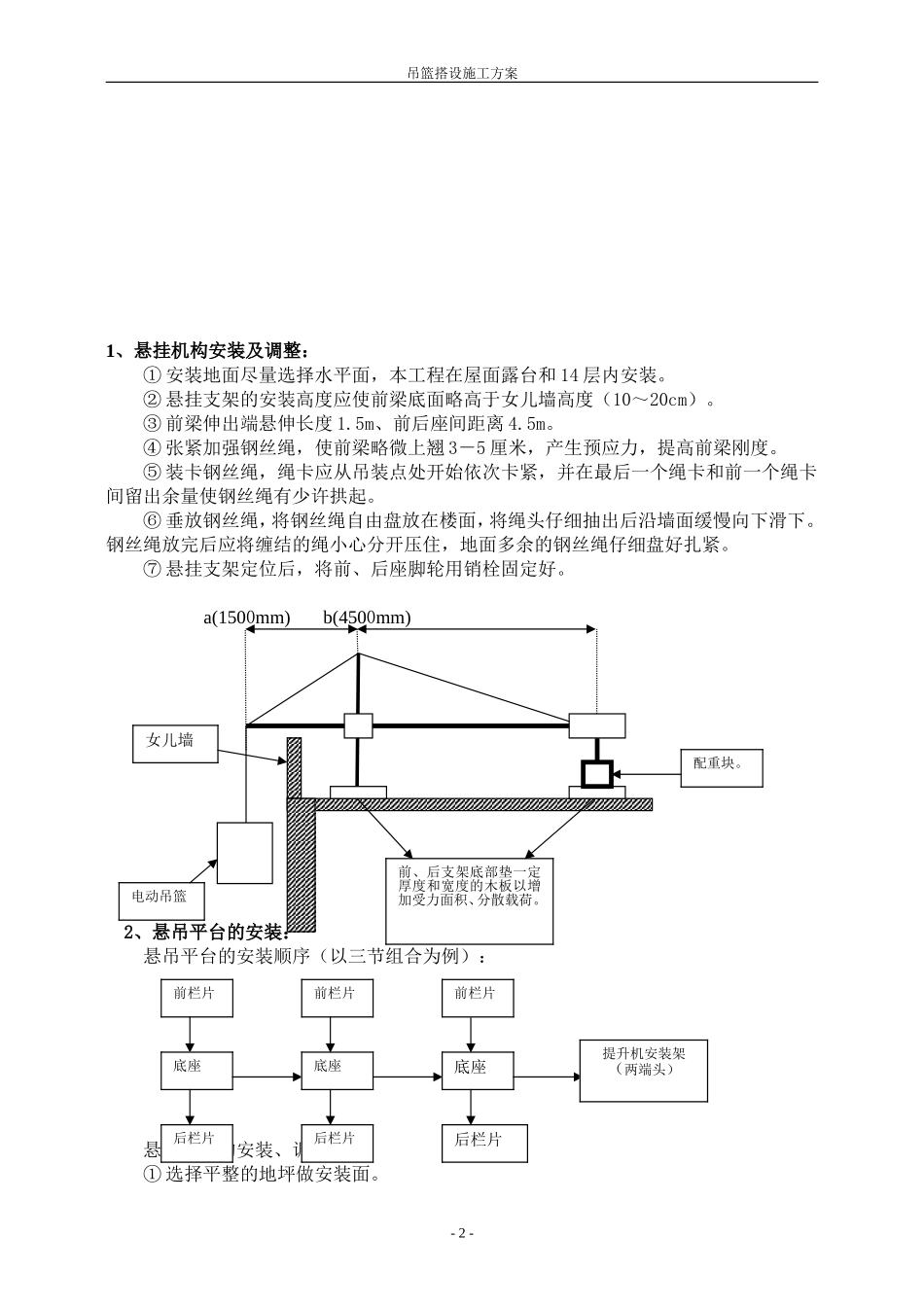

安装程序:-1-安装悬挂机构垂放钢丝绳安装配重块悬吊平台穿钢丝绳、平台正位安全锁电气箱提升机安装重锤运行前调整安装限位块吊篮搭设施工方案1、悬挂机构安装及调整:①安装地面尽量选择水平面,本工程在屋面露台
