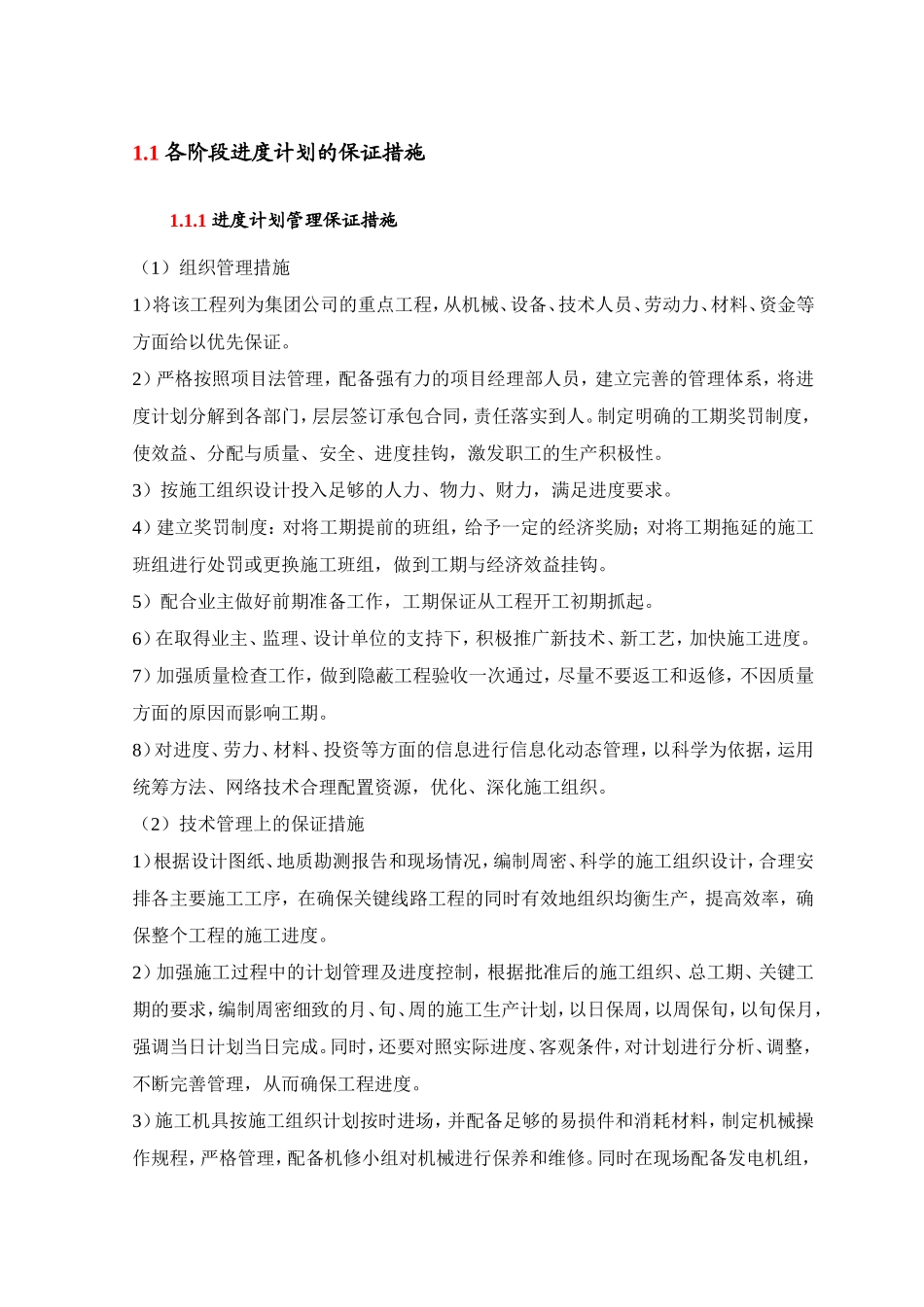

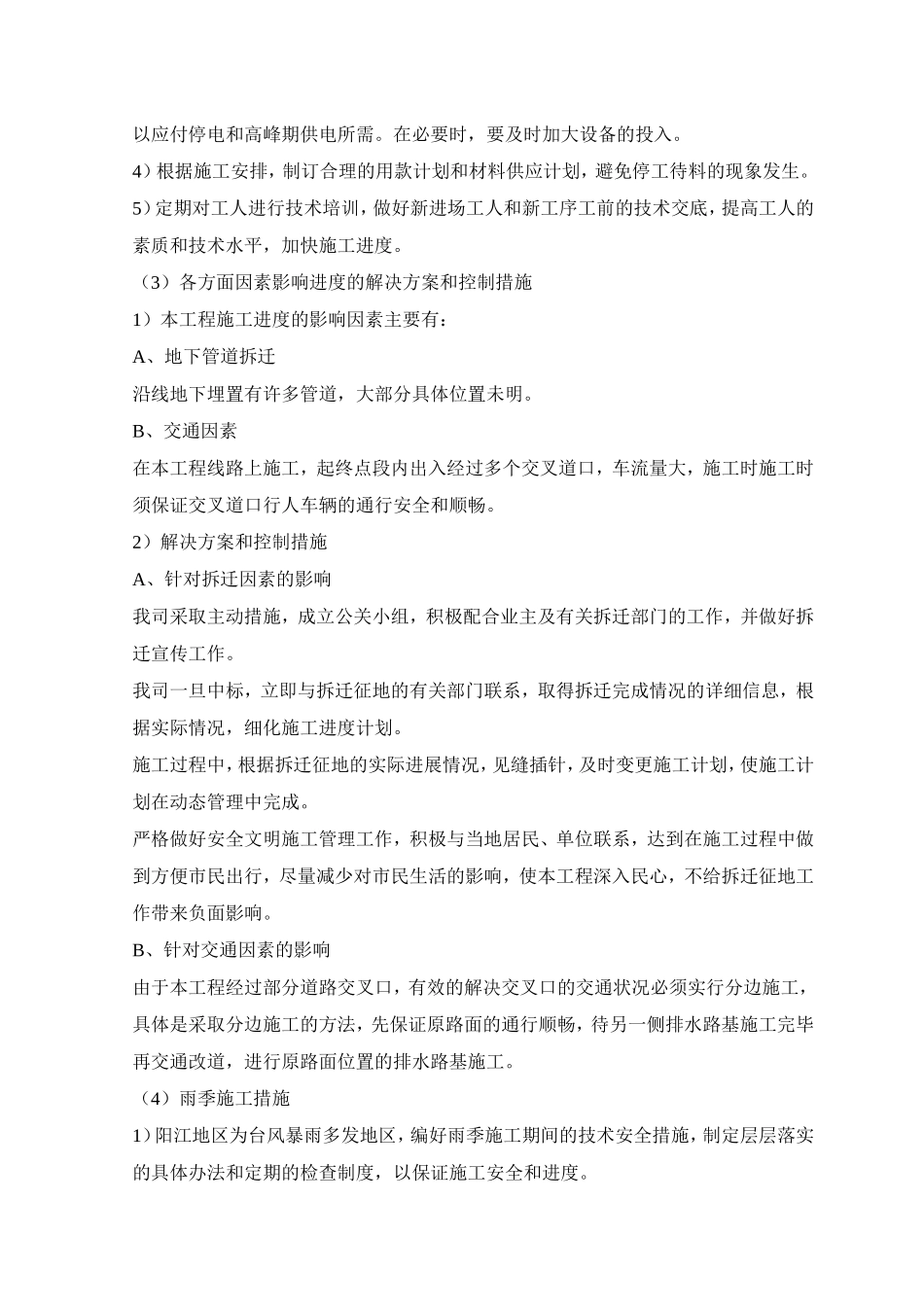

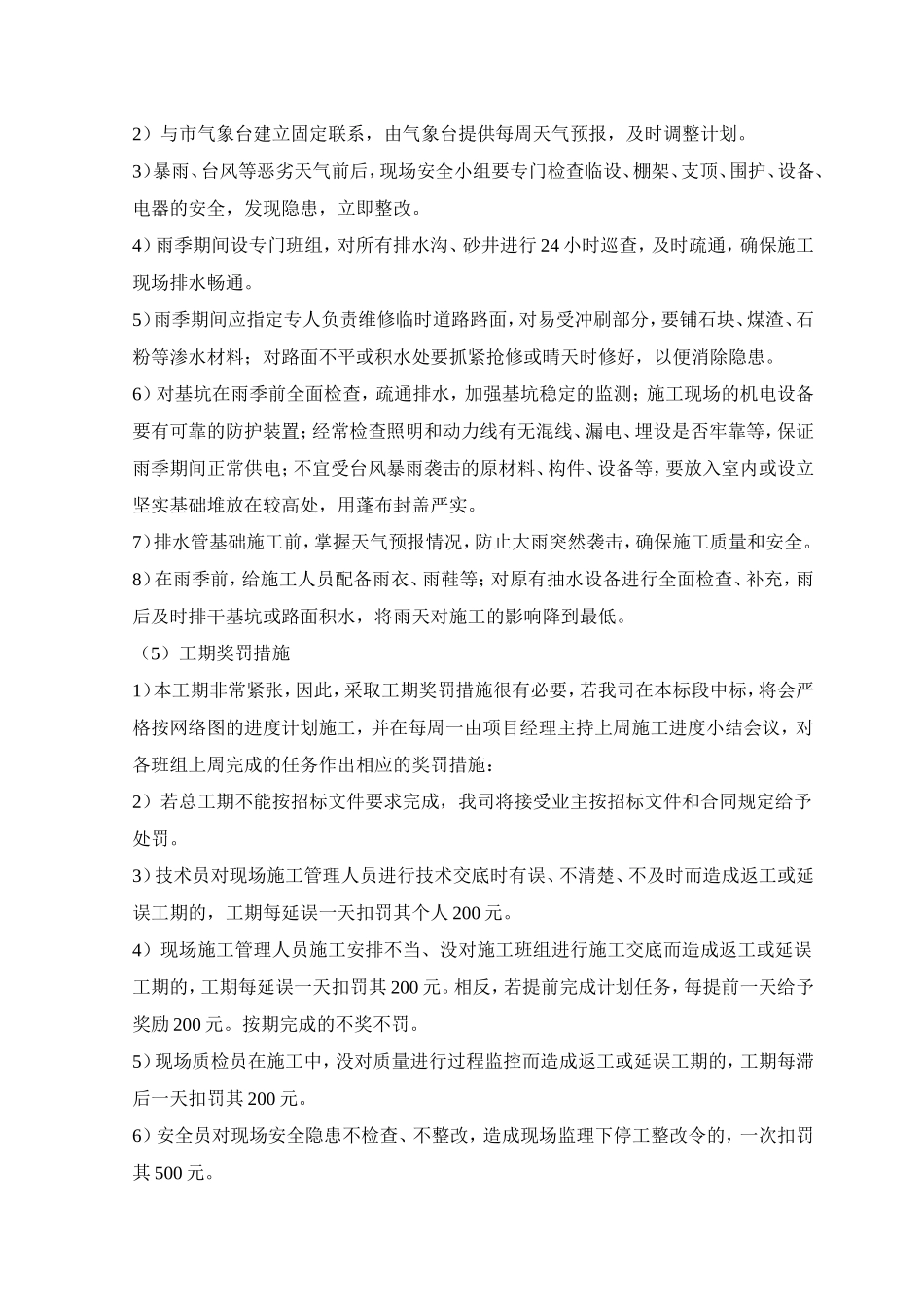

1各阶段进度计划的保证措施1
1进度计划管理保证措施(1)组织管理措施1)将该工程列为集团公司的重点工程,从机械、设备、技术人员、劳动力、材料、资金等方面给以优先保证
2)严格按照项目法管理,配备强有力的项目经理部人员,建立完善的管理体系,将进度计划分解到各部门,层层签订承包合同,责任落实到人
制定明确的工期奖罚制度,使效益、分配与质量、安全、进度挂钩,激发职工的生产积极性
3)按施工组织设计投入足够的人力、物力、财力,满足进度要求
4)建立奖罚制度:对将工期提前的班组,给予一定的经济奖励;对将工期拖延的施工班组进行处罚或更换施工班组,做到工期与经济效益挂钩
5)配合业主做好前期准备工作,工期保证从工程开工初期抓起
6)在取得业主、监理、设计单位的支持下,积极推广新技术、新工艺,加快施工进度
7)加强质量检查工作,做到隐蔽工程验收一次通过,尽量不要返工和返修,不因质量方面的原因而影响工期
8)对进度、劳力、材料、投资等方面的信息进行信息化动态管理,以科学为依据,运用统筹方法、网络技术合理配置资源,优化、深化施工组织
(2)技术管理上的保证措施1)根据设计图纸、地质勘测报告和现场情况,编制周密、科学的施工组织设计,合理安排各主要施工工序,在确保关键线路工程的同时有效地组织均衡生产,提高效率,确保整个工程的施工进度
2)加强施工过程中的计划管理及进度控制,根据批准后的施工组织、总工期、关键工期的要求,编制周密细致的月、旬、周的施工生产计划,以日保周,以周保旬,以旬保月,强调当日计划当日完成
同时,还要对照实际进度、客观条件,对计划进行分析、调整,不断完善管理,从而确保工程进度
3)施工机具按施工组织计划按时进场,并配备足够的易损件和消耗材料,制定机械操作规程,严格管理,配备机修小组对机械进行保养和维修
同时在现场配备发电机组,以应付停电和高峰期供电所需
在必要时,要及时
