监理有限公司第1页共11页xxx监理实施细则一、专业工程特点苏州市吴中区xx镇xx堂属保护性古建筑,坐北朝南,以木结构为主
xx阁老厅(xx堂)修缮工程分东西二路厅屋,西路厅前、中、后三幢;东路厅一幢
均为二层砖木结构
耐火等级为四级
建筑面积为1300平方米
工程地点在xx镇xx街
苏州吴中区xxx为建设单位;由苏州xx古建园林设计有限公司设计;施工单位为xx古典建筑园林建设公司;工期:240天;工程造价约400万元
xx阁老厅(xx堂)修缮工程为清式砖木建筑
四幢楼厅均为揭顶维修
维修尺寸比例以‹营造法式›、‹营造法原›为依据
主要维修内容有:(1)墙体;(2)地坪;(3)阶条石、锁扣石、磉石;(4)大木作;(5)小木作;(6)屋面
针对本项目特点,监理总体方针为:1、修缮施工前,应对结构、装饰、设备的损坏程度,进行全面、详细检查
必要时采用仪器、工具作控查、取样,定量、定性的检测
并形成反映建筑残损状况的图纸、照片、文字资料
2、重点保护项目的修缮,应制定周密的专项施工方案,包括施工方法、工艺技术措施和质量要求等
3、应加强隐蔽项目的查验,发现其结构、构造、材料质量与设计不符合,应保护现场
待采取有效措施消除安全隐患后,方可继续施工
4、重点保护项目的材料、工艺和施工方法,应进行现场试样,经检验符合要求后施工

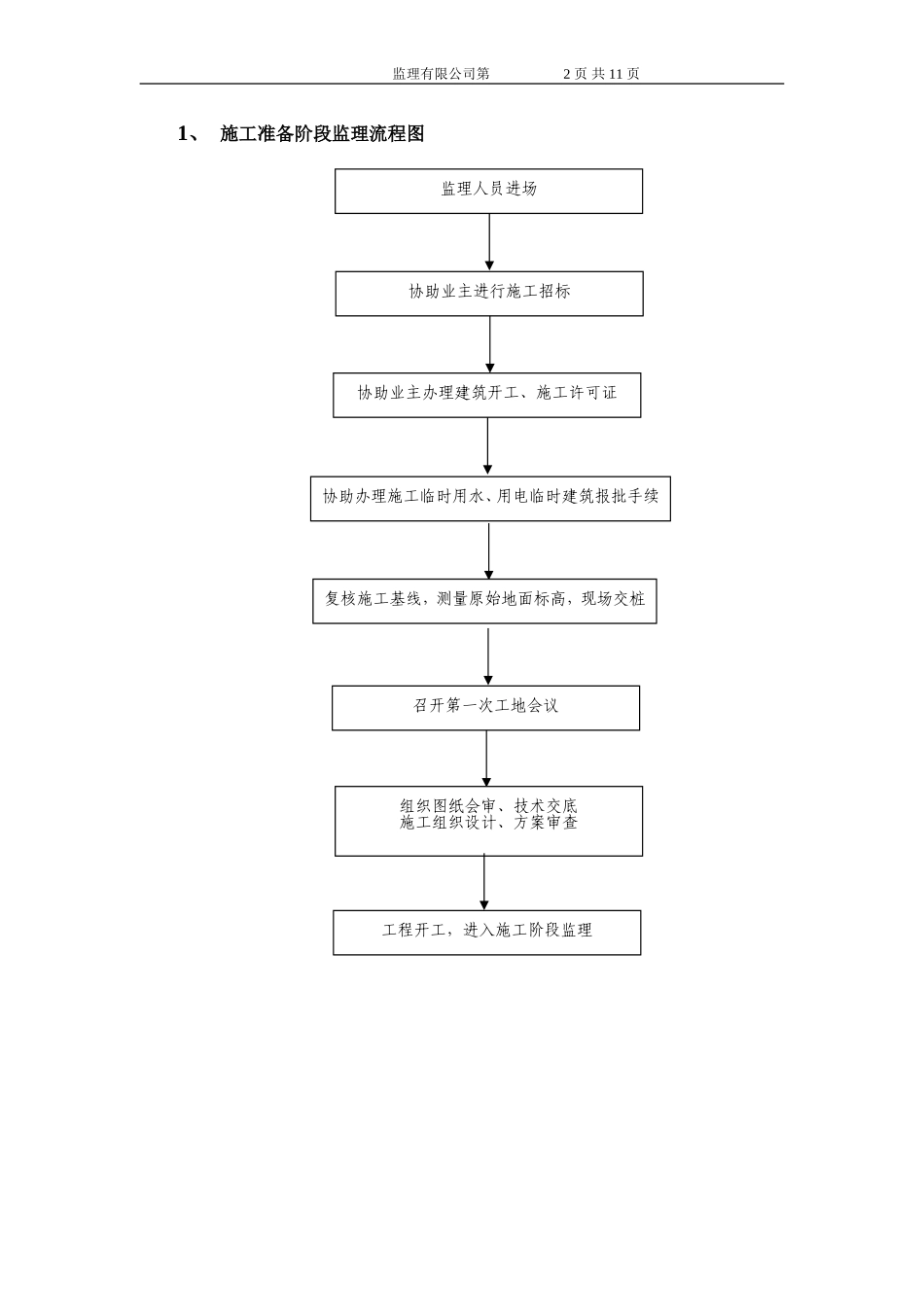

二、监理工作流程监理有限公司第2页共11页1、施工准备阶段监理流程图监理人员进场协助业主进行施工招标协助业主办理建筑开工、施工许可证协助办理施工临时用水、用电临时建筑报批手续复核施工基线,测量原始地面标高,现场交桩召开第一次工地会议组织图纸会审、技术交底施工组织设计、方案审查工程开工,进入施工阶段监理监理有限公司第3页共11页2、工程开工监理流程图按合同要求准备开工承包商填写工程开工申请报告承包商审核工程开工申请报告总监理工程师与业主商定具体开工日期通知并协助业
