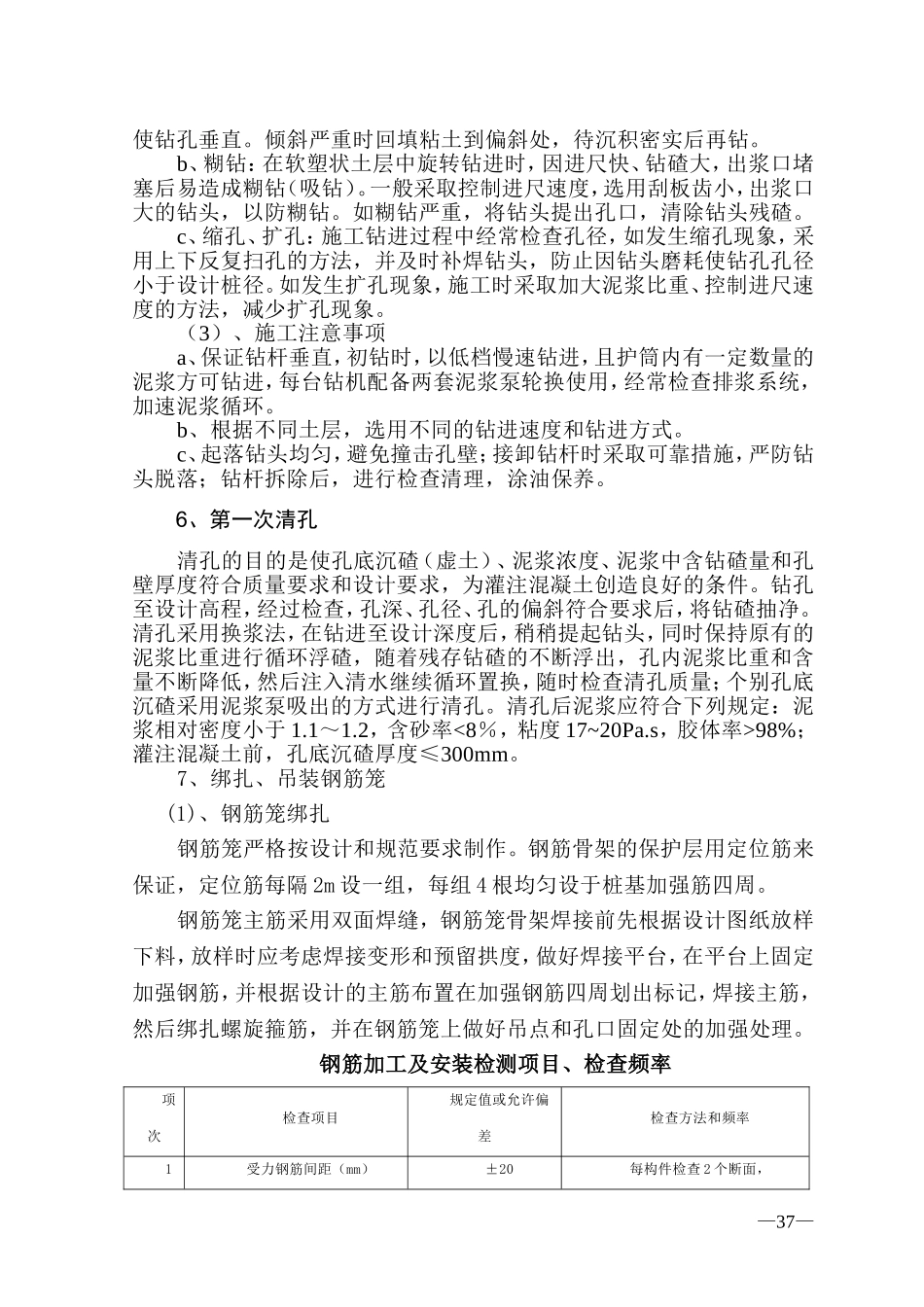

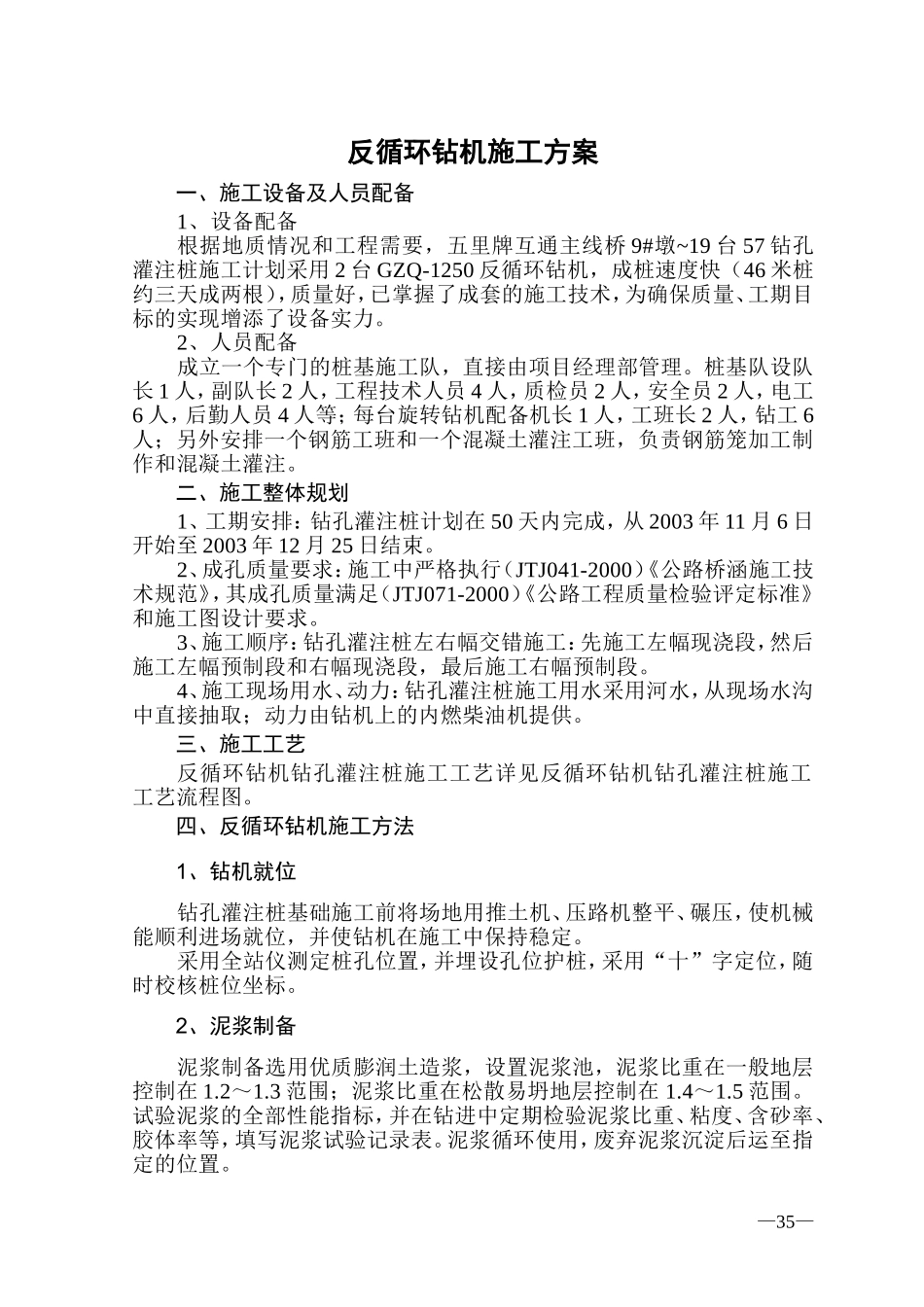

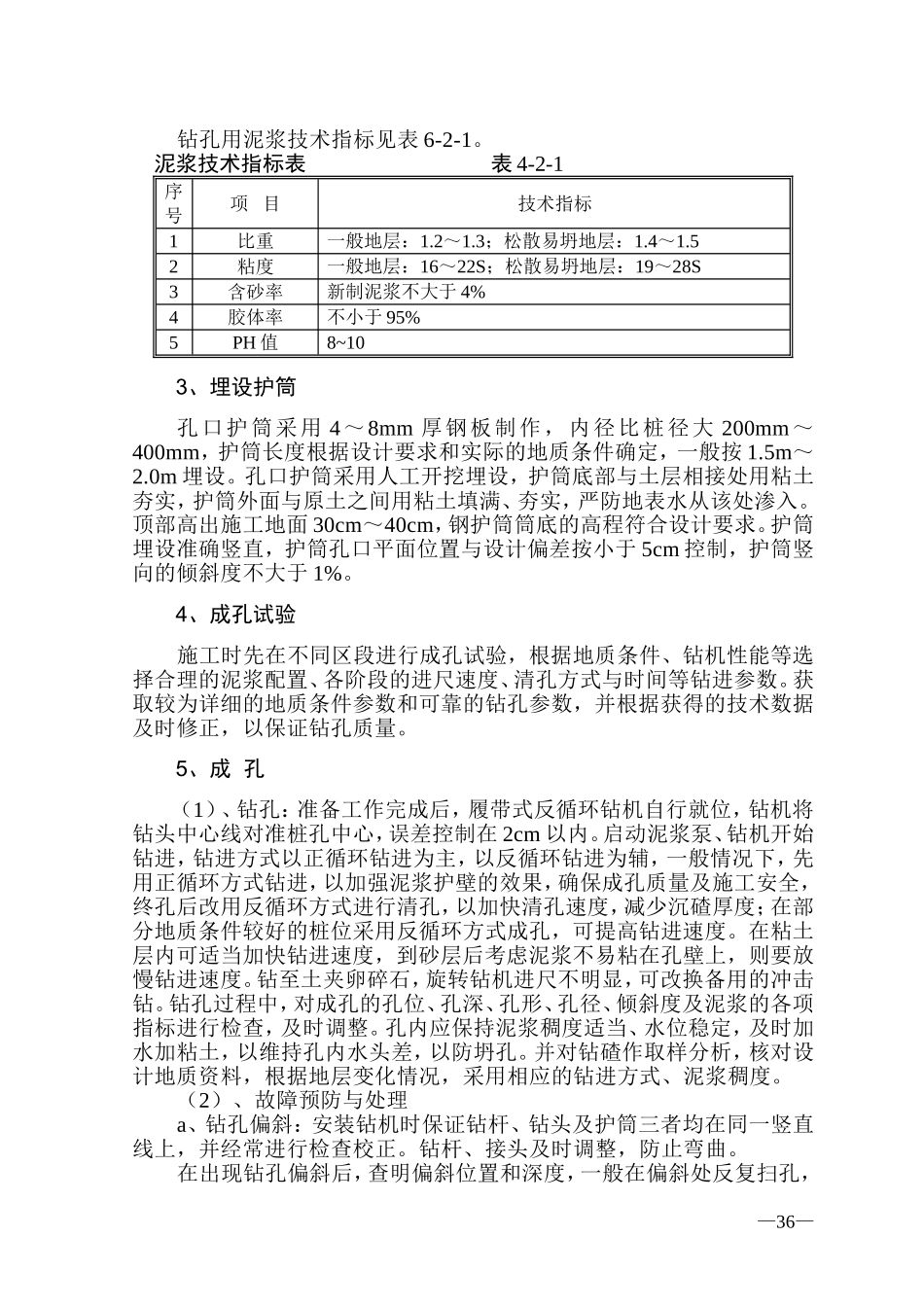

反循环钻机施工方案一、施工设备及人员配备1、设备配备根据地质情况和工程需要,五里牌互通主线桥9#墩~19台57钻孔灌注桩施工计划采用2台GZQ-1250反循环钻机,成桩速度快(46米桩约三天成两根),质量好,已掌握了成套的施工技术,为确保质量、工期目标的实现增添了设备实力
2、人员配备成立一个专门的桩基施工队,直接由项目经理部管理
桩基队设队长1人,副队长2人,工程技术人员4人,质检员2人,安全员2人,电工6人,后勤人员4人等;每台旋转钻机配备机长1人,工班长2人,钻工6人;另外安排一个钢筋工班和一个混凝土灌注工班,负责钢筋笼加工制作和混凝土灌注
二、施工整体规划1、工期安排:钻孔灌注桩计划在50天内完成,从2003年11月6日开始至2003年12月25日结束
2、成孔质量要求:施工中严格执行(JTJ041-2000)《公路桥涵施工技术规范》,其成孔质量满足(JTJ071-2000)《公路工程质量检验评定标准》和施工图设计要求
3、施工顺序:钻孔灌注桩左右幅交错施工:先施工左幅现浇段,然后施工左幅预制段和右幅现浇段,最后施工右幅预制段
4、施工现场用水、动力:钻孔灌注桩施工用水采用河水,从现场水沟中直接抽取;动力由钻机上的内燃柴油机提供
三、施工工艺反循环钻机钻孔灌注桩施工工艺详见反循环钻机钻孔灌注桩施工工艺流程图
四、反循环钻机施工方法1、钻机就位钻孔灌注桩基础施工前将场地用推土机、压路机整平、碾压,使机械能顺利进场就位,并使钻机在施工中保持稳定
采用全站仪测定桩孔位置,并埋设孔位护桩,采用“十”字定位,随时校核桩位坐标
2、泥浆制备泥浆制备选用优质膨润土造浆,设置泥浆池,泥浆比重在一般地层控制在1
3范围;泥浆比重在松散易坍地层控制在1
试验泥浆的全部性能指标,并在钻进中定期检验泥浆比重、粘度、含砂率、胶体率等,填写泥浆试验记录表
泥浆循环使用,
