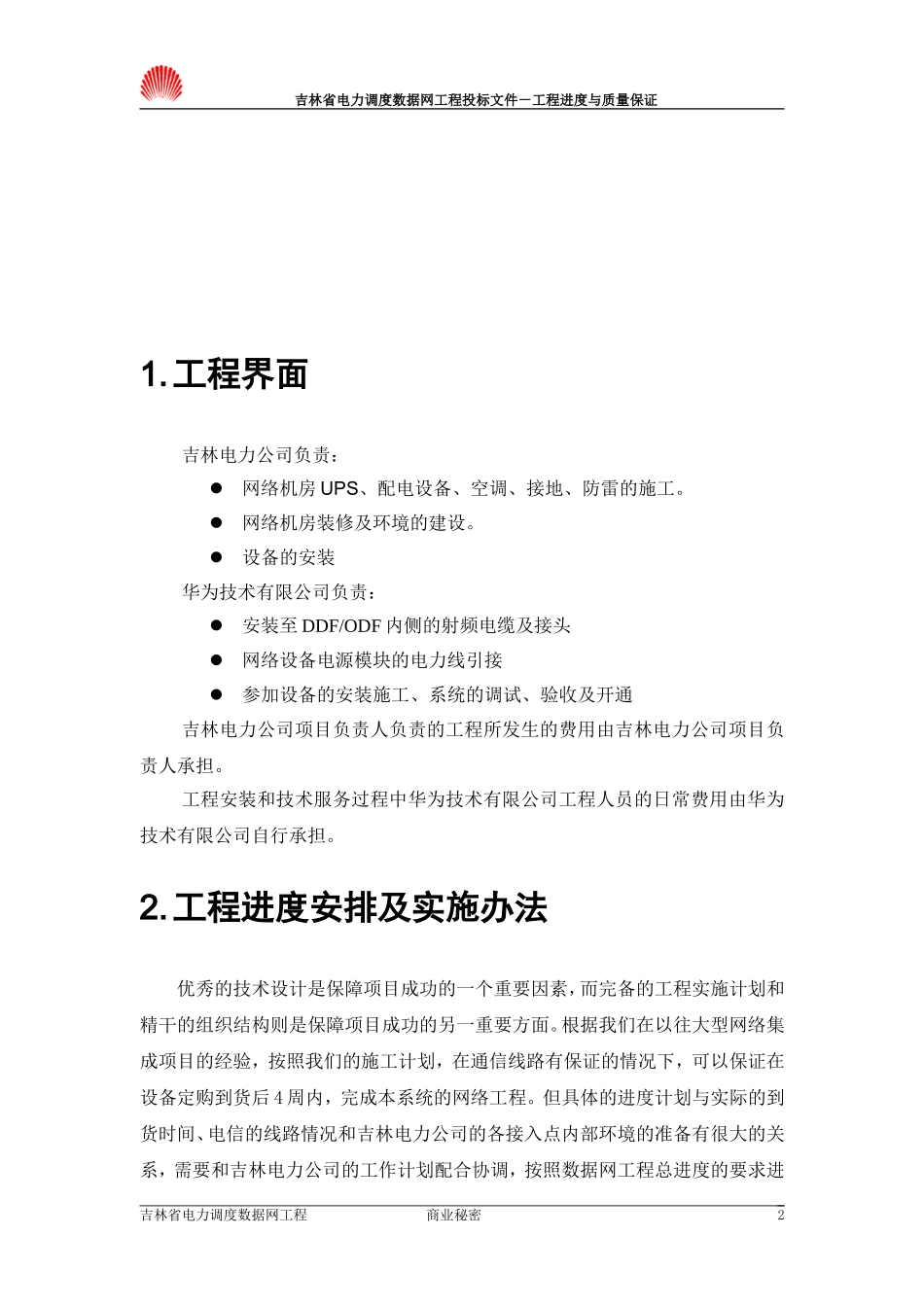

第十部分工程进度与质量保证吉林省电力调度数据网工程投标文件-工程进度与质量保证1
工程界面吉林电力公司负责:网络机房UPS、配电设备、空调、接地、防雷的施工
网络机房装修及环境的建设
设备的安装华为技术有限公司负责:安装至DDF/ODF内侧的射频电缆及接头网络设备电源模块的电力线引接参加设备的安装施工、系统的调试、验收及开通吉林电力公司项目负责人负责的工程所发生的费用由吉林电力公司项目负责人承担
工程安装和技术服务过程中华为技术有限公司工程人员的日常费用由华为技术有限公司自行承担
工程进度安排及实施办法优秀的技术设计是保障项目成功的一个重要因素,而完备的工程实施计划和精干的组织结构则是保障项目成功的另一重要方面
根据我们在以往大型网络集成项目的经验,按照我们的施工计划,在通信线路有保证的情况下,可以保证在设备定购到货后4周内,完成本系统的网络工程
但具体的进度计划与实际的到货时间、电信的线路情况和吉林电力公司的各接入点内部环境的准备有很大的关系,需要和吉林电力公司的工作计划配合协调,按照数据网工程总进度的要求进吉林省电力调度数据网工程商业秘密2吉林省电力调度数据网工程投标文件-工程进度与质量保证行
以下仅为我们根据经验制订的理想情况下我们可提供的网络建设的速度
实施时的时间安排,需要根据吉林电力公司在其它相关事宜确定后,根据全网的统一安排来进行
我们建议有两种方式:一是网络建设全面展开,多点同时施工
第二种是先实施骨干层网络,再实施接入层的接入点

1工程进度计划根据项目各分步骤的工作量估算,下表是我们在理想情况下可行的项目实施进度计划,为尽快完成网络建设,需要在多个工程节点同时进行网络的安装及调试
项目实施进度计划工程安排(周)123456789101112设备订购☆到货周期☆☆☆☆☆☆☆☆现场调查☆☆设备到货验收☆☆☆技术培训☆☆系统安装工程☆☆☆☆系
