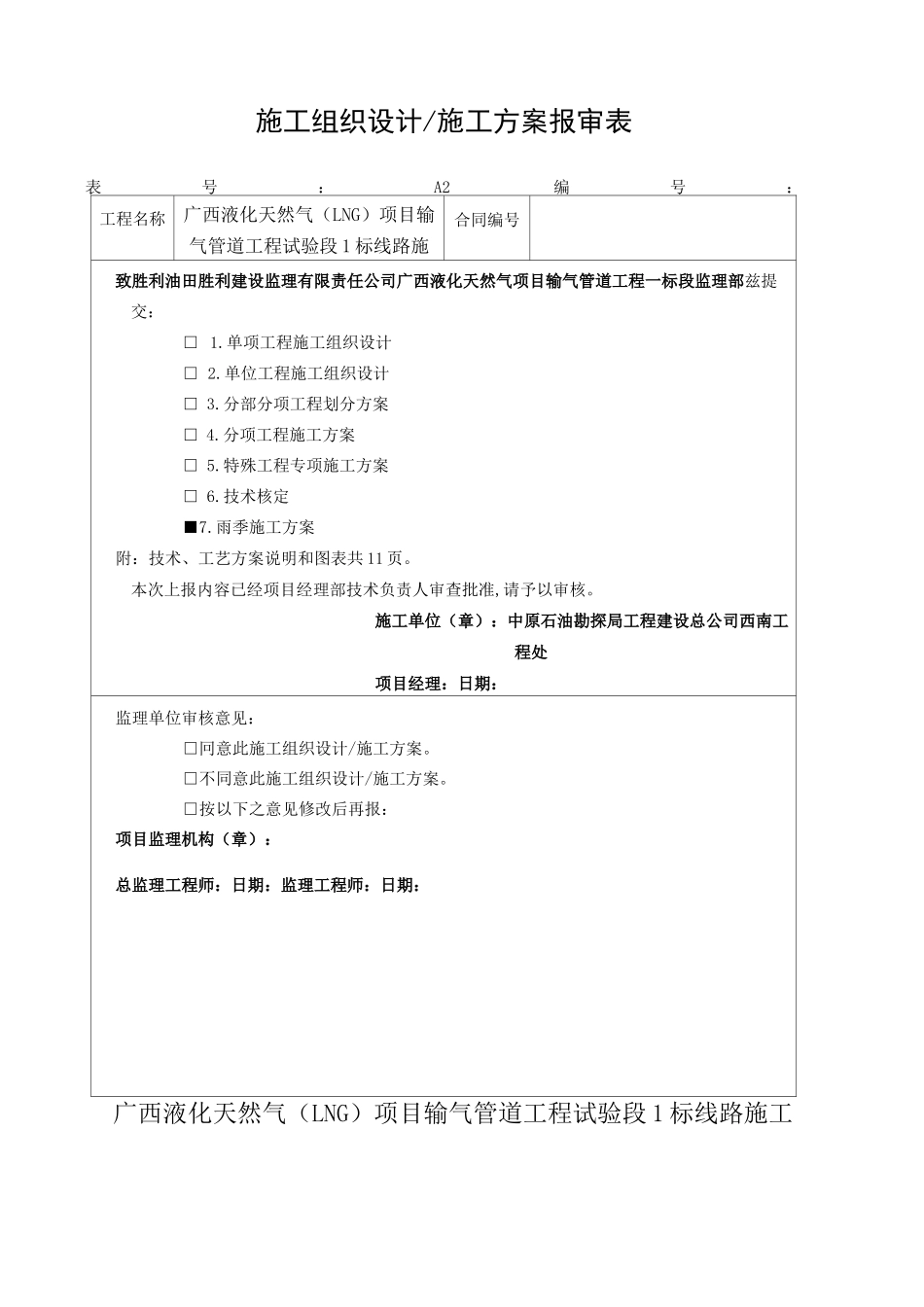

施工组织设计/施工方案报审表表号:A2编号:工程名称广西液化天然气(LNG)项目输气管道工程试验段1标线路施工合同编号致胜利油田胜利建设监理有限责任公司广西液化天然气项目输气管道工程一标段监理部兹提交:□1
单项工程施工组织设计□2
单位工程施工组织设计□3
分部分项工程划分方案□4
分项工程施工方案□5
特殊工程专项施工方案□6
技术核定■7
雨季施工方案附:技术、工艺方案说明和图表共11页
本次上报内容已经项目经理部技术负责人审查批准,请予以审核
施工单位(章):中原石油勘探局工程建设总公司西南工程处项目经理:日期:监理单位审核意见:□冋意此施工组织设计/施工方案
□不同意此施工组织设计/施工方案

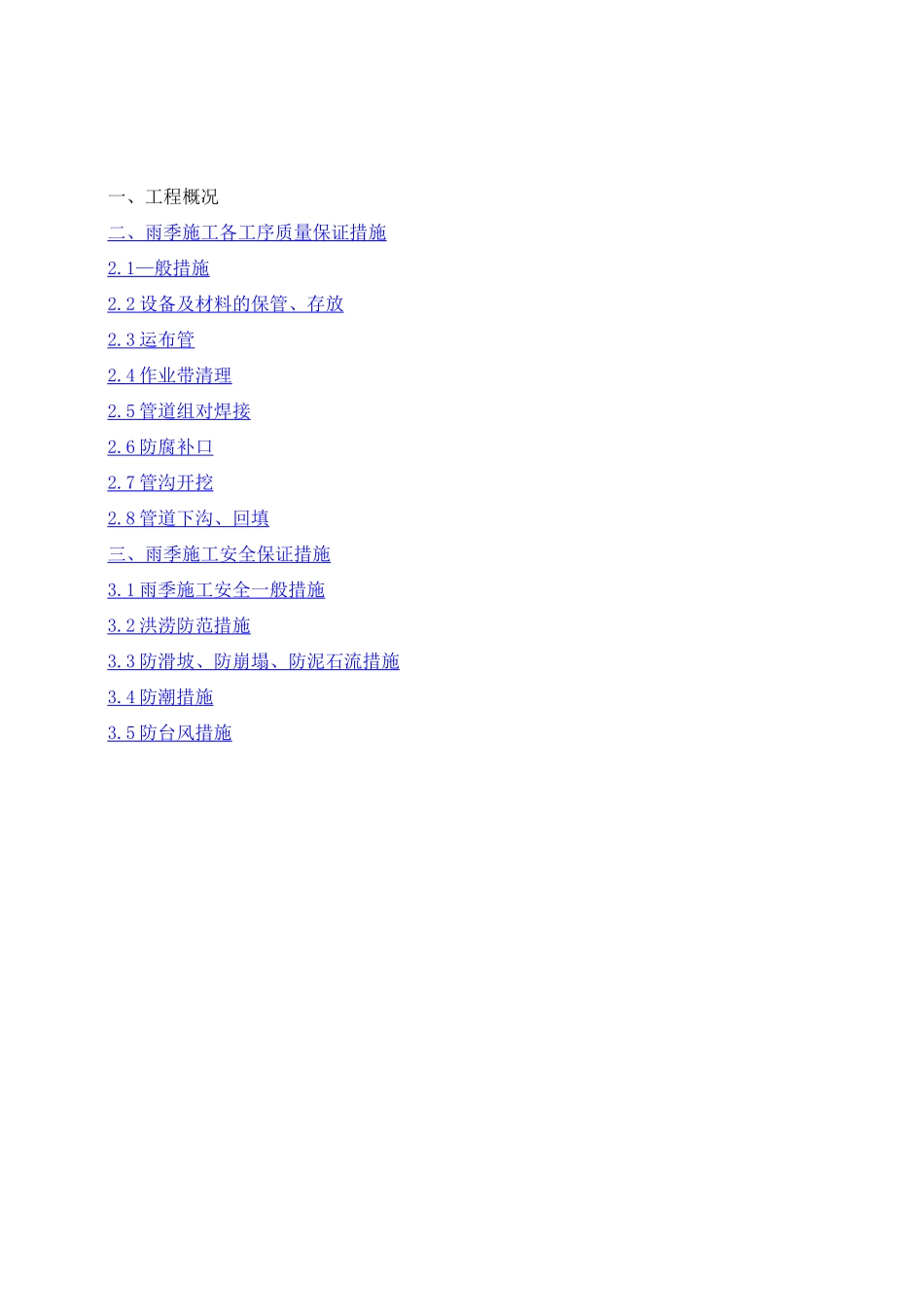

□按以下之意见修改后再报:项目监理机构(章):总监理工程师:日期:监理工程师:日期:广西液化天然气(LNG)项目输气管道工程试验段1标线路施工雨季施工方案编制审核审批中原石油勘探局工程建设总公司西南工程处二0一三年五月一、工程概况二、雨季施工各工序质量保证措施2
1—般措施2
2设备及材料的保管、存放2
4作业带清理2
5管道组对焊接2
6防腐补口2
7管沟开挖2
8管道下沟、回填三、雨季施工安全保证措施3
1雨季施工安全一般措施3
2洪涝防范措施3
3防滑坡、防崩塌、防泥石流措施3
4防潮措施3
5防台风措施一、工程概况广西液化天然气(LNG)项目输气管道工程试验段线路施工北海-南宁主干线一标段,干线铁山港接收站(引堤登陆点)-北海首站-钦州钦南区境内管段,长度约131
288公里,管径①813;主要包括从铁山港接收站(引堤登陆点)至平湖阀室下游ZQQB001桩之间的线路安装工程,其中含北海首站、闸口中间站2个站场,山背岭阀室、花屋洞阀室、崩塘阀室、六湖阀室、平湖阀室5个阀室以及中、小型穿跨越工程(长度600m以下定向钻)
二、雨季施工各工序质量保证措施2
