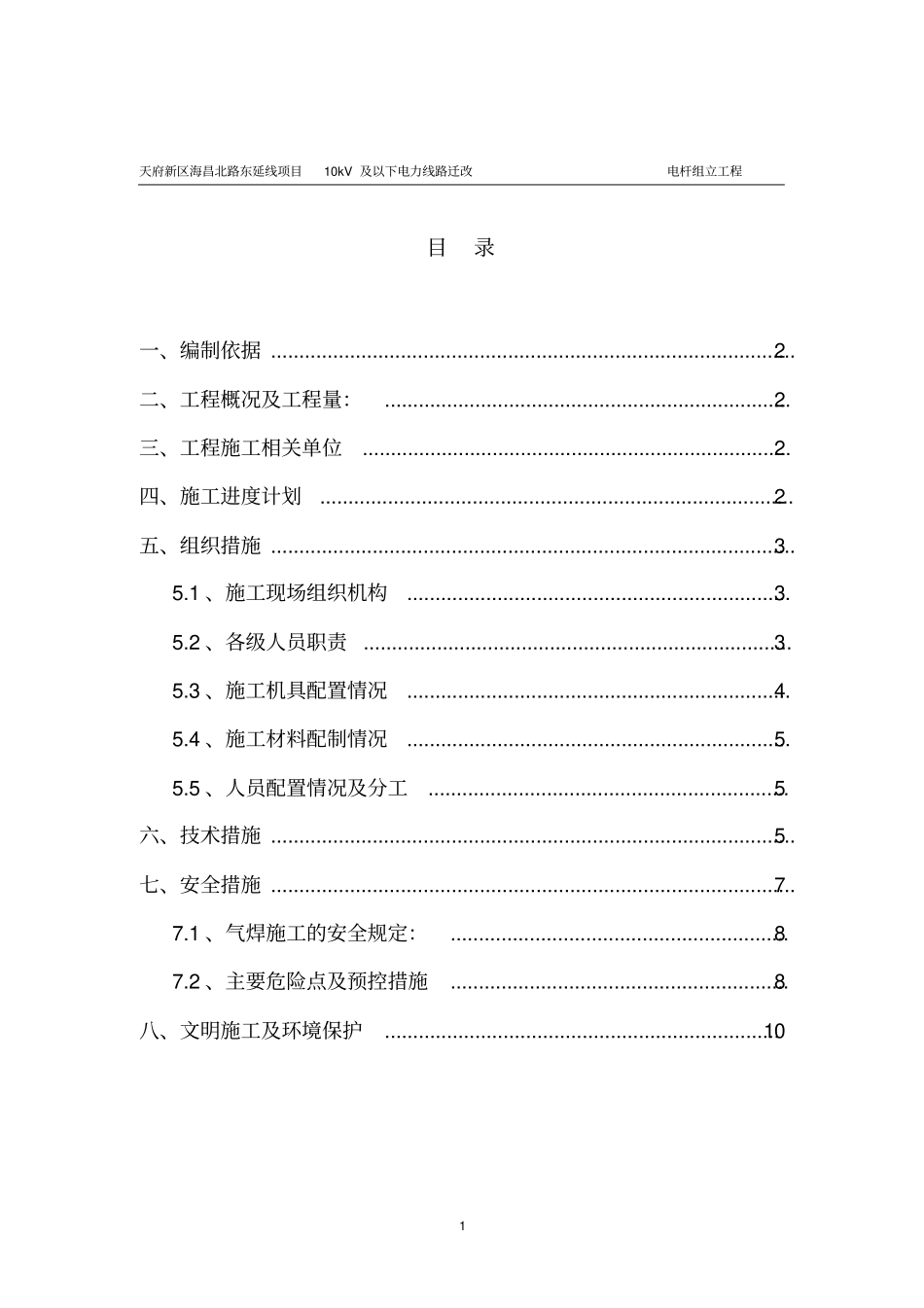

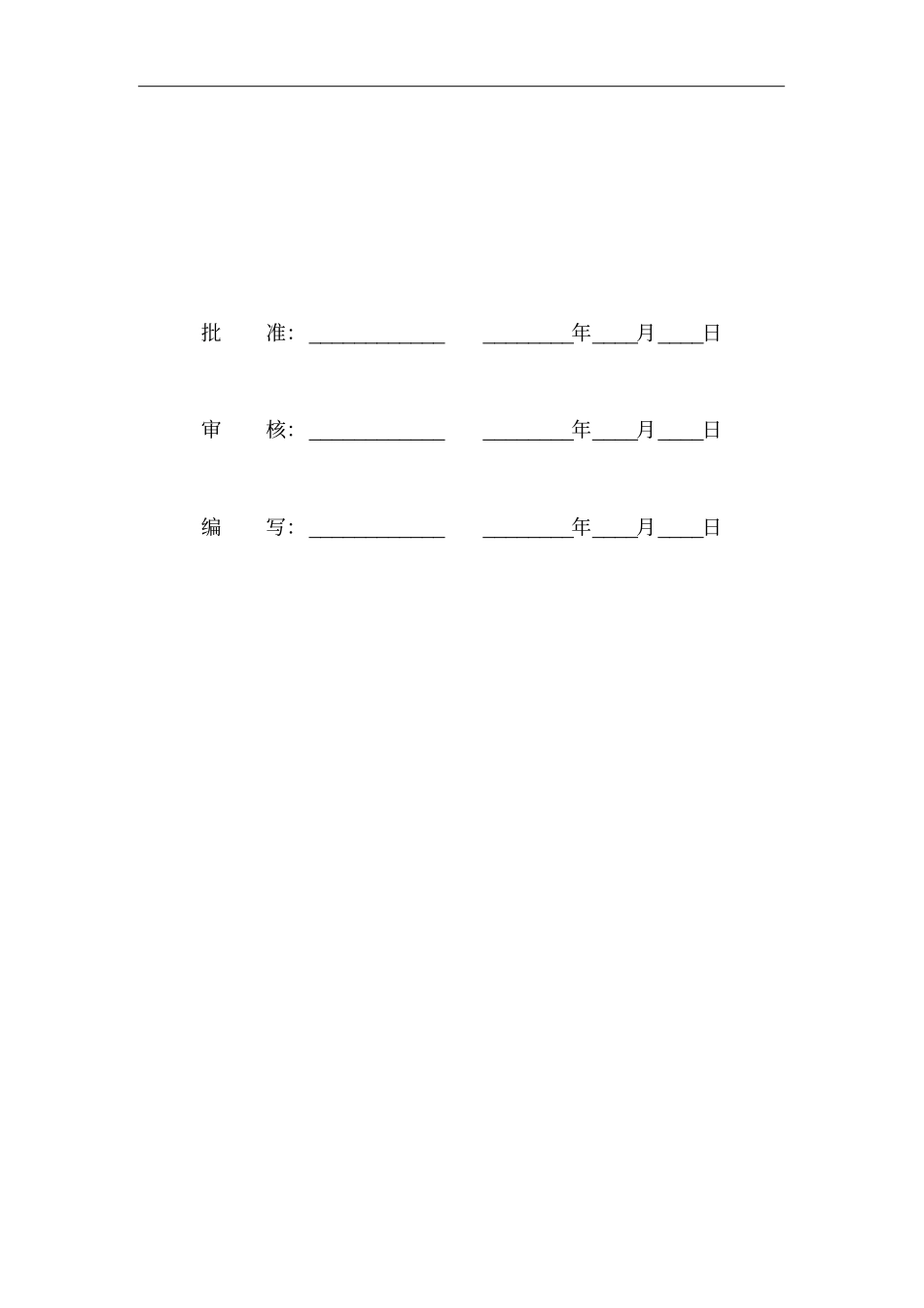

天府新区海昌北路东延线项目10kV及以下电力线路迁改施工方案批准:____________________年____月____日审核:____________________年____月____日编写:____________________年____月____日天府新区海昌北路东延线项目10kV及以下电力线路迁改电杆组立工程1目录一、编制依据.............................................................................................2二、工程概况及工程量:........................................................................2三、工程施工相关单位............................................................................2四、施工进度计划....................................................................................2五、组织措施.............................................................................................35.1、施工现场组织机构....................................................................35.2、各级人员职责............................................................................35.3、施工机具配置情况....................................................................45.4、施工材料配制情况....................................................................55.5、人员配置情况及分工................................................................5六、技术措施.............................................................................................5七、安全措施.............................................................................................77.1、气焊施工的安全规定:............................................................87.2、主要危险点及预控措施............................................................8八、文明施工及环境保护......................................................................10天府新区海昌北路东延线项目10kV及以下电力线路迁改电杆组立工程2一、编制依据1、任务来源2、四川锦能电力设计有限公司提供的《天府新区海昌北路东延线项目10kV及以下电力线路迁改》设计施工图纸和相关资料3、《电力安全工作规程》(电力线路部分)4、《35kV及以下架空电力线路施工及验收规范》(GB50173-1992)5、《电力建设安全工作规程第2部分:架空电力线路》(DL5009.2-2004)6、现场勘查情况二、工程概况及工程量:2.1、交通运输:由于施工现场周围附近乡镇、村是天府新区建设的重点改造区域,能够满足项目成立的地方都属于要拆迁的住户。只能在成都龙潭寺设立材料及工器具库房,施工时使用的材、工器具均由成都龙潭寺运至工地全线平均汽车运距40kM,沿线无条施工便道,只有个别点位车辆勉强能够到达,但大部分点位,车辆根本无法进入,工程材料及工具只能由工作人员搬运至施工点位,全线人工平均运距0.15kM。2.2、工程主要工作内容:吊装250*16m方杆4根,250*14m方杆5根,190*15m圆杆3根;环网柜3台、400KVA箱变1台。三、工程施工相关单位建设管理单位:四川东祥工程项目管理有限责任公司监理单位:四川东祥工程项目管理有限责任公司设计单位:四川锦能电力设计有限公司天府新区海昌北路东延线项目10kV及以下电力线路迁改电杆组立工程3施工单位:四川省锦隆鑫实业有限责任公司四、施工进度计划:2016年07月27日~2016年08月12日五、组织措施5.1、施工现场组织机构电杆组立工程投入施工人员13名,林开福为现场施工负责人,袁飞为现场技术负责人,刘军为现场安全员,柴正礼为现场材料员。5.2、各级人员职责1、施工负责人职责:(1)、全面负责工程的材料、技术、质量、安全、工期、文明施工的管理,并组织实施。(2)、施工负责人负责指挥本工程的生产、经营活动,调动人力、物资等生产要素,合理组织施工技术力量,保证施工任务的完成。2、现场安全员职责:(1)、对入场的施工人员进行安全教育和安全考核。(2)、监督检查工作票、班前会、班后会及公司其它安全管理制度的执行情...
