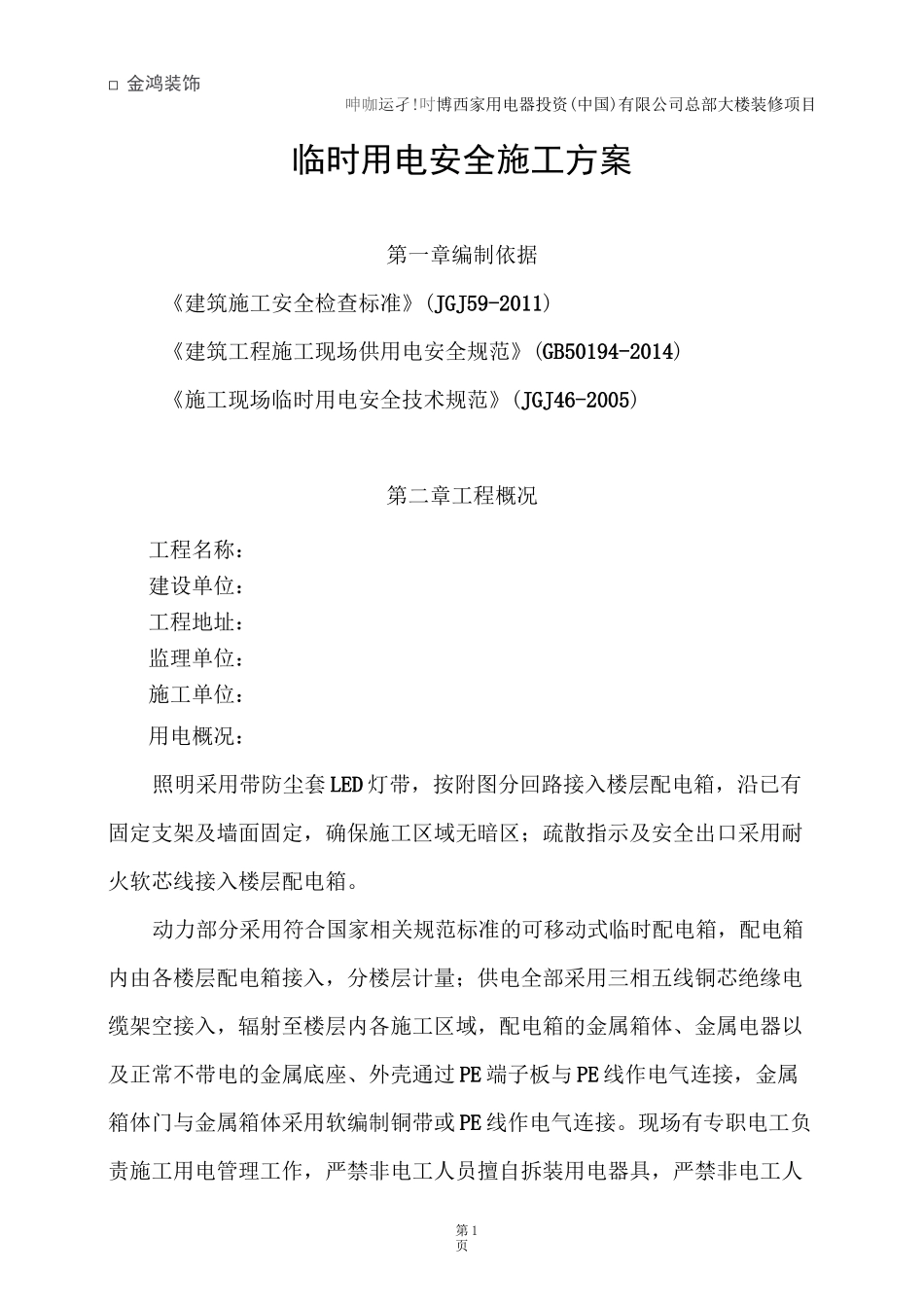

吋博西家用电器投资(中国)有限公司总部大楼装修项目临时用电安全施工方案第一章编制依据《建筑施工安全检查标准》(JGJ59-2011)《建筑工程施工现场供用电安全规范》(GB50194-2014)《施工现场临时用电安全技术规范》(JGJ46-2005)第二章工程概况工程名称:建设单位:工程地址:监理单位:施工单位:用电概况:照明采用带防尘套LED灯带,按附图分回路接入楼层配电箱,沿已有固定支架及墙面固定,确保施工区域无暗区;疏散指示及安全出口采用耐火软芯线接入楼层配电箱
动力部分采用符合国家相关规范标准的可移动式临时配电箱,配电箱内由各楼层配电箱接入,分楼层计量;供电全部采用三相五线铜芯绝缘电缆架空接入,辐射至楼层内各施工区域,配电箱的金属箱体、金属电器以及正常不带电的金属底座、外壳通过PE端子板与PE线作电气连接,金属箱体门与金属箱体采用软编制铜带或PE线作电气连接
现场有专职电工负责施工用电管理工作,严禁非电工人员擅自拆装用电器具,严禁非电工人第2页□金鸿装饰呻咖运孑

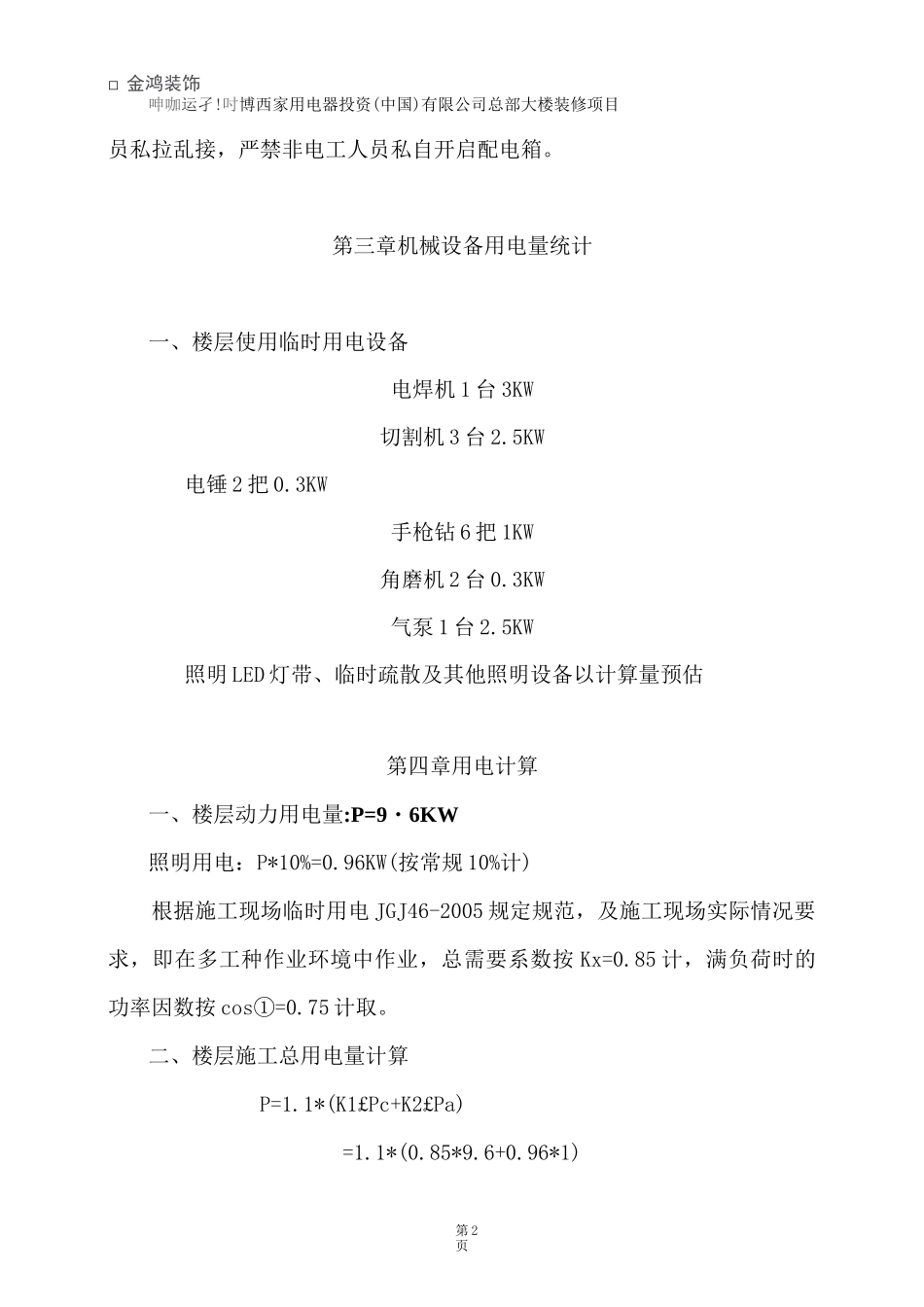

吋博西家用电器投资(中国)有限公司总部大楼装修项目员私拉乱接,严禁非电工人员私自开启配电箱
第三章机械设备用电量统计一、楼层使用临时用电设备电焊机1台3KW切割机3台2
5KW电锤2把0
3KW手枪钻6把1KW角磨机2台0
3KW气泵1台2
5KW照明LED灯带、临时疏散及其他照明设备以计算量预估第四章用电计算一、楼层动力用电量:P=9・6KW照明用电:P*10%=0
96KW(按常规10%计)根据施工现场临时用电JGJ46-2005规定规范,及施工现场实际情况要求,即在多工种作业环境中作业,总需要系数按Kx=0
85计,满负荷时的功率因数按cos①=0

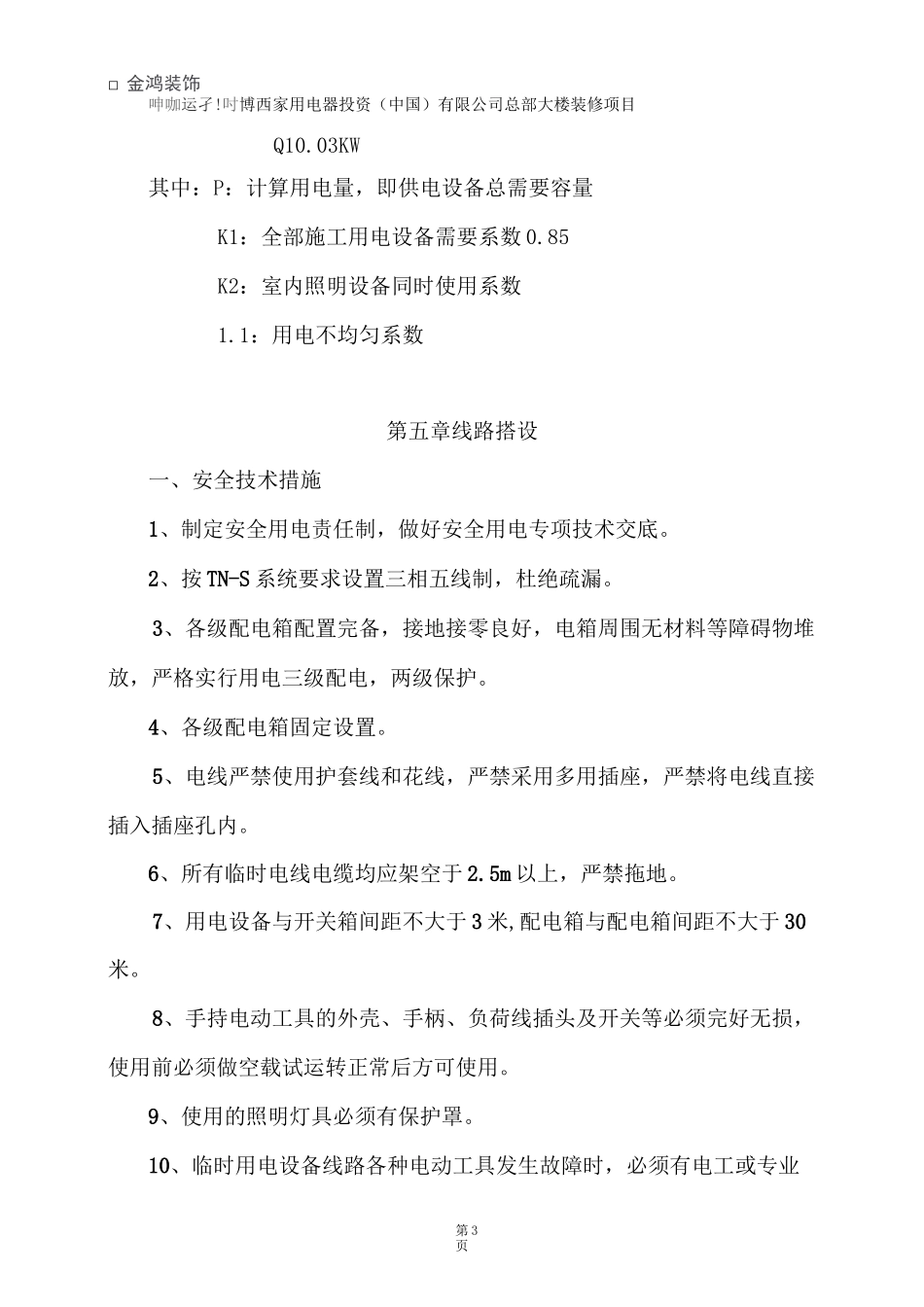

二、楼层施工总用电量计算P=1
1*(K1£Pc+K2£Pa)=1
96*1)第3页□金鸿
