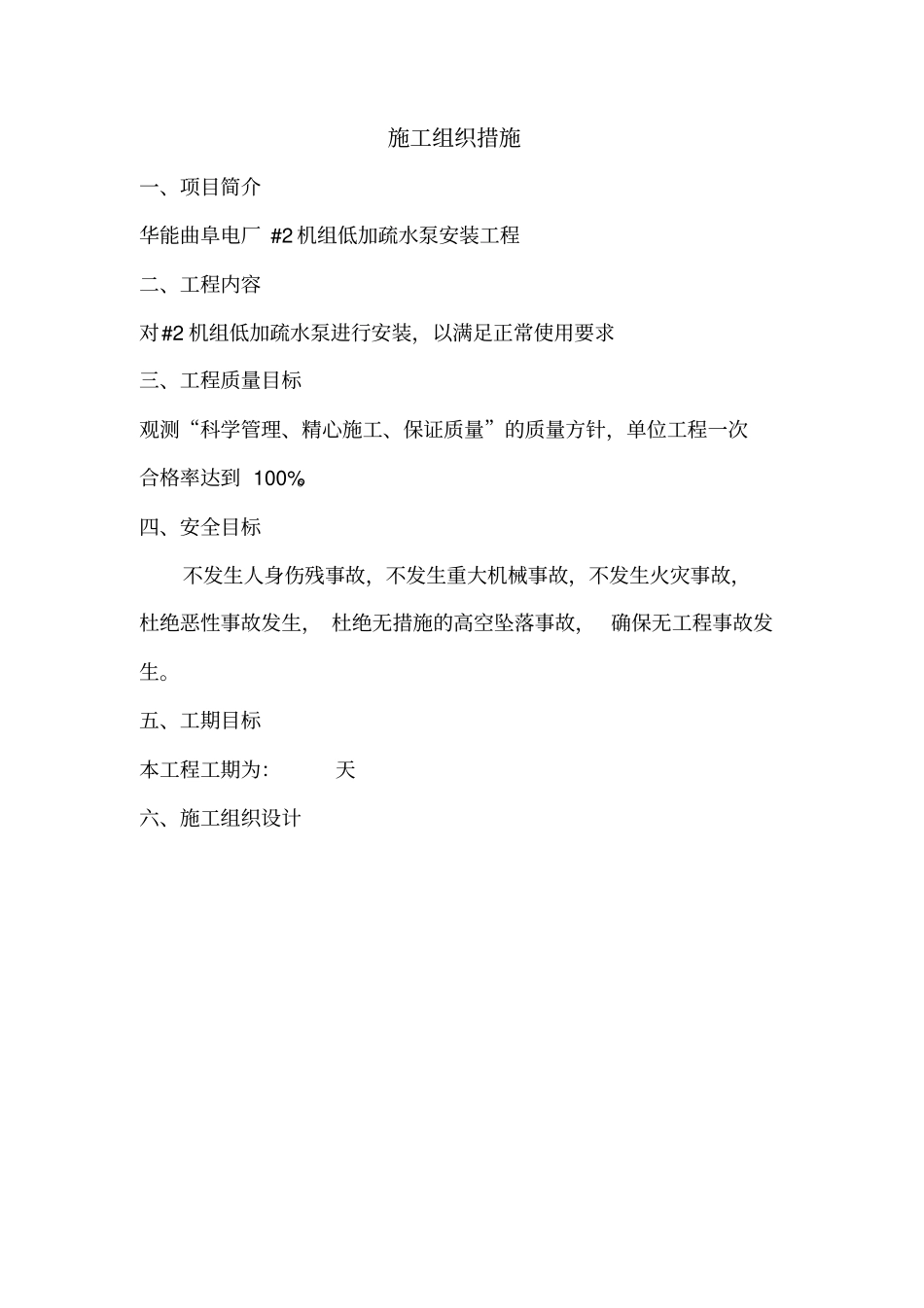

#2机组低加疏水泵安装安全、技术、组织措施编制:复审:审核:批准:批准:单位:沈阳疏水泵制造厂日期:2015年5月21日施工组织措施一、项目简介华能曲阜电厂#2机组低加疏水泵安装工程二、工程内容对#2机组低加疏水泵进行安装,以满足正常使用要求三、工程质量目标观测“科学管理、精心施工、保证质量”的质量方针,单位工程一次合格率达到100%
四、安全目标不发生人身伤残事故,不发生重大机械事故,不发生火灾事故,杜绝恶性事故发生,杜绝无措施的高空坠落事故,确保无工程事故发生

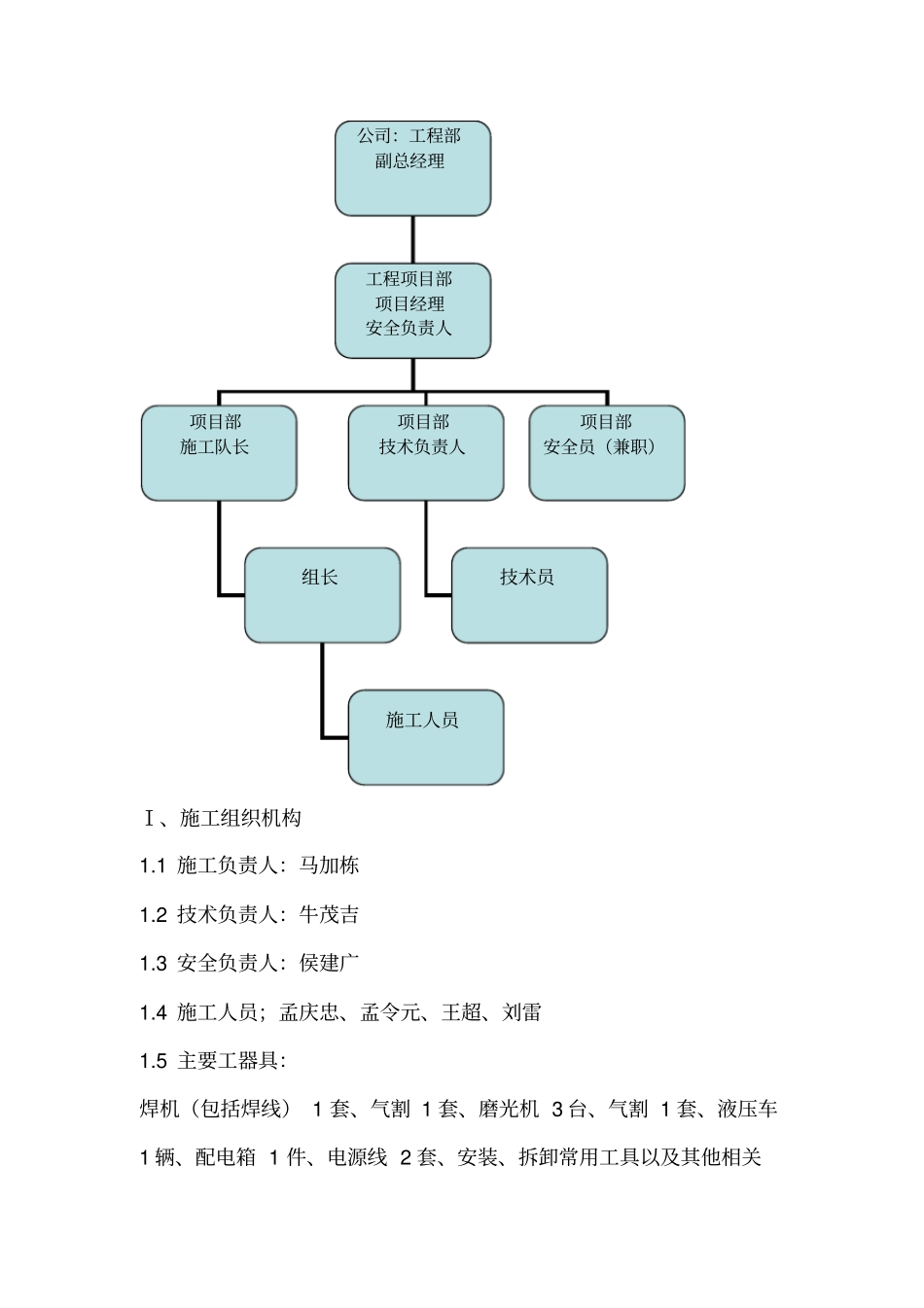

五、工期目标本工程工期为:天六、施工组织设计Ⅰ、施工组织机构1
1施工负责人:马加栋1
2技术负责人:牛茂吉1
3安全负责人:侯建广1
4施工人员;孟庆忠、孟令元、王超、刘雷1
5主要工器具:焊机(包括焊线)1套、气割1套、磨光机3台、气割1套、液压车1辆、配电箱1件、电源线2套、安装、拆卸常用工具以及其他相关公司:工程部副总经理工程项目部项目经理安全负责人项目部施工队长项目部技术负责人技术员组长施工人员项目部安全员(兼职)工器具1
6劳保用具:专用手套、口罩、防护眼镜等安全防护用具Ⅱ、施工部署2
1施工前熟悉施工现场及周围环境2
2对所有施工人员进行安全技术交底2
3熟悉工程项目的实施方法及施工特点,做好安全防护措施2
4安排好施工人员的生活设施,落实工器具和人员进场部署技术措施1、安装准备工作(1)检查水泵和电机,确认在运输和装卸过程中没有损伤
(2)检查工具和起重机械,并检查机器的基础
2、疏水泵安装顺序(1)整套水泵运抵现场时,都已装好电机;找平底座时,可不必卸下水泵和电机
(2)安装泵的基础平面应用水平仪找平,待基础水泥凝固后将泵安装在基础上,并用水平仪检查水平情况,如不平,应用垫铁调正,直到水平为止,然后通过灌浆孔由混凝土浇灌底座和地脚螺栓孔眼
(3)水泥干固后,检查底座和地脚螺栓是否松动,合适后拧紧
