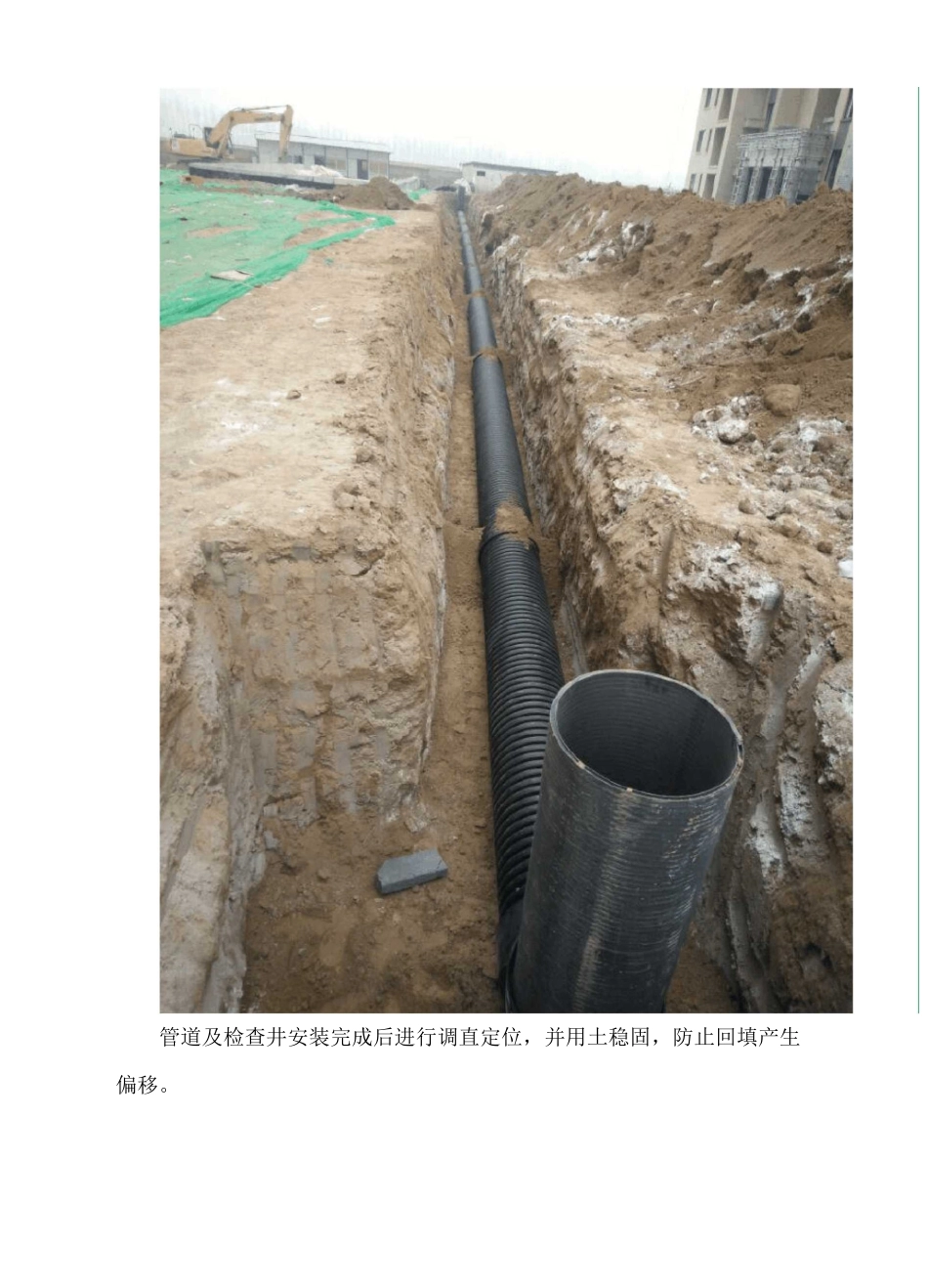

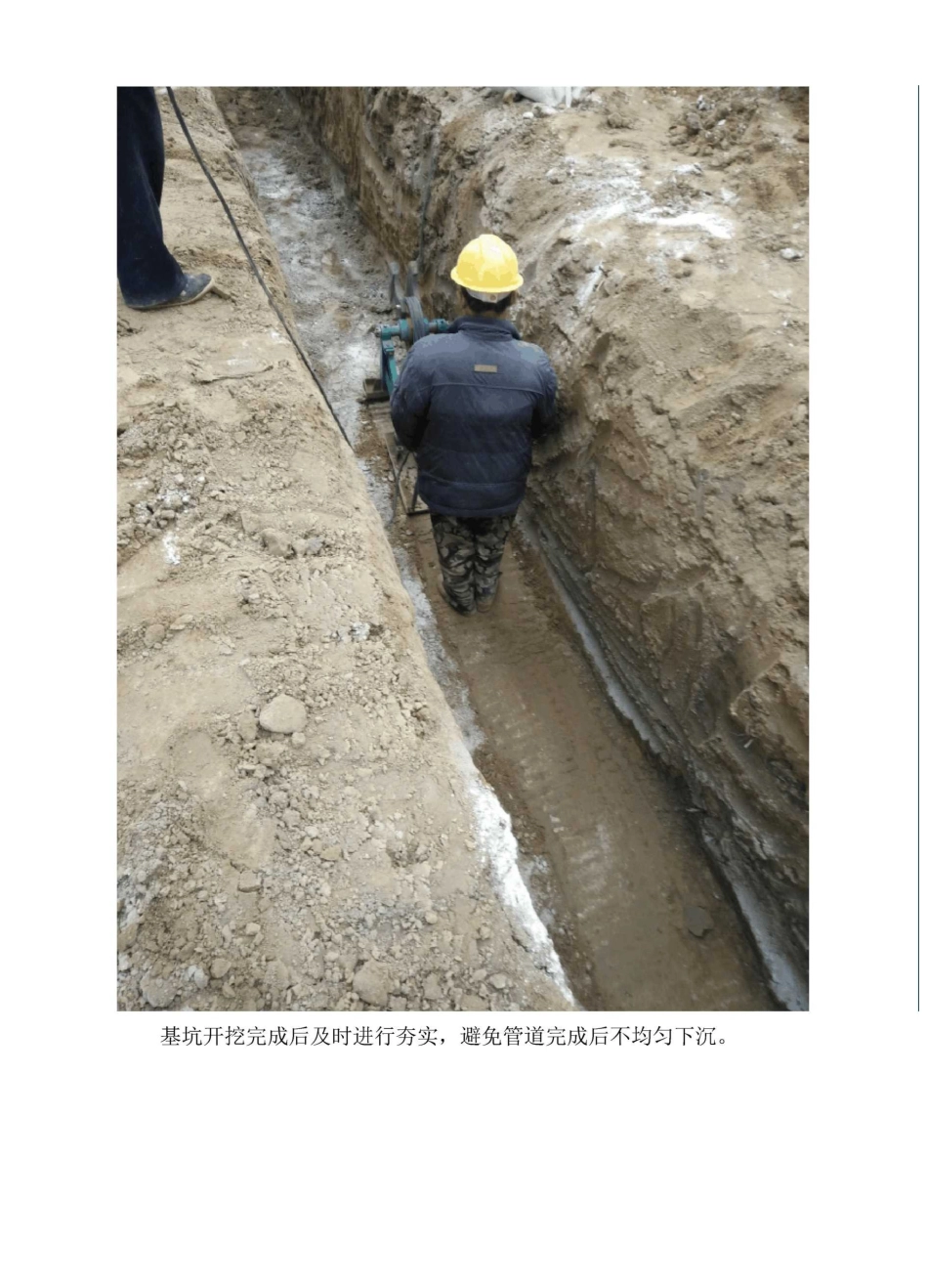

项目动态管理报表工程名称:时间:\合同造价(万元)合同工期质量要求合格安全方面现场无安全事故,重大危险源控制措施齐全有效,未来施工可能发生的危险源主要是基坑坍塌和机械伤害。现场施工积极控制沟槽放坡,并不定期对机械操作人员进行安全教育,严禁冒险作业,严禁酒后上岗,严禁违章作业等一系列措施全力保证项目的安全进行。质量方面现场无质量隐患,现场施工缺陷及施工亮点分享,详见附图。进度方面目前主管线基本完成至总工程量的75%左右,具体如下:给水系统小区内基本完成,剩余接大市政约300米给水管;污水系统有2栋楼入户未完成,现场条件不具备,正在协商解决;雨水系统已基本完成,剩余接大市政约200米未完成,正在进行施工。剩余工程争取本月底完成至90%,下月计划全部完成并移交业主。成本方面目前共发生两个设计变更,4月份报量工程款因企业名称基本账号变更未完成收款,目前正在办理相关手续,至今总报量额170万;本月底计划报量至255万。填表人:项目经理管道及检查井安装完成后进行调直定位,并用土稳固,防止回填产生偏移。管道两侧采用人工回填并夯实,保证回填质量。已完成部位进行土方苫盖,防止出现扬尘污染。检查井井口防护:先用麻袋封口、再固定模板、并标识维护及提示标志,从而有效的做到的成品保护及安全防护。
