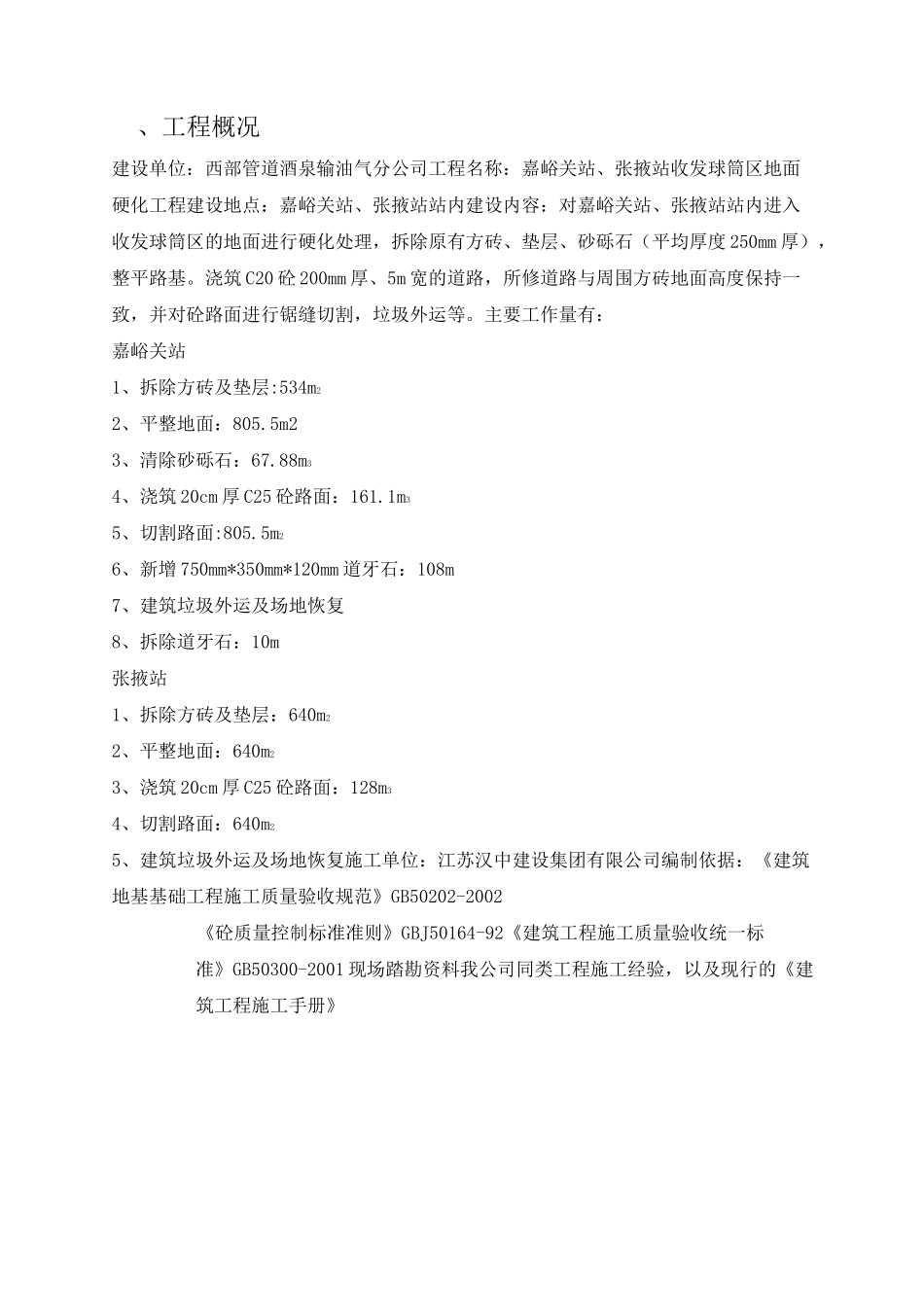

嘉峪关站、张掖站收发球筒区地面硬化工程施工组织设计2012年05月08日、工程概况建设单位:西部管道酒泉输油气分公司工程名称:嘉峪关站、张掖站收发球筒区地面硬化工程建设地点:嘉峪关站、张掖站站内建设内容:对嘉峪关站、张掖站站内进入收发球筒区的地面进行硬化处理,拆除原有方砖、垫层、砂砾石(平均厚度250mm厚),整平路基
浇筑C20砼200mm厚、5m宽的道路,所修道路与周围方砖地面高度保持一致,并对砼路面进行锯缝切割,垃圾外运等
主要工作量有:嘉峪关站1、拆除方砖及垫层:534m22、平整地面:805
5m23、清除砂砾石:67
88m34、浇筑20cm厚C25砼路面:161
1m35、切割路面:805

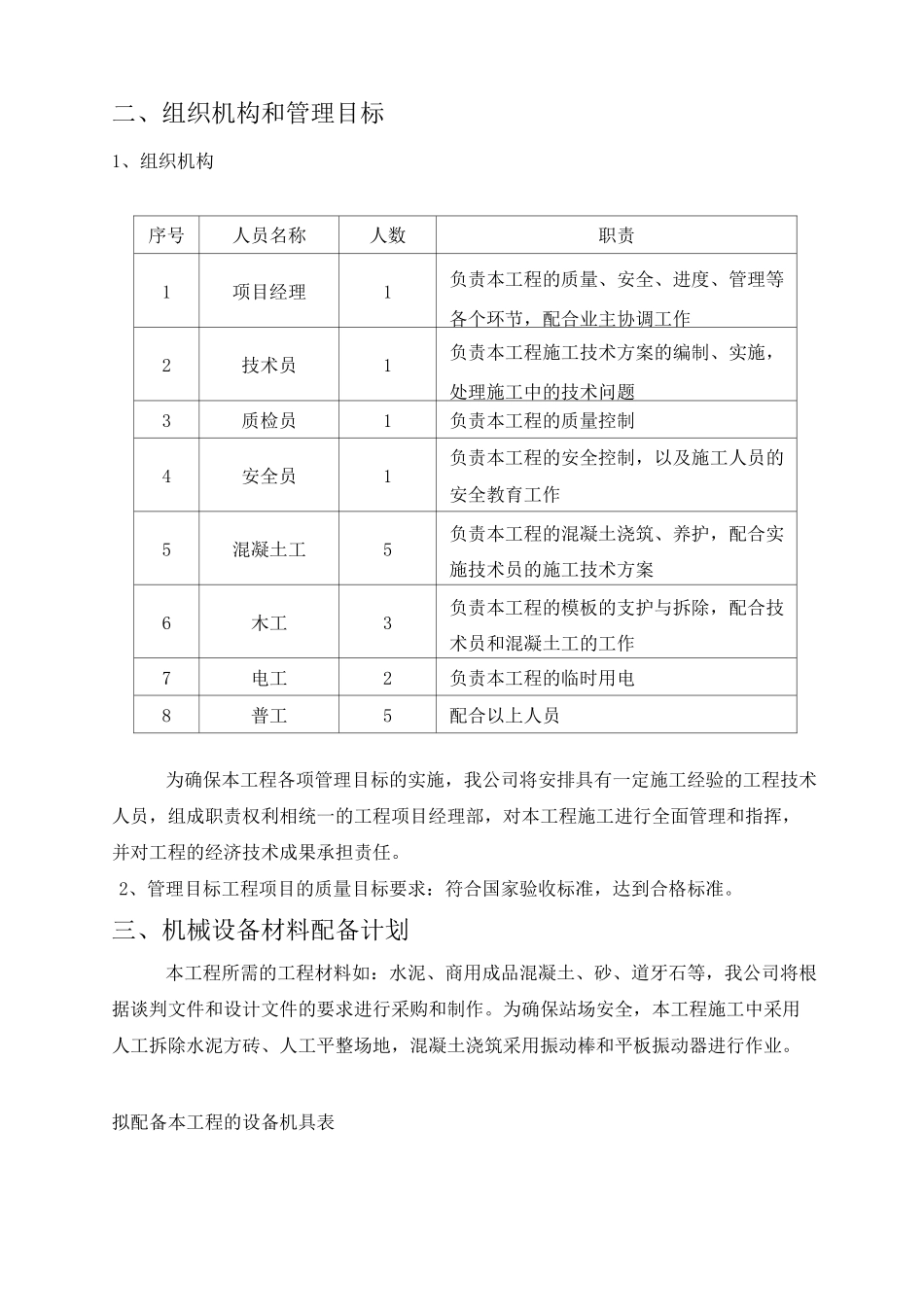

5m26、新增750mm*350mm*120mm道牙石:108m7、建筑垃圾外运及场地恢复8、拆除道牙石:10m张掖站1、拆除方砖及垫层:640m22、平整地面:640m23、浇筑20cm厚C25砼路面:128m34、切割路面:640m25、建筑垃圾外运及场地恢复施工单位:江苏汉中建设集团有限公司编制依据:《建筑地基基础工程施工质量验收规范》GB50202-2002《砼质量控制标准准则》GBJ50164-92《建筑工程施工质量验收统一标准》GB50300-2001现场踏勘资料我公司同类工程施工经验,以及现行的《建筑工程施工手册》二、组织机构和管理目标1、组织机构序号人员名称人数职责1项目经理1负责本工程的质量、安全、进度、管理等各个环节,配合业主协调工作2技术员1负责本工程施工技术方案的编制、实施,处理施工中的技术问题3质检员1负责本工程的质量控制4安全员1负责本工程的安全控制,以及施工人员的安全教育工作5混凝土工5负责本工程的混凝土浇筑、养护,配合实施技术员的施工技术方案6木工3负责本工程的模板的支护与拆除,配合技术员和混凝土工的工作7电工2负责本工程的临时用电8普工5配
