2、构筑物拆除工程2
1技术准备2
1根据现场实际情况(图纸)编制相应的施工作业程序
2针对现场实际情况编制安全技术交底,并在拆除作业开始前对所有参与拆除的作业人员进行安全技术交底
2场地准备将拆除所需的区域清理并做好安全区隔和挂安全警示标志,清理施工现场的杂物,检查拆除区域是否有障碍物等
3人员配备从事厂房安装的管理人员必须经过质保培训,特殊工种必须持证上岗
职务/工种数量基本职责技术员1负责拆除过程中的技术工作
施工队长1负责安装过程中的机械设备及劳动力调配
安全员1负责安装现场的安全监督、检查工作铆工4负责拆除工艺的具体操作
吊装工2负责拆除过程吊装的具体操作
焊工6负责保护性拆除过程切割的具体操作其他人员4辅助施工
4设备机具机具名称数量单位规格型号备注吊车2台25t氧-乙炔切割设备3套一套备用500A交流焊机1台NZB-500扳手6套22T千斤顶6台倒链4台切割机1套QG3配电箱1台电缆接口米业主提供

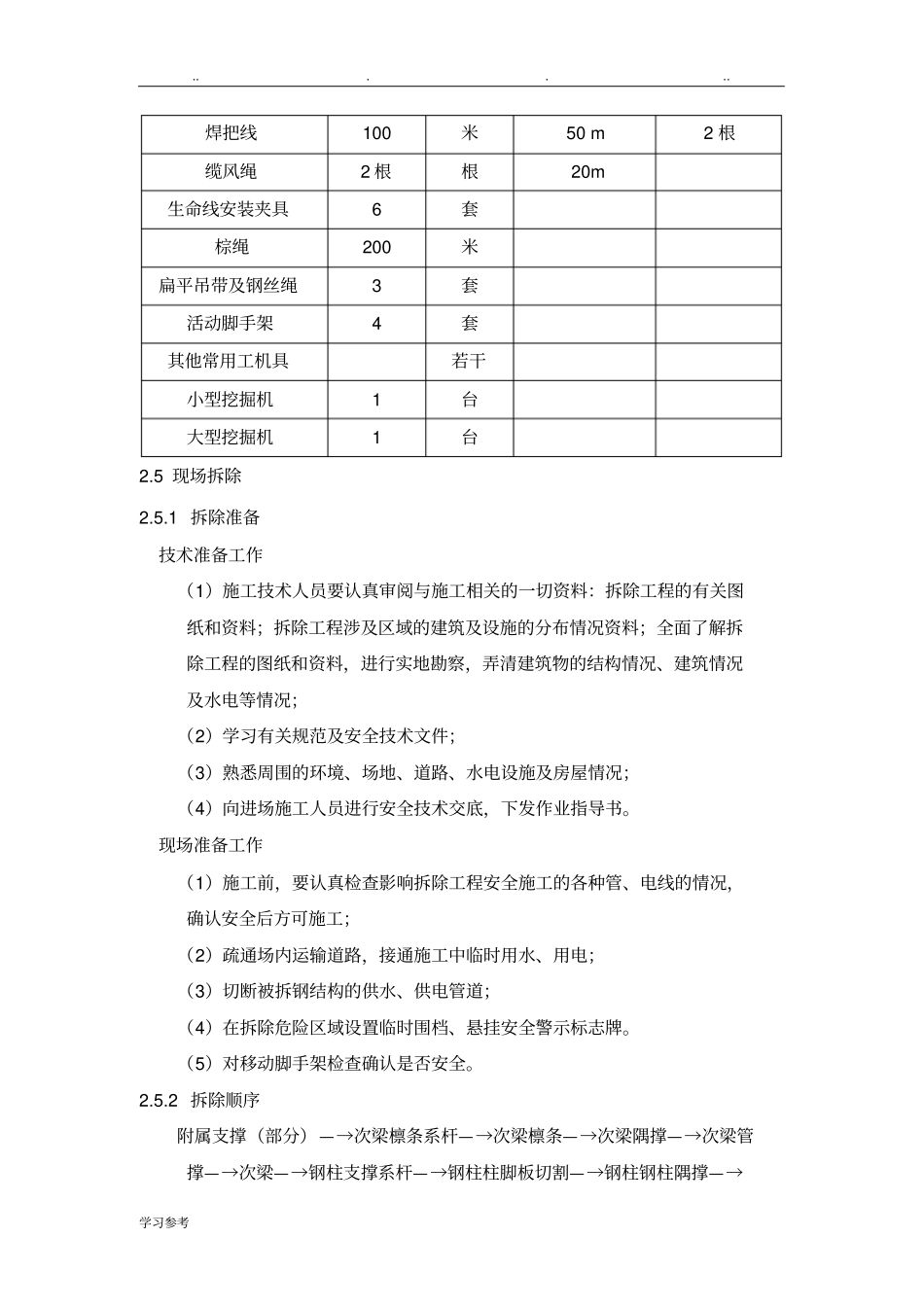

学习参考焊把线100米50m2根缆风绳2根根20m生命线安装夹具6套棕绳200米扁平吊带及钢丝绳3套活动脚手架4套其他常用工机具若干小型挖掘机1台大型挖掘机1台2

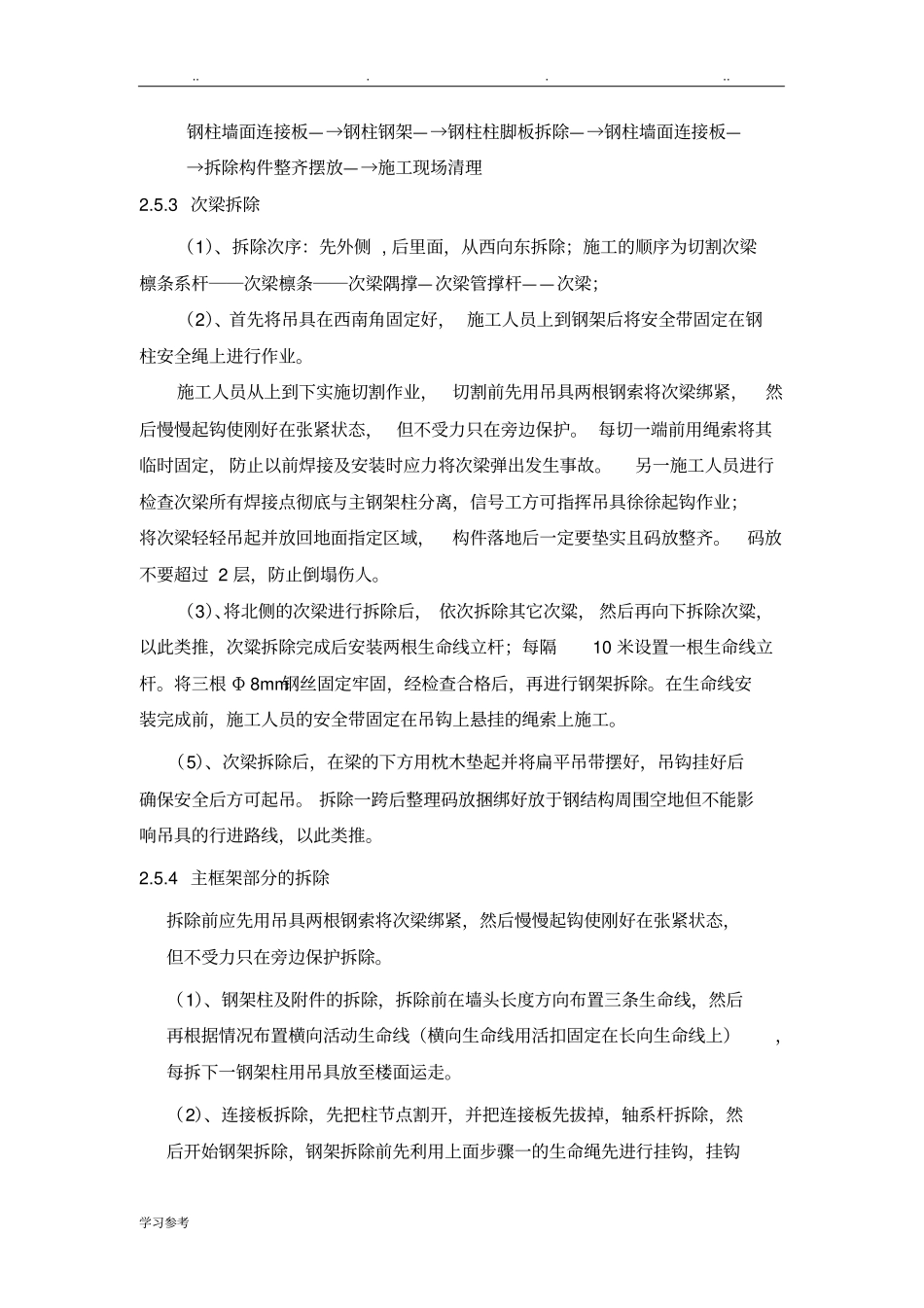

5现场拆除2
1拆除准备技术准备工作(1)施工技术人员要认真审阅与施工相关的一切资料:拆除工程的有关图纸和资料;拆除工程涉及区域的建筑及设施的分布情况资料;全面了解拆除工程的图纸和资料,进行实地勘察,弄清建筑物的结构情况、建筑情况及水电等情况;(2)学习有关规范及安全技术文件;(3)熟悉周围的环境、场地、道路、水电设施及房屋情况;(4)向进场施工人员进行安全技术交底,下发作业指导书
现场准备工作(1)施工前,要认真检查影响拆除工程安全施工的各种管、电线的情况,确认安全后方可施工;(2)疏通场内运输道路,接通施工中临时用水、用电;(3)切断被拆钢结构的供水、供电管道;(
