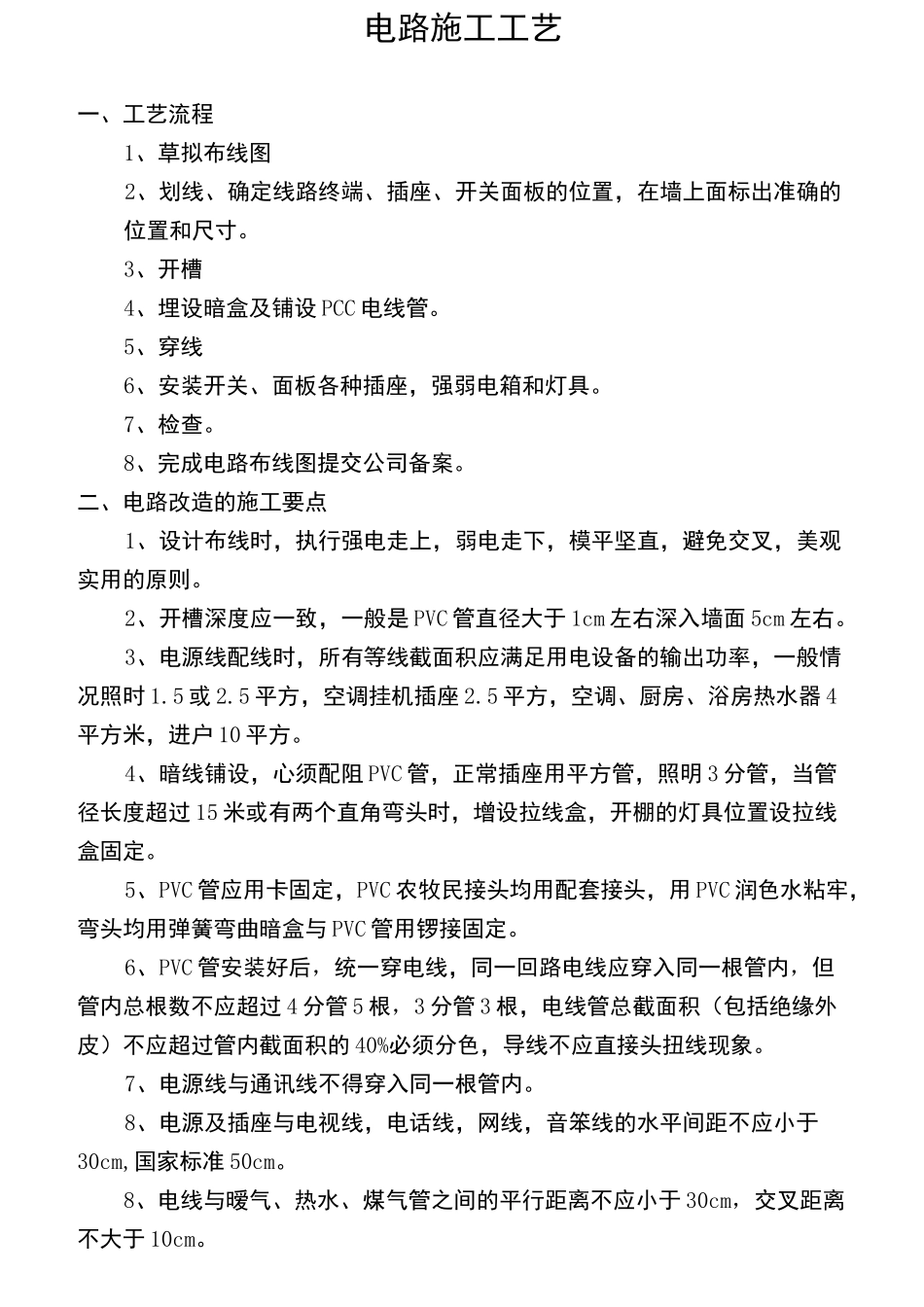

电路施工工艺一、工艺流程1、草拟布线图2、划线、确定线路终端、插座、开关面板的位置,在墙上面标出准确的位置和尺寸。3、开槽4、埋设暗盒及铺设PCC电线管。5、穿线6、安装开关、面板各种插座,强弱电箱和灯具。7、检查。8、完成电路布线图提交公司备案。二、电路改造的施工要点1、设计布线时,执行强电走上,弱电走下,模平坚直,避免交叉,美观实用的原则。2、开槽深度应一致,一般是PVC管直径大于1cm左右深入墙面5cm左右。3、电源线配线时,所有等线截面积应满足用电设备的输出功率,一般情况照时1.5或2.5平方,空调挂机插座2.5平方,空调、厨房、浴房热水器4平方米,进户10平方。4、暗线铺设,心须配阻PVC管,正常插座用平方管,照明3分管,当管径长度超过15米或有两个直角弯头时,增设拉线盒,开棚的灯具位置设拉线盒固定。5、PVC管应用卡固定,PVC农牧民接头均用配套接头,用PVC润色水粘牢,弯头均用弹簧弯曲暗盒与PVC管用锣接固定。6、PVC管安装好后,统一穿电线,同一回路电线应穿入同一根管内,但管内总根数不应超过4分管5根,3分管3根,电线管总截面积(包括绝缘外皮)不应超过管内截面积的40%必须分色,导线不应直接头扭线现象。7、电源线与通讯线不得穿入同一根管内。8、电源及插座与电视线,电话线,网线,音笨线的水平间距不应小于30cm,国家标准50cm。8、电线与暧气、热水、煤气管之间的平行距离不应小于30cm,交叉距离不大于10cm。10、穿入配管导线的接头应设在线盒内,线头要留有余量15cm,接头搭接应缠绕均匀紧密。11、安装电源插座时,面向插座的左侧应接零线(V)右侧应接相线(L),中间上方应接保护地线(PE)保护地线为2.5双色线。12、当吊灯自重在3分公以上时,应在顶板上安装后置埋件,然后装灯具安装在后置埋件上,严禁安装在木方或细木工板上。13、连接开关,螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端子上。14、导线和导线对地线间电阻必须大于0.5欧姆。15、电源插座的边距地定为30cm,开关面板距府宜为130cm,挂壁空调插座为190cm,脱排插座宜为210cm,厨房插座高定为95cm,挂式消毒柜宜为190cm,洗衣机宜为210cm,壁挂电视宜为110cm,双控床头定为80cm。16、同一室内的电源,电话电视网线插座面板应在同一水平标高上,高差应小于5mm。17、每户应设置强弱电箱、配电箱应设动作电流30mm的漏电保护器,分数路径经过控开后,分别控制照明、空调、插座等控开的工作电流应与终端电器的最大工作电流相匹配,一般情况下,照明10A,插座16A,杨式空调20A,进户40-60A。18、安装开关面板插座及灯具时应注意清楚,宜安装在乳胶漆涂刷完毕后。19、音箱线应预埋到位,电视台外墙外部分预留2m以上环纸线位置为沙发后背离地2m外位置对称。20、开顶式佼梁处应用蜡管穿一并固定。21、红,兰色多为相线色标,绿色、白色多为零线色标,黑色双色为地线色标。水路施工工艺1.根据业主要求及设计要求,水管布置应合格,实用美观为目扔,各种管道出墙位置应严格按照规范执行。2、浴盒上的混合龙头的左位置一定要安在浴盆中间(先确定浴缸尺寸)高度为浴缸上口150-200mm。3、左热右冷,冷水管在墙里需有10mm沙桨保护层,热管是15mm。4、座便器的进水口尽量安装在能使坐便器挡住视线的地方,角阀距地250mm。5、立柱盆的冷热水进水龙头离地高度550-500mm,下水管一定安装在立柱内,台盆下水管应在墙内,厨房洗菜盆进水口离地450mm.6、洗衣机的上水高度为1000mm,下水在洗衣机的侧后面,要事先确定左排水还是右排水或是墙排水,拖布池上水高度为700mm。7、热水器冷热水高度为1750mm,淋浴温水器高度为1200mm,间距150mm。8、PPR热熔管热时要测量好长度,控制好时间及温度接阔大应端正,安全熔接牢固。9、要求主给水管6分,支水管4分,热水2.0mp,冷水1.6mp内径6分2.0cm4分,1.6cm。10、给水管必须进行打压实验,试验打压0.6mp,试验合格后才允许封闭。11、如遇到地面管路交叉时,次路管必须装过桥在主管道下面。12、管道分布到位后,必须用管卡固定间距工为50mm走棚水管必须涨柱固定。13、埋前考虑磁砖的贴厚度,以便算好离头出墙多不和,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电路施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
