锦承线义县至朝阳段扩能改造工程(站前部分)施工1标段中桥施工方案11
编制依据及原则1
1编制依据(1)《铁路桥涵工程施工质量验收标准》(2)《客货共线铁路桥涵工程施工技术指南》(3)《锦承线义县至朝阳段扩能改造工程设计图纸、设计文件》(4)我单位以往类似工程施工经验、工法及各种施工统计资料;(5)对现场及周围环境调查的相关资料,并结合我处的综合施工生产能力
2编制原则(1)严格执行基本建设程序和施工程序;(2)采用先进施工技术,确保质量工期
(3)科学组织施工,优化施工方案;(4)采取切实可行措施、合理配置资源,降低工程成本;(5)满足环境保护要求
工程概况:2
1概述锦承线义县至朝阳段扩能改造工程(站前部分)施工1标段1分部位于锦州市义县境内,线路从义县站(不含)引出(DK51+500),出站后沿既有线前行约4
8km,在既有李家沟站西北侧两次跨越大凌河后,继续沿既有线前行,至2分部柳特大桥桥头DK70+698
91止,线路全长19

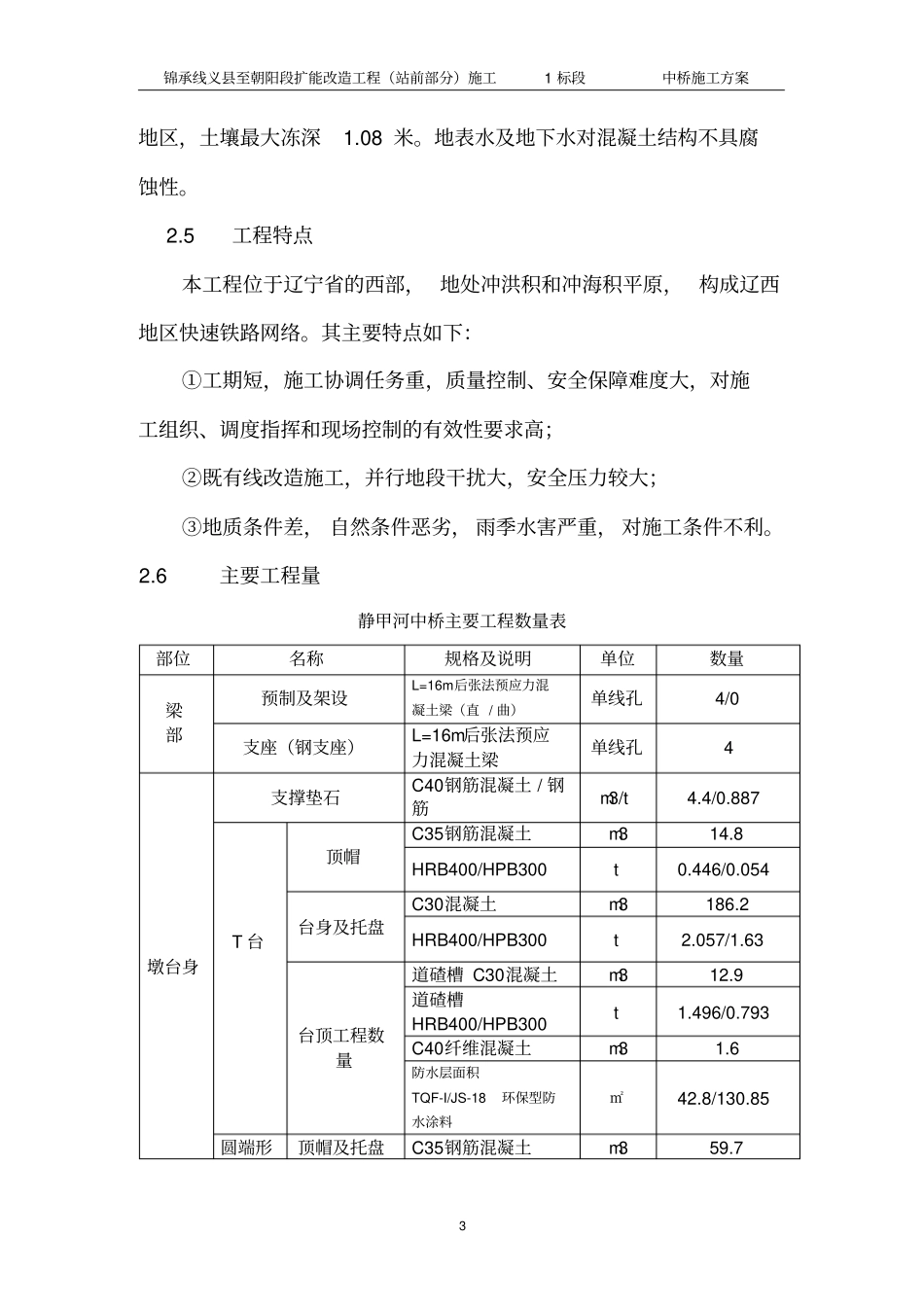

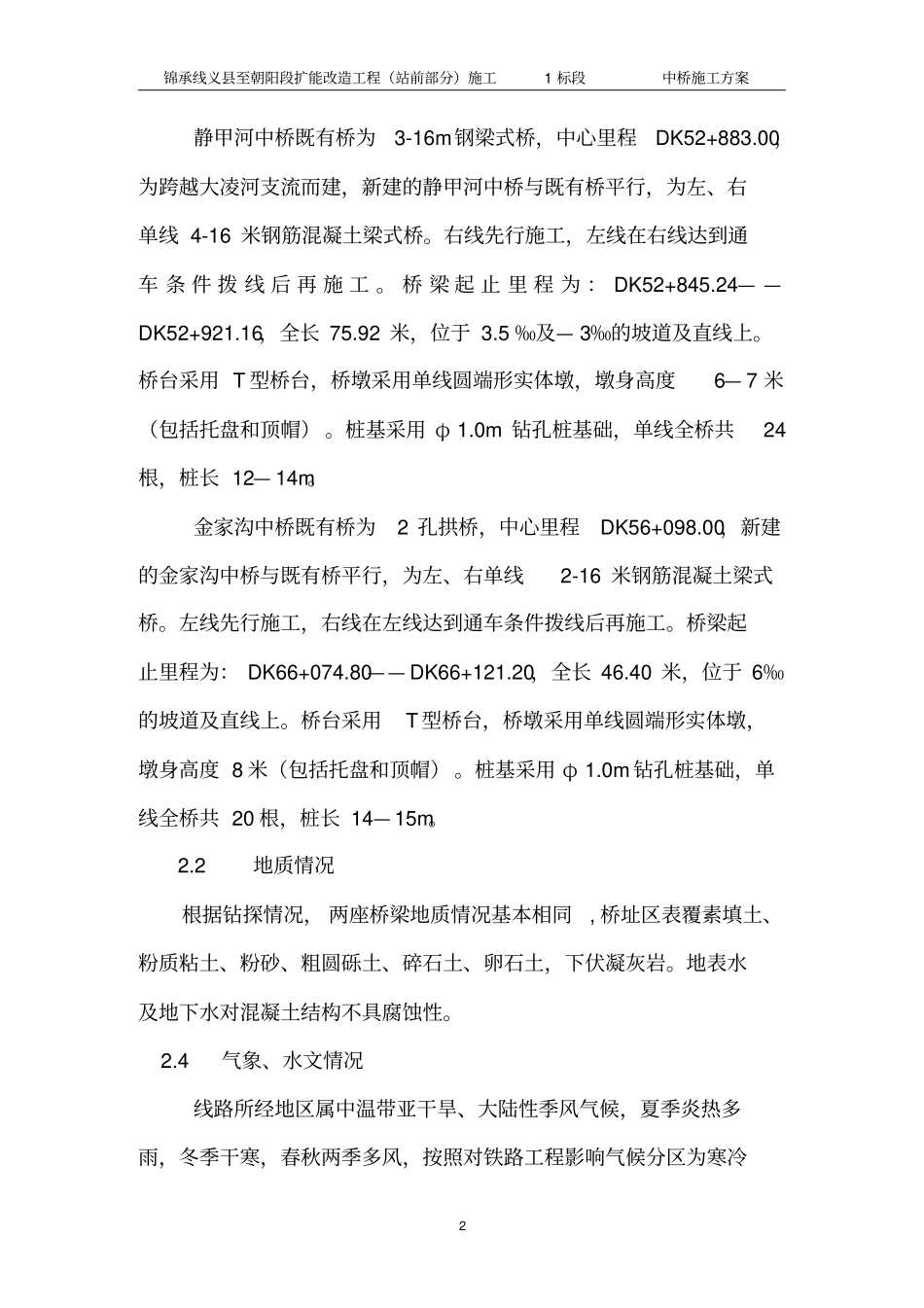

锦承线义县至朝阳段扩能改造工程(站前部分)施工1标段中桥施工方案2静甲河中桥既有桥为3-16m钢梁式桥,中心里程DK52+883
00,为跨越大凌河支流而建,新建的静甲河中桥与既有桥平行,为左、右单线4-16米钢筋混凝土梁式桥
右线先行施工,左线在右线达到通车条件拨线后再施工
桥梁起止里程为:DK52+845
24——DK52+921
16,全长75
92米,位于3
5‰及—3‰的坡道及直线上
桥台采用T型桥台,桥墩采用单线圆端形实体墩,墩身高度6—7米(包括托盘和顶帽)
桩基采用φ1
0m钻孔桩基础,单线全桥共24根,桩长12—14m
金家沟中桥既有桥为2孔拱桥,中心里程DK56+098
00,新建的金家沟中桥与既有桥平行,为左、右单线2-16米钢筋混凝土梁式桥
左线先行施工,右线在左线达到通车条件拨线后再施工
