仁怀市垭石庆水库工程第1标段(大坝、溢洪道)工程改线公路及临时施工道施工方案合同编号:BRR14-GZ-ZB-16-01批准:校核:编写:贵州光文建设工程有限公司仁怀市垭石庆水库工程第1标段(大坝、溢洪道)工程项目部2014

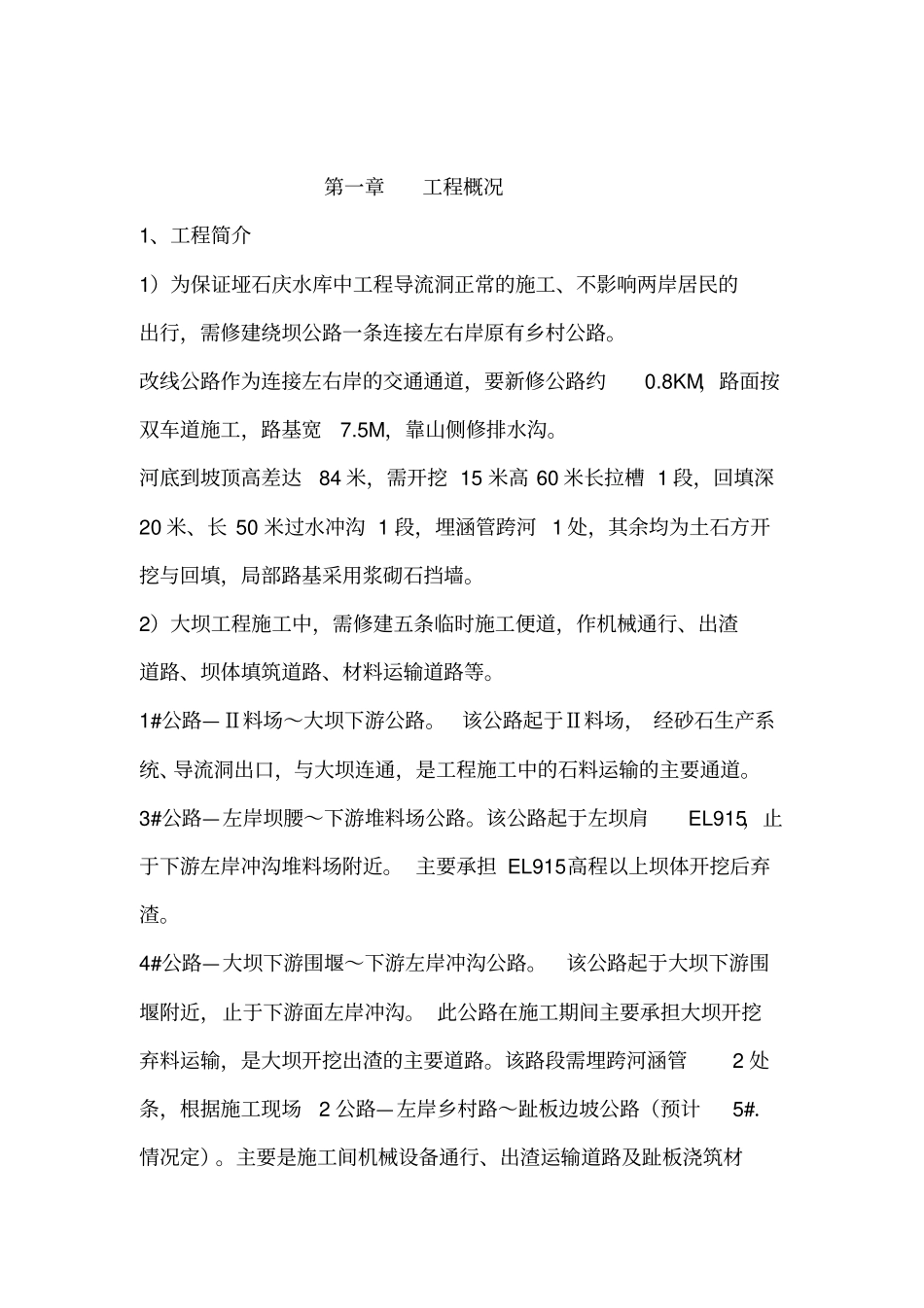

第一章工程概况1、工程简介1)为保证垭石庆水库中工程导流洞正常的施工、不影响两岸居民的出行,需修建绕坝公路一条连接左右岸原有乡村公路
改线公路作为连接左右岸的交通通道,要新修公路约0
8KM,路面按双车道施工,路基宽7
5M,靠山侧修排水沟
河底到坡顶高差达84米,需开挖15米高60米长拉槽1段,回填深20米、长50米过水冲沟1段,埋涵管跨河1处,其余均为土石方开挖与回填,局部路基采用浆砌石挡墙
2)大坝工程施工中,需修建五条临时施工便道,作机械通行、出渣道路、坝体填筑道路、材料运输道路等
1#公路—Ⅱ料场~大坝下游公路
该公路起于Ⅱ料场,经砂石生产系统、导流洞出口,与大坝连通,是工程施工中的石料运输的主要通道
3#公路—左岸坝腰~下游堆料场公路
该公路起于左坝肩EL915,止于下游左岸冲沟堆料场附近
主要承担EL915高程以上坝体开挖后弃渣
4#公路—大坝下游围堰~下游左岸冲沟公路
该公路起于大坝下游围堰附近,止于下游面左岸冲沟
此公路在施工期间主要承担大坝开挖弃料运输,是大坝开挖出渣的主要道路

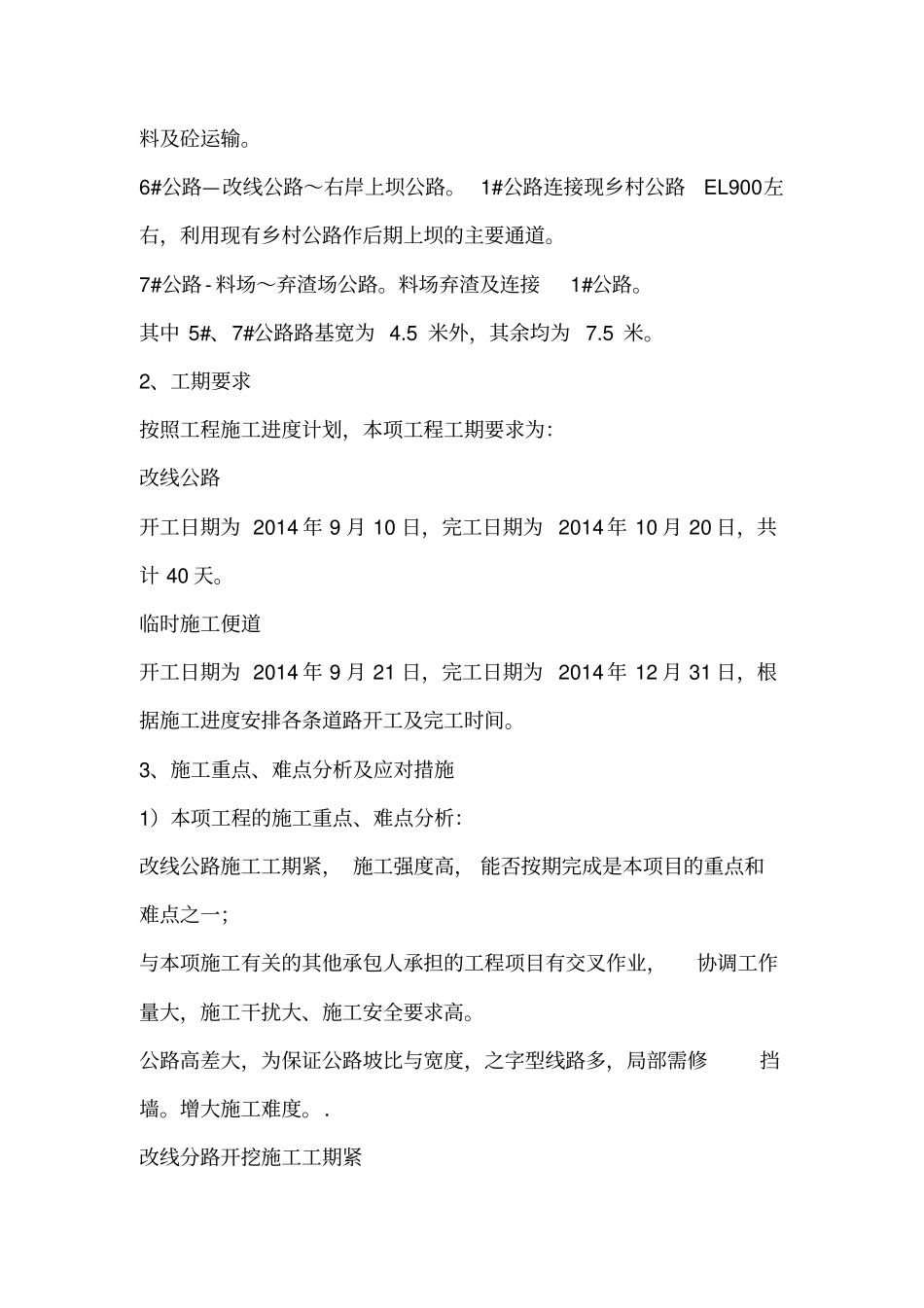

该路段需埋跨河涵管2处条,根据施工现场2公路—左岸乡村路~趾板边坡公路(预计5#.情况定)
主要是施工间机械设备通行、出渣运输道路及趾板浇筑材料及砼运输
6#公路—改线公路~右岸上坝公路
1#公路连接现乡村公路EL900左右,利用现有乡村公路作后期上坝的主要通道
7#公路-料场~弃渣场公路
料场弃渣及连接1#公路
其中5#、7#公路路基宽为4
5米外,其余均为7
2、工期要求按照工程施工进度计划,本项工程工期要求为:改线公路开工日期为2014
