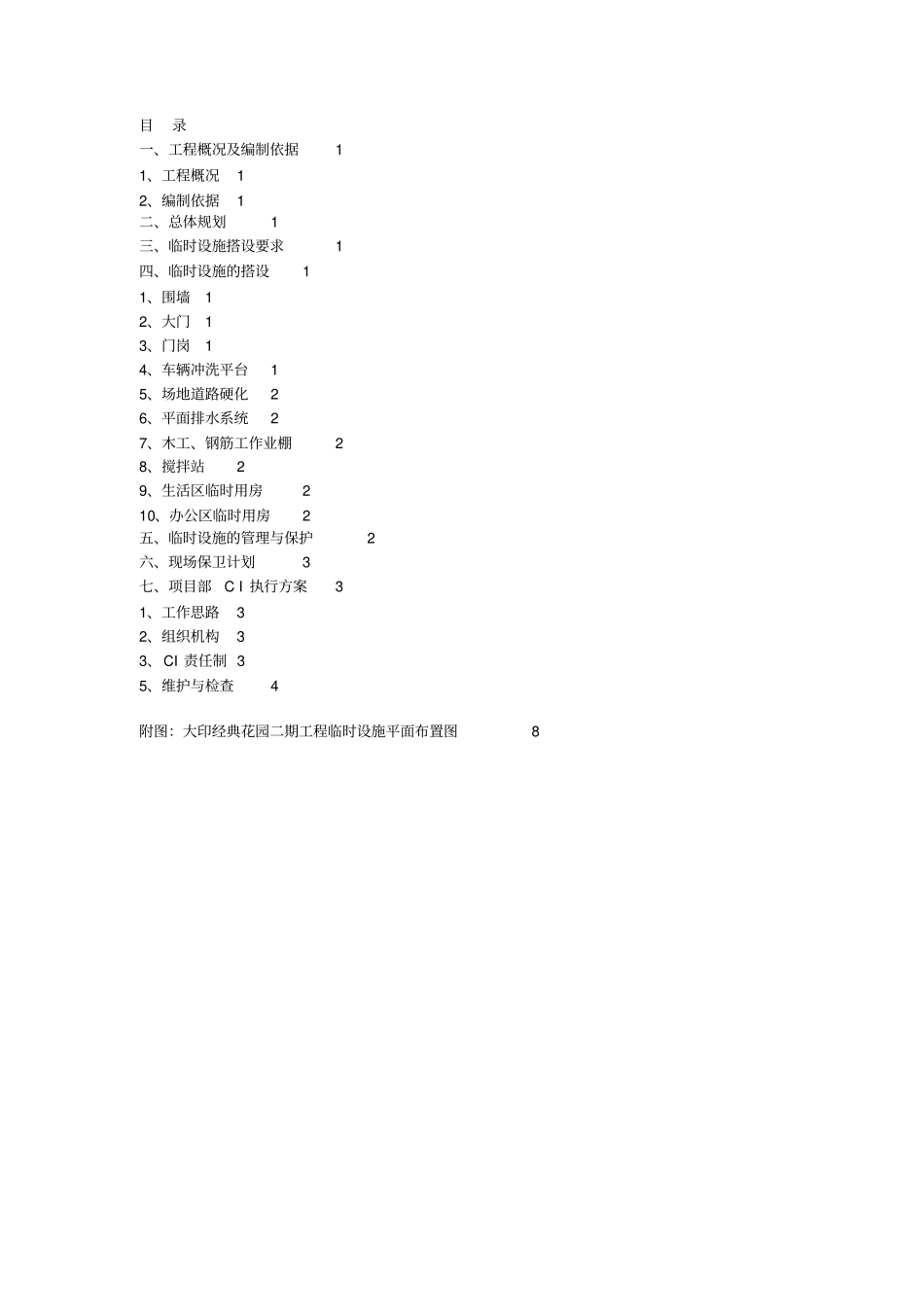

目录一、工程概况及编制依据11、工程概况12、编制依据1二、总体规划1三、临时设施搭设要求1四、临时设施的搭设11、围墙12、大门13、门岗14、车辆冲洗平台15、场地道路硬化26、平面排水系统27、木工、钢筋工作业棚28、搅拌站29、生活区临时用房210、办公区临时用房2五、临时设施的管理与保护2六、现场保卫计划3七、项目部CI执行方案31、工作思路32、组织机构33、CI责任制35、维护与检查4附图:大印经典花园二期工程临时设施平面布置图81/5湖北江天建设集团有限公司第1页一、工程概况及编制依据1、工程概况大印·经典花园位于琼海市银海大道北侧,总用地面积129771m2,建筑物占地面积15572m2,建筑面积194656m2(不含架空层面积)。本次施工为二期工程,拟建建筑包括:1栋16层住宅楼(10#),3栋15层住宅楼(15#、16#、17#楼),场地中央设1层地下车库。基础形式为筏式基础和桩基两种,剪力墙结构。本工程由海南大印经典置业有限公司投资建设,海南省建筑设计院设计,中外建工程监理有限公司监理,湖北江天建设集团有限公司组织施工;由石晓兵担任项目经理,吴斌担任技术负责人。2、编制依据大印经典花园工程施工图纸大印经典花园工程施工组织设计大印经典花园工程现场踏勘情况大印经典花园工程施工平面布置图二、总体规划生活区与生产区分开布置,生活区位于一期工程6#楼北侧。办公区与甲方及监理单位办公区设置于同一院落内。生产区内临时施工道路参照拟建小区道路布置,并使施工现场与城区道路相连,保证施工道路通畅。三、临时设施搭设要求1、临时设施主要指工程场地范围内的施工围墙及临时宿舍及临时办公用房。2、临时设施的设置按大印经典花园工程施工平面布置图的位置去搭设、修建临时设施和施工便道。3、施工围墙按围墙设计施工图纸要求砌筑。围墙周边做好排水措施,严禁在围墙周边挖掘,以免破坏围墙基础。4、临时活动房及彩钢房应有厂家的生产许可证和出厂合格证,临时活动房及彩钢房的基础按设计图纸要求施工。5、临时活动房及彩钢房的使用和维护按厂家使用要求实施。6、施工临时设施从现场管理,合理组织施工,在保证安全的原则下进行。四、临时设施的搭设1、围墙施工围墙采用粘土砖砌筑,墙厚240mm,墙下基础牢固可靠,墙高应不小于2.1m。围墙立面水泥砂浆抹平,外做白色防水涂料。2、大门二期施工场地设置大门一处,出入口位于施工区东侧中间位置连接爱海路,介于11#、13#楼之间。大门视现场情况采用双开铁门,左右涂写施工单位名称。主入口大门形式为双开门。总宽度为8.0M;高度为2.0M;在门的下方焊有转向轮落地。西侧大门为推拉式铁门,宽12M。办公区大门外侧根据建设规范设置五牌一图,并可根据工程实际情适当增加相关图牌。3、门岗施工场区内内侧于东、西、北侧共设置门卫岗亭三处。项目部办公区大门处设门卫岗亭一处。4、车辆冲洗平台在出入口处设车辆冲洗平台,台四周设排水暗沟,台侧设沉砂池。土方开挖及回填土阶段,运输土方的车辆出工地前,轮胎、车身须冲洗干净。2/5湖北江天建设集团有限公司第2页5、场地道路硬化现场施工临时便路参照拟建小区道路布置,路宽6m,路两侧设置排水沟,路基处理采用塘渣夯实,面层采用200mm厚砼路面及300mm厚碎石路面两种形式,并设置约2%横坡,便于排水。详见后附二期总平面布置图。6、平面排水系统道路两侧、围墙内侧设置由明沟、暗沟组成的平面排水系统。厕所设化粪池。污水、废水须经沉淀处理,符合标准后,才能排入市政管网。施工现场搅拌站洗车设沉淀池,,洗车后的污水需经过沉淀池进行沉淀处理后方可排入排水沟。7、木工、钢筋工作业棚木工、钢筋工作业棚及相关堆场的场地做硬化处理,具体布置及数量见二期施工总平面图。材料堆放严格按施工平面布置图指定的位置存放,做到分门别类,挂牌标记,整齐划一,界线分明,不得混杂。作业棚有牢固、可靠、安全的防护措施。8、搅拌站搅拌站的布置位置参见施工总平面布置图。搅拌站基础按照生产厂家提供的说明书及设计图进行浇(砌)筑。搅拌站上部设置防护棚,防护棚采用扣件钢管支架搭设,顶部铺设双层安全防护,上层为彩钢瓦、下层使用毛竹。9、生活区临时用房生活区拟使用一...
