江苏汉邦集团有限公司红枫嘉园二期项目部主体剪力墙结构施工方案编制:审核:审批:主体剪力墙结构施工方案一、施工顺序:测量定位、放线墙柱筋绑扎安装预埋管线隐蔽工程验收墙模板安装循平台梁板排架支撑搭设环梁筋绑扎板底钢筋绑扎安装预埋管线板面钢筋绑扎隐蔽工程验收砼浇捣砼养护二、水平与垂直运输水平运输利用手推车,用于砌筑砂浆和砖块的运输,垂直运输主要利用QTZ型塔吊,用于钢筋、钢管、砂浆、砖块等的运输

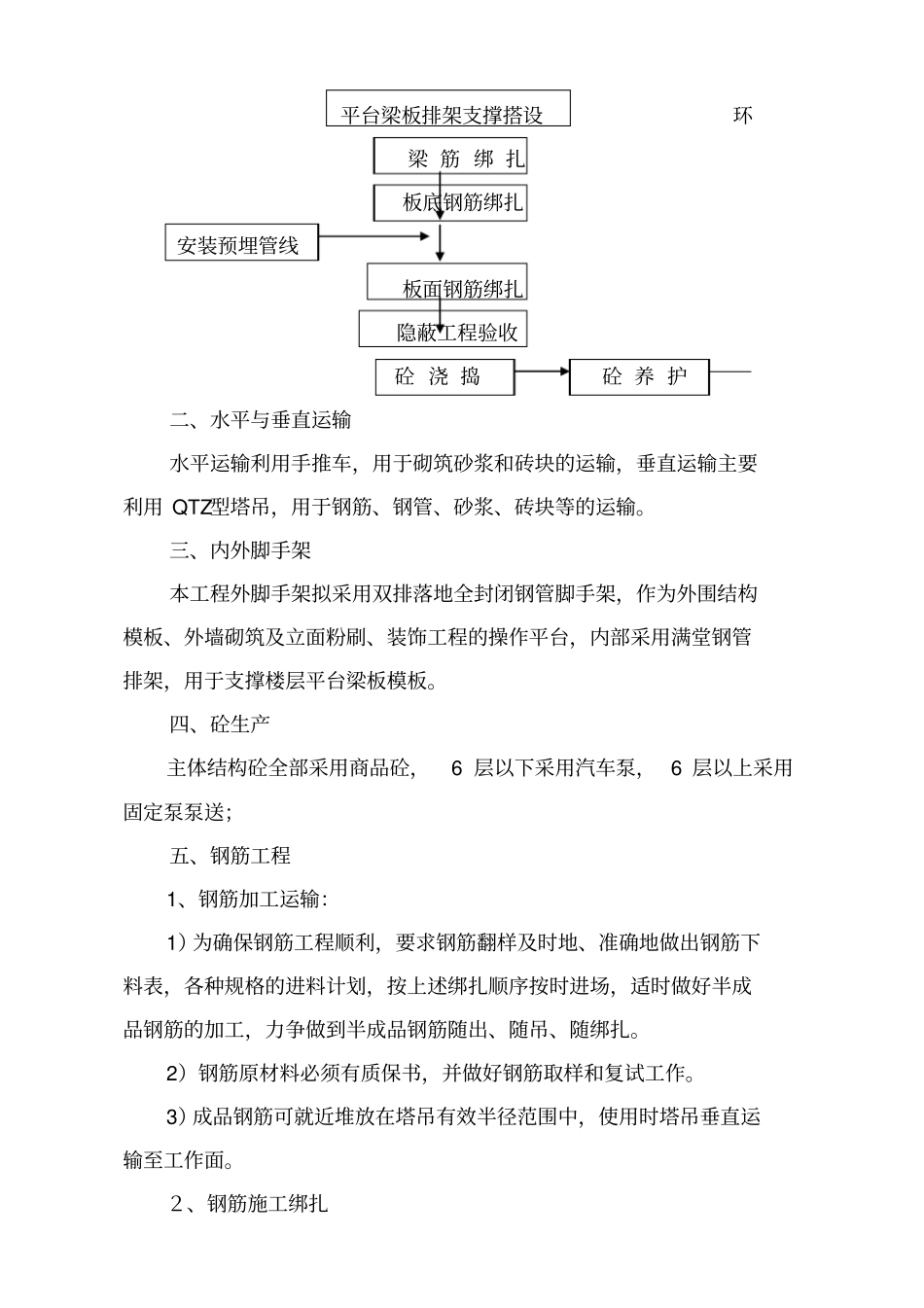

三、内外脚手架本工程外脚手架拟采用双排落地全封闭钢管脚手架,作为外围结构模板、外墙砌筑及立面粉刷、装饰工程的操作平台,内部采用满堂钢管排架,用于支撑楼层平台梁板模板
四、砼生产主体结构砼全部采用商品砼,6层以下采用汽车泵,6层以上采用固定泵泵送;五、钢筋工程1、钢筋加工运输:1)为确保钢筋工程顺利,要求钢筋翻样及时地、准确地做出钢筋下料表,各种规格的进料计划,按上述绑扎顺序按时进场,适时做好半成品钢筋的加工,力争做到半成品钢筋随出、随吊、随绑扎
2)钢筋原材料必须有质保书,并做好钢筋取样和复试工作
3)成品钢筋可就近堆放在塔吊有效半径范围中,使用时塔吊垂直运输至工作面

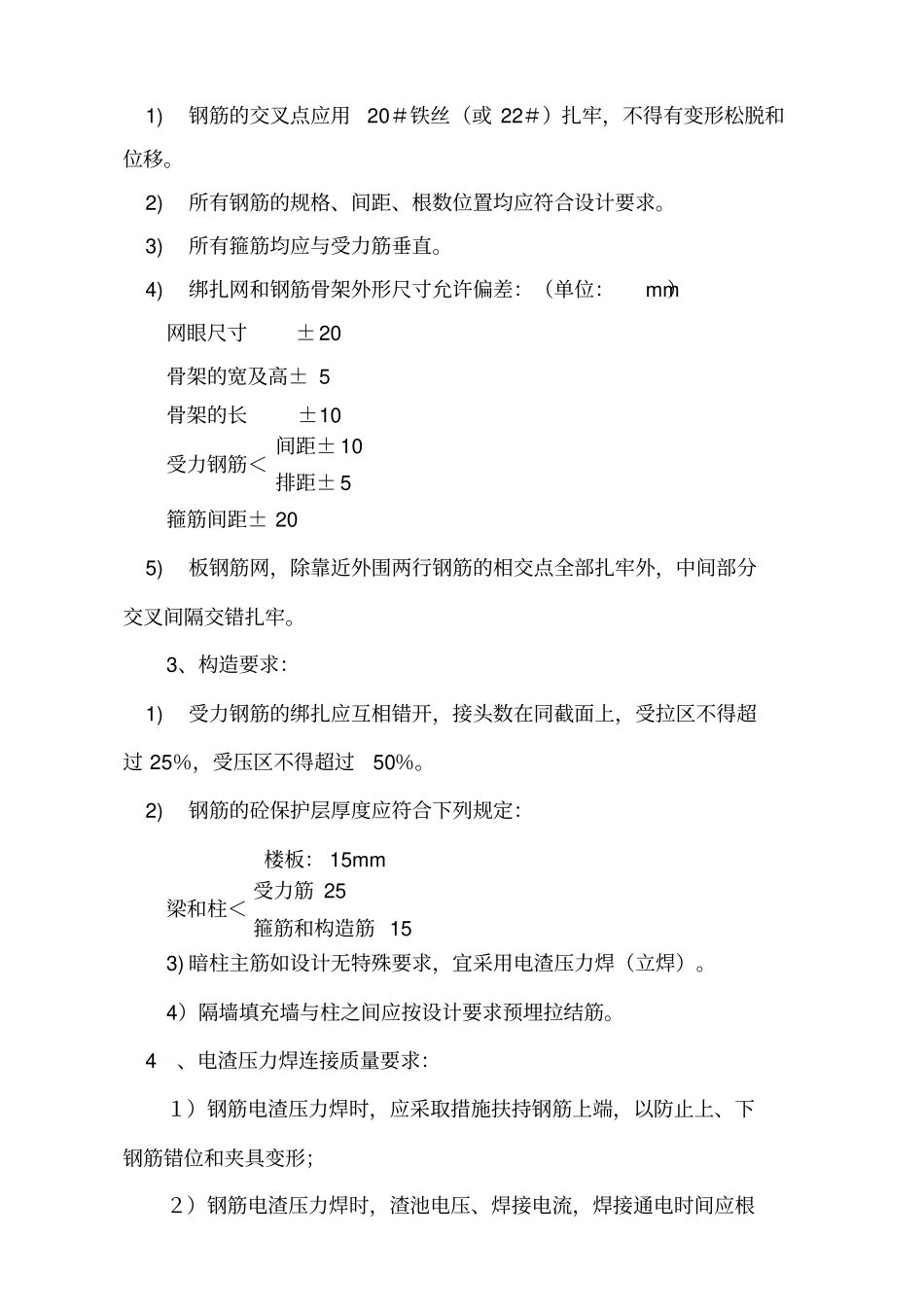

2、钢筋施工绑扎1)钢筋的交叉点应用20#铁丝(或22#)扎牢,不得有变形松脱和位移
2)所有钢筋的规格、间距、根数位置均应符合设计要求
3)所有箍筋均应与受力筋垂直
4)绑扎网和钢筋骨架外形尺寸允许偏差:(单位:mm)网眼尺寸±20骨架的宽及高±5骨架的长±10间距±10受力钢筋<排距±5箍筋间距±205)板钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉间隔交错扎牢
3、构造要求:1)受力钢筋的绑扎应互相错开,接头数在同截面上,受拉区不得超过25%,受压区不得超过50%
2)钢筋的砼保护层厚度应符合下列规定:楼板:15mm受力筋25梁和柱<箍筋和构造筋153)暗柱主筋如设计无特殊要求,宜采用电渣压力焊(立焊)
