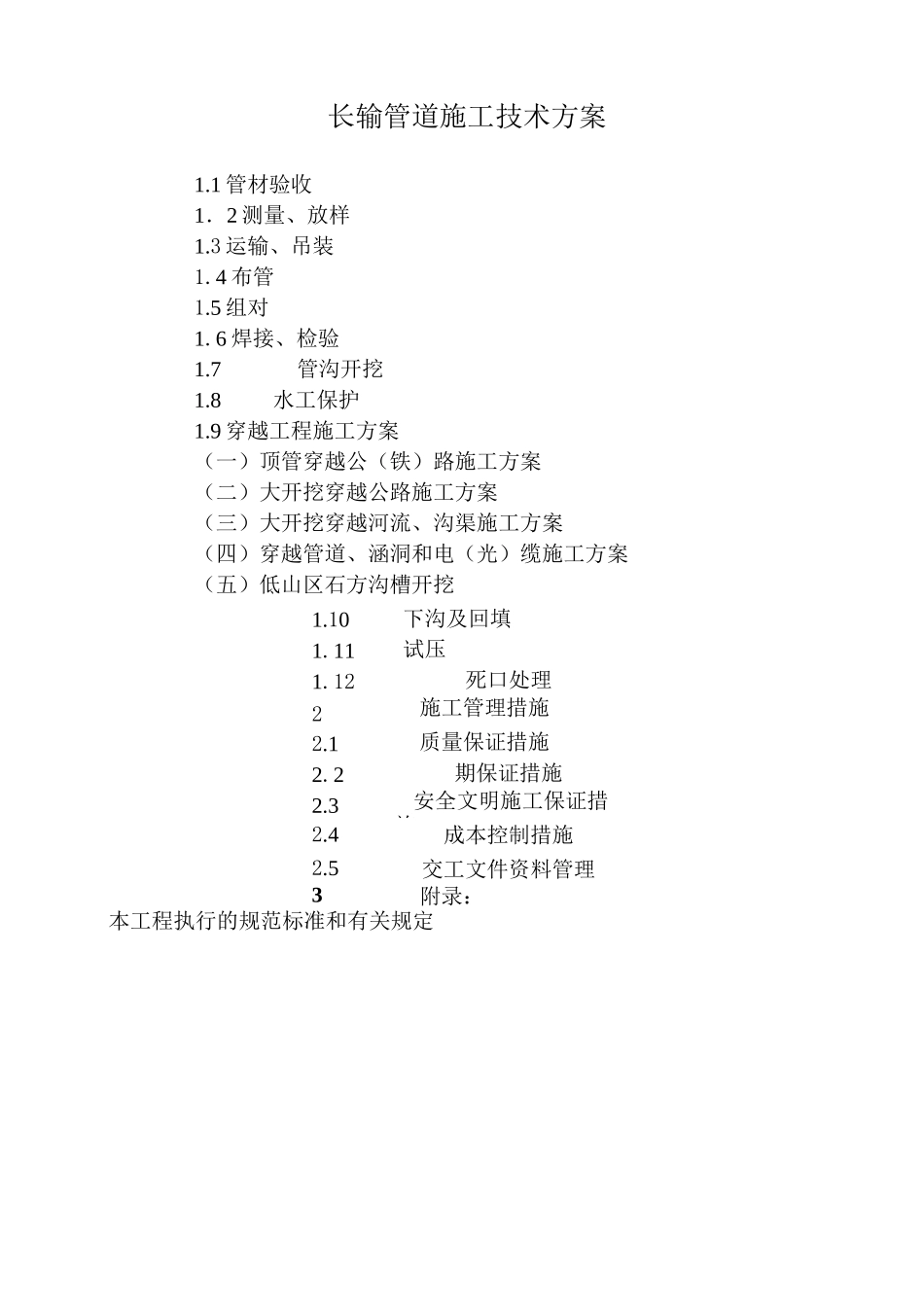

长输管道施工技术方案1
1管材验收1.2测量、放样1
3运输、吊装1
6焊接、检验1
7管沟开挖1
8水工保护1
9穿越工程施工方案(一)顶管穿越公(铁)路施工方案(二)大开挖穿越公路施工方案(三)大开挖穿越河流、沟渠施工方案(四)穿越管道、涵洞和电(光)缆施工方案(五)低山区石方沟槽开挖1
10下沟及回填1
12死口处理2施工管理措施2
1质量保证措施2
2期保证措施2
3安全文明施工保证措施2
4成本控制措施2

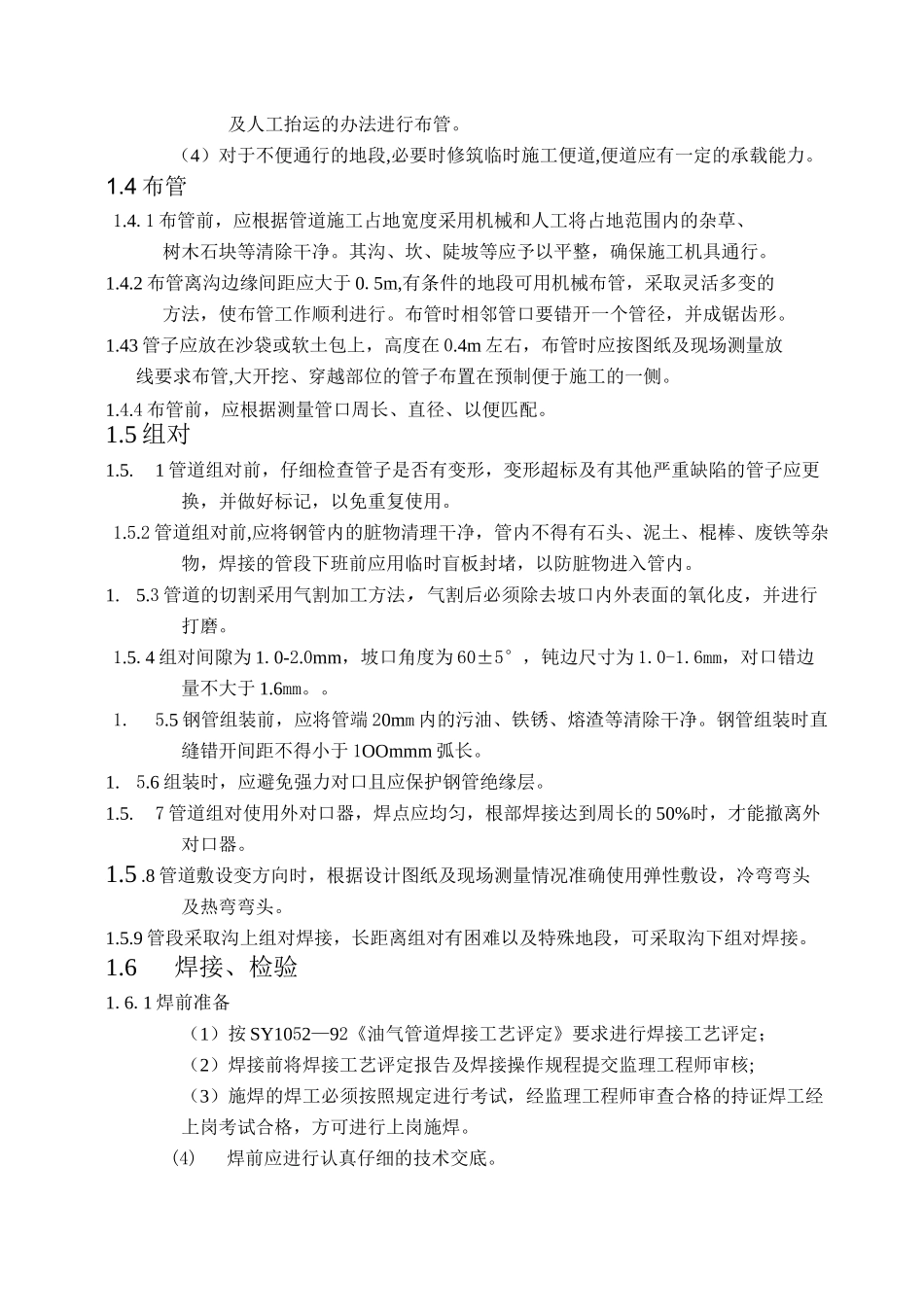

5交工文件资料管理3附录:本工程执行的规范标准和有关规定1・1管材验收从防腐厂家领取材料时,应对管材的材料原质量和管材的防腐质量由供应、质检人员进行检查验收,不合格者不得运至施工现场
验收、运输交接时应办理工序交接手续
1检查钢管的原材料质量证明书,合格证应符合《石油天然气工业输送钢管交货技术条件第一部分:A级钢管》(GB/T9711
1-1997)要求
2检查成品管的防腐质量应符合《钢质管道熔结环氧粉末外涂层技术标准》(SY/T0315-97)(1)在管端1m处应有标记,标明钢管的规格、材质、等级、生产厂名称、执行标准;外涂层的类型、等级、防腐管编号、检验员代号、涂装厂名称、生产日期、执行标准
(2)成品管外表面无损伤
3冷、热弯管外观不得有裂纹、皱折,椭圆度不得大于2%,外防腐不得脱层等损伤,焊缝不得分布于内外侧

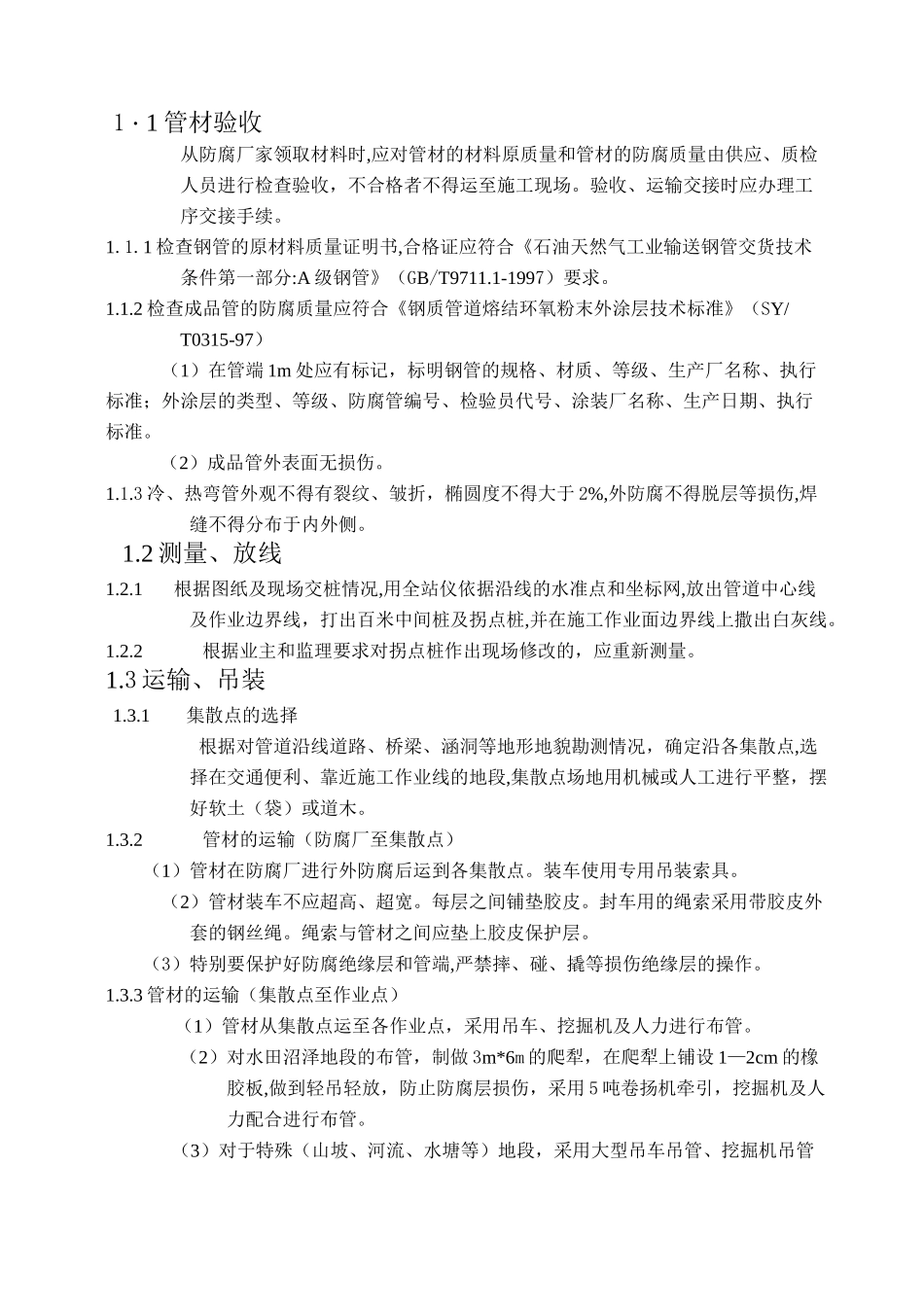

2测量、放线1
1根据图纸及现场交桩情况,用全站仪依据沿线的水准点和坐标网,放出管道中心线及作业边界线,打出百米中间桩及拐点桩,并在施工作业面边界线上撒出白灰线
2根据业主和监理要求对拐点桩作出现场修改的,应重新测量
3运输、吊装1
1集散点的选择根据对管道沿线道路、桥梁、涵洞等地形地貌勘测情况,确定沿各集散点,选择在交通便利、靠近施工作业线的地段,集散点场地用机械或人
