XXXXXXXX工程安全、技术交底工程项目XXXXXX合同号XXX号单位工程名称XXXXXX施工单位中铁六局集团石家庄铁路建设有限公司XXX项目部里程XXXXXX交底日期X年X月X日交底地点XXXXXX交底内容:小导管注浆施工安全、技术交底一、工程概况XX隧道全长XXm,开挖方式方式:XXXXXXXX,起止里程为XXX—XXX,以及围岩分级里程等
应根据设计资料填写注浆的相关参数与要求
填写注浆要达到的目的
机械设备主要采用XXXX
二、施工所依据的施工规范和验收标准其他规范及验收标准
三、施工方法在软弱围岩地层中施工,采用小导管超前支护预加固地层技术,通过注浆,使小导管周围土体固结成一拱形承载壳,在小导管及承载壳的棚架作用下开挖下部土体既安全又稳妥,有效地控制拱顶、边墙坍塌及掌子面土体坍塌
四、工艺流程超前小导管注浆施工内容主要包括网喷混凝土封闭工作面、钻孔、安设小导管、注浆、效果检验等工序
其施工工艺流程见图10
是是否注浆压力流量达到要求全技术负责否拌浆结束封闭工作面准备工作钻设小导管联接管路及密封孔口压水检查达到要求

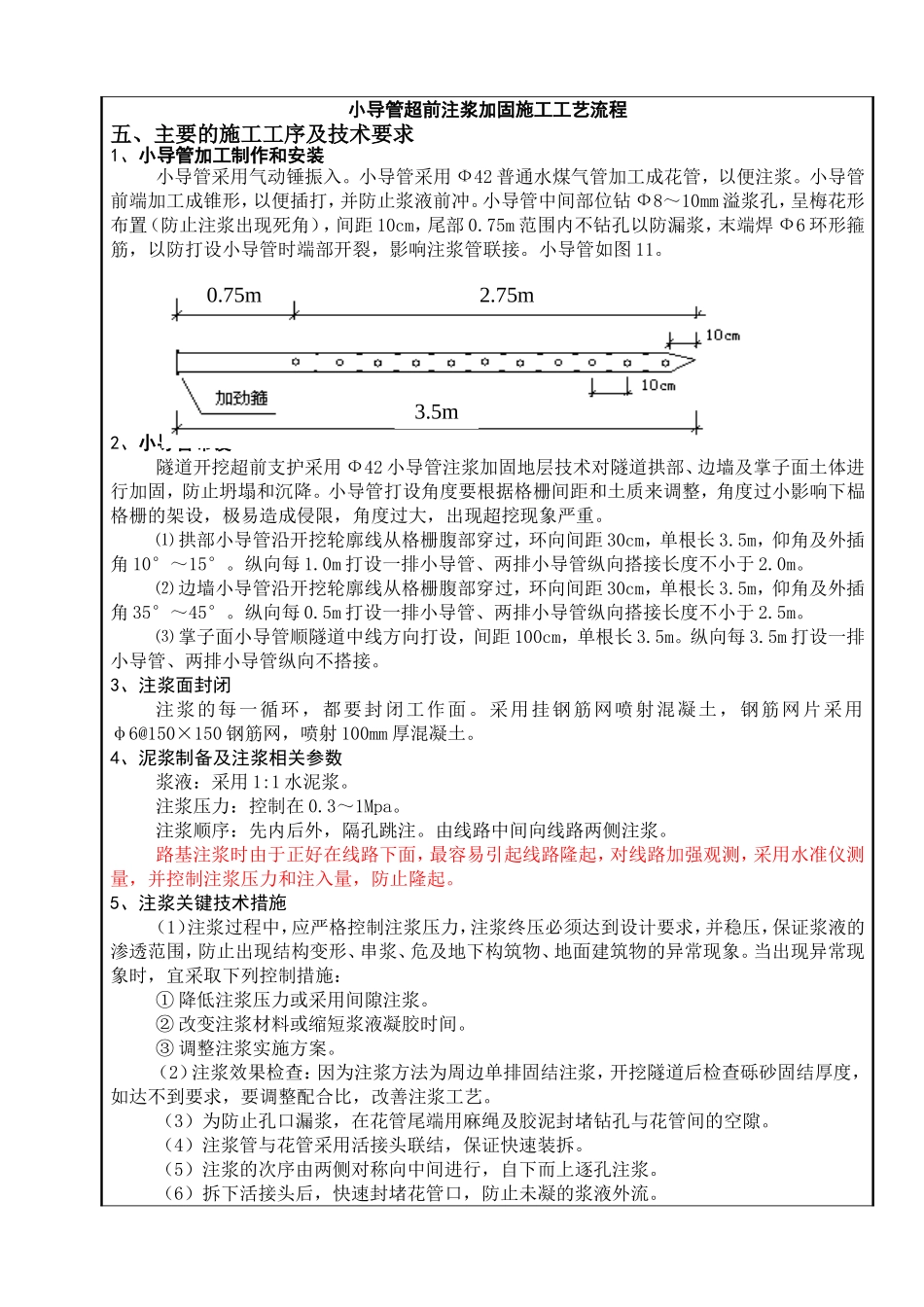

制造小导管机具设备检修小导管超前注浆加固施工工艺流程五、主要的施工工序及技术要求1、小导管加工制作和安装小导管采用气动锤振入
小导管采用Ф42普通水煤气管加工成花管,以便注浆
小导管前端加工成锥形,以便插打,并防止浆液前冲
小导管中间部位钻Ф8~10mm溢浆孔,呈梅花形布置(防止注浆出现死角),间距10cm,尾部0
75m范围内不钻孔以防漏浆,末端焊Ф6环形箍筋,以防打设小导管时端部开裂,影响注浆管联接
小导管如图11
图11小导管制作示意图2、小导管布设隧道开挖超前支护采用Ф42小导管注浆加固地层技术对隧道拱部、边墙及掌子面土体进行加固,防止坍塌和沉降
小导管打设角度要根据格栅间距和土质来调整,角度过小影响下榀格栅的架设,极易造成侵限,角度过大,出现
