屋面瓦专项施工方案一、工程名称:鄞州区姜山镇核心6号居住地块项目二、施工范围:鄞州区姜山镇核心6号居住地块项目别墅区(7#~26#楼)坡屋面瓦施工,所有单体屋面瓦及配件主材供货;屋面瓦施工现场技术服务;施工现场管理、操作人员相关技术培训
三、编制依据:a)现行施工技术规范b)建筑施工手册c)设计图纸、技术洽商单d)屋面工程施工技术规范e)公司企业技术标准四、劳动力安排及工期保障针对本项目屋面面积及工期要求,安排两组施工人员共12人,每组6人,其中瓦工4人,小工2人,保证在拆架前完成各楼栋的屋面瓦铺设工作,完全准守业主方的施工进度计划节点

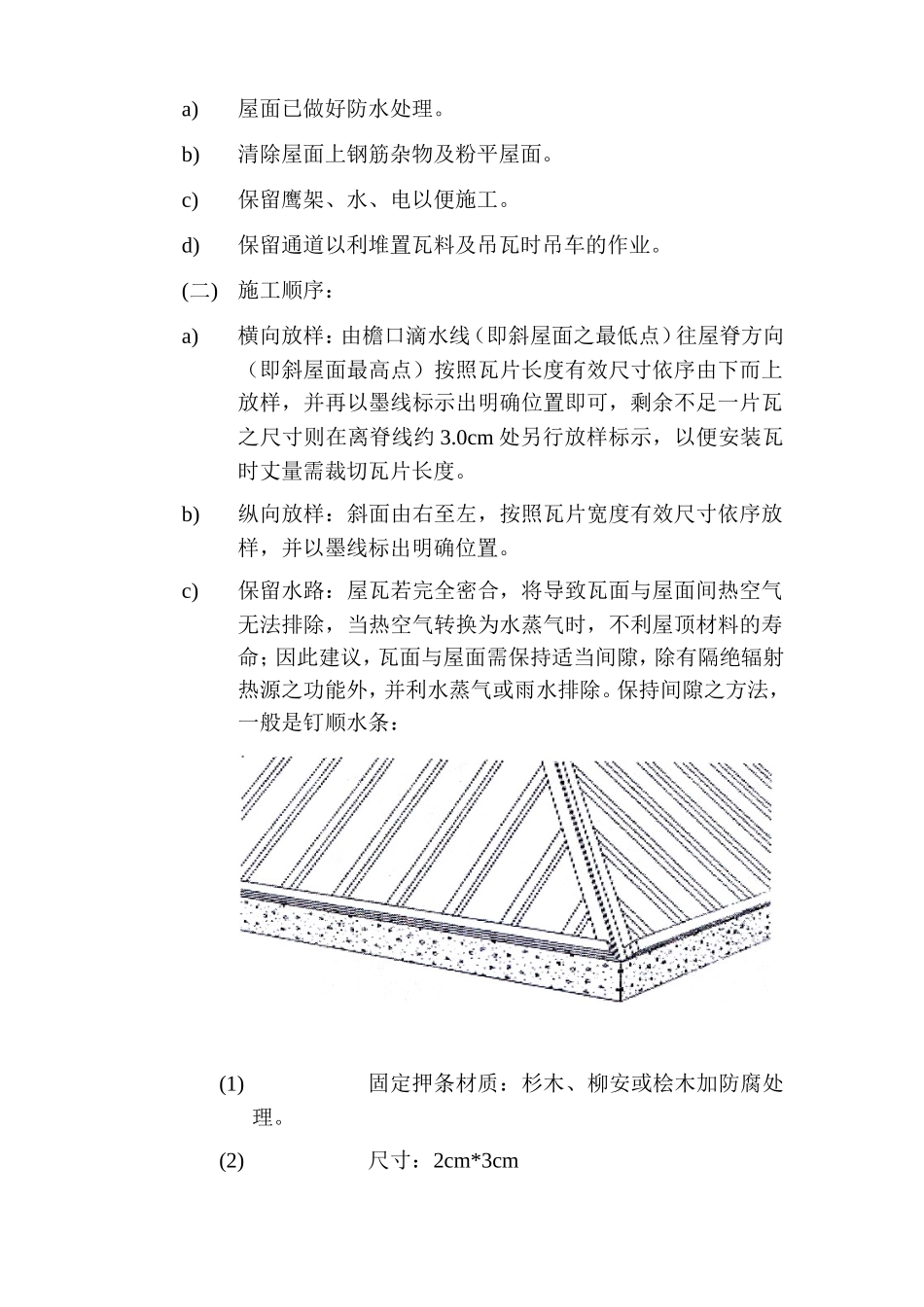

五、屋面瓦供货材料规格及质量要求(一)、材料规格a)名称:平板水泥屋面瓦b)型号规格:420×332mmc)表面处理方式:滚压成型,表面喷涂(平板瓦)d)颜色:黑色e)生产厂家:上海翊辉建材厂(二)、材料质量标准:f)确保提供物资质量等级——优等,证明材料(附后);g)提供企业产品标准各项指标均超过国家,企业标准与宁波市验收标准;(三)、供货质量承诺:承诺所供货物与材料封样一致
(四)、供货期:h)按招标文件要求,正式工期以发包方书面通知为准
i)保证供货进度满足项目进度要求

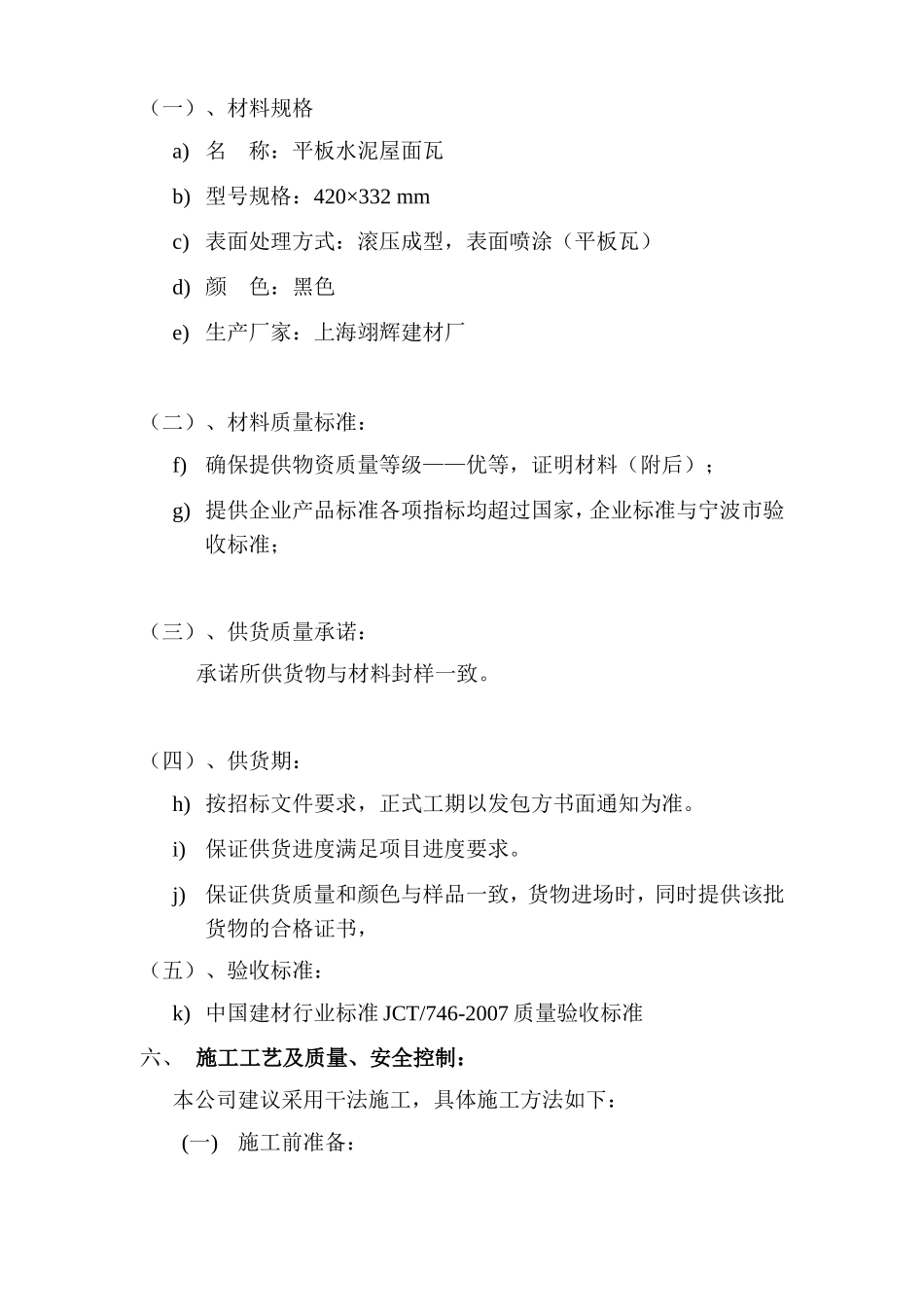

j)保证供货质量和颜色与样品一致,货物进场时,同时提供该批货物的合格证书,(五)、验收标准:k)中国建材行业标准JCT/746-2007质量验收标准六、施工工艺及质量、安全控制:本公司建议采用干法施工,具体施工方法如下:(一)施工前准备:a)屋面已做好防水处理
b)清除屋面上钢筋杂物及粉平屋面
c)保留鹰架、水、电以便施工
d)保留通道以利堆置瓦料及吊瓦时吊车的作业
(二)施工顺序:a)横向放样:由檐口滴水线(即斜屋面之最低点)往屋脊方向(即斜屋面最高点)按照瓦片长度有效尺寸依序由下而上放样,并再以墨线标示出明确位置即可,剩余不足一片瓦之尺寸则在离脊线约3
