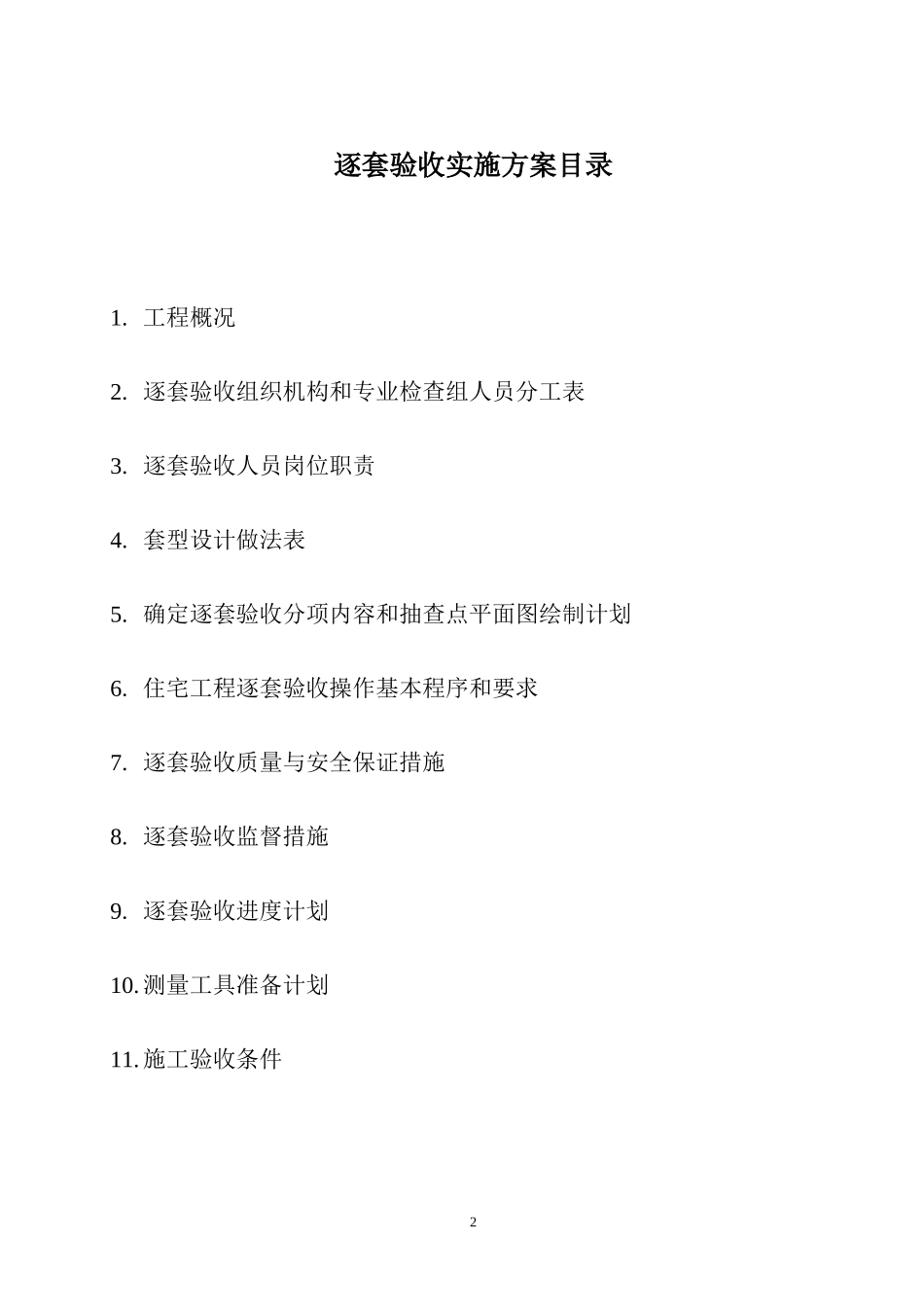

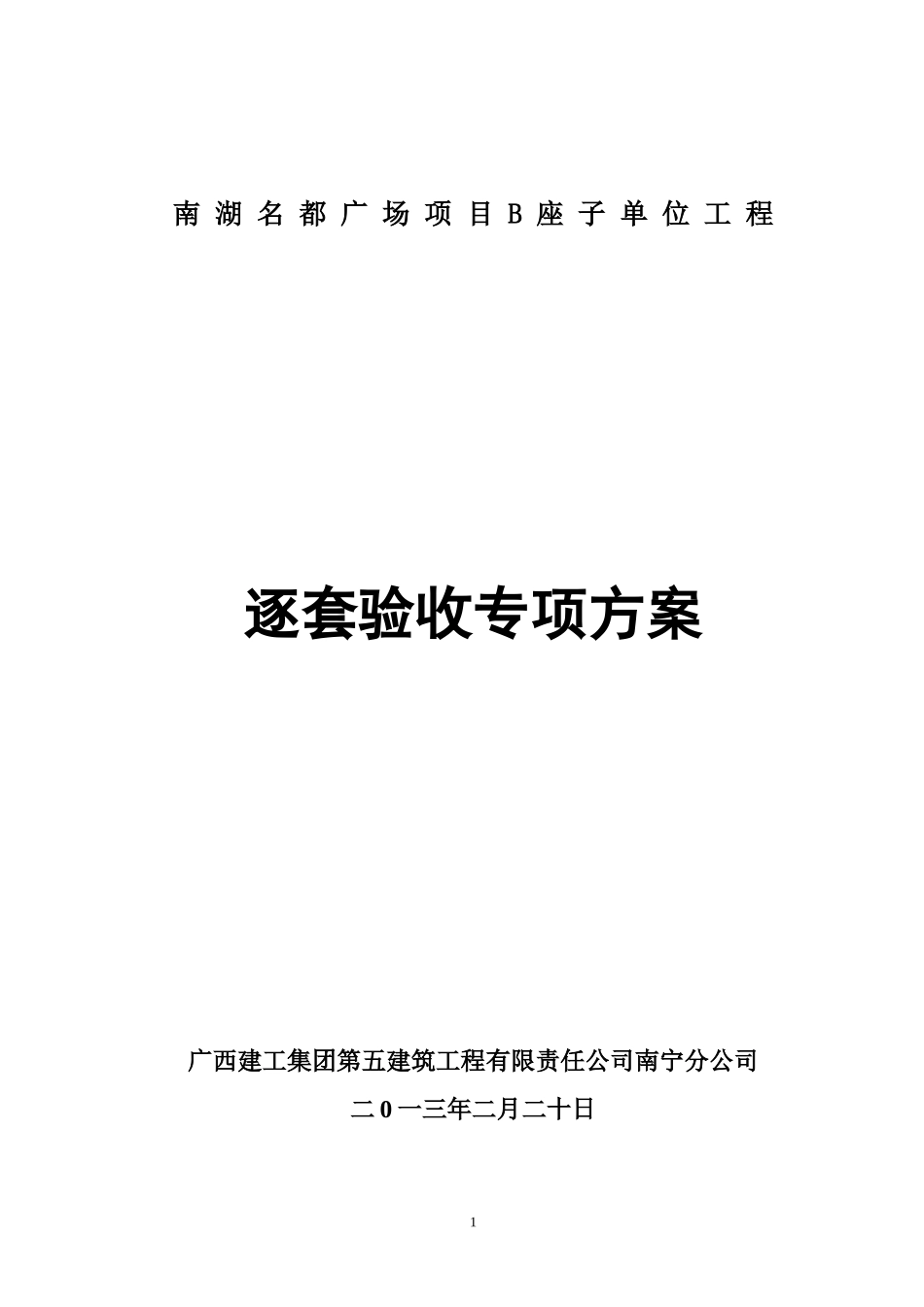

南湖名都广场项目B座子单位工程逐套验收专项方案广西建工集团第五建筑工程有限责任公司南宁分公司二0一三年二月二十日1逐套验收实施方案目录1
逐套验收组织机构和专业检查组人员分工表3
逐套验收人员岗位职责4
套型设计做法表5
确定逐套验收分项内容和抽查点平面图绘制计划6
住宅工程逐套验收操作基本程序和要求7
逐套验收质量与安全保证措施8
逐套验收监督措施9
逐套验收进度计划10
测量工具准备计划11
施工验收条件231
工程概况表1
1序号项目内容1单位工程名称南湖名都广场项目B座子单位工程2工程地点南宁市双拥路30号3建筑面积(m2)126828m24建设单位名称南宁港昌房地产有限公司5设计单位名称南宁市建筑设计院6监理单位名称中国轻工业南宁设计工程有限公司7物业单位名称南宁港昌物业服务有限责任公司8施工单位名称广西建工集团第五建筑工程有限责任公司9开工时间2009年12月15日10计划竣工时间2012年8月27日11结构验收时间2011年5月6日12结构类型框架结构13层数30层14施工范围土建、装饰、水电安装、消防、通风、防雷等施工图纸所包含的工程内容
15质量标准合格16装修类型初装修17套型数量及名称A户型:3居室152套B户型:4居室114套B1户型:3居室38套D户型:3居室152套AV户型:4居室8套Bv户型:4居室12套B1v户型:3居室4套Dv户型:3居室16套At户型:4居室16套Bt户型:4居室24套南湖名都广场工程B1t户型:3居室8套Dt户型:3居室32套2
逐套质量验收组织机构及专业检查组人员分工表2
1逐套质量验收组织机构表2
1序号机构名称人员名单职责1领导小组组长:罗平伟(建设)组员:梁发深(施工)李柯(监理)全面领导本工程质量逐套验收2土建专业检查1组组长:陈维梅(建设)组员:李书文(施工)苏忠民(施工)廖益栋(监理)对土建工程
