土石方开挖方案1、土方开挖1)施工前应仔细查明地上、地下有无管线,对本合同段中的照明、输电线路,施工时应查明其平面位置和高度,对施工有影响的应提前拆除
对本合同段中的通信光缆,施工时与电讯局联系,应予以重点保护,对其它地下管线,查明其位置和埋设深度,还注意开挖边界以外的建筑物是否安全
2)开挖前,首先测量放线,依据设计挖深及边坡坡率推算测出开挖边界,并及早完成截水沟的修建
由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖
3)剥除开挖区地表植被、腐植土及其它不宜作填料的土层,弃运于监理工程师指定地点或弃土场
4)在路堑施工前,根据现场收集到的情况,核实的工程数量,工期要求,施工难易程度和人员、设备、材料编制实施性施工组织设计,报监理工程师审批
5)根据测设路线中桩,设计图表定出路堑堑顶边线、边沟位置桩,在距路中心一定安全距离设置控制桩
6)路堑开挖前,利用人工或推土机清除地表不宜用作填方的植被,修筑截水沟,施工最好避开雨季,及时做好排水工作
7)开挖前,进行测量放线,依据设计挖深及边坡坡率推算测出开挖边界,并及早完成堑顶截水沟的修建
由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖
剥除开挖区地表植被、腐植土及其它不宜作填料的土层

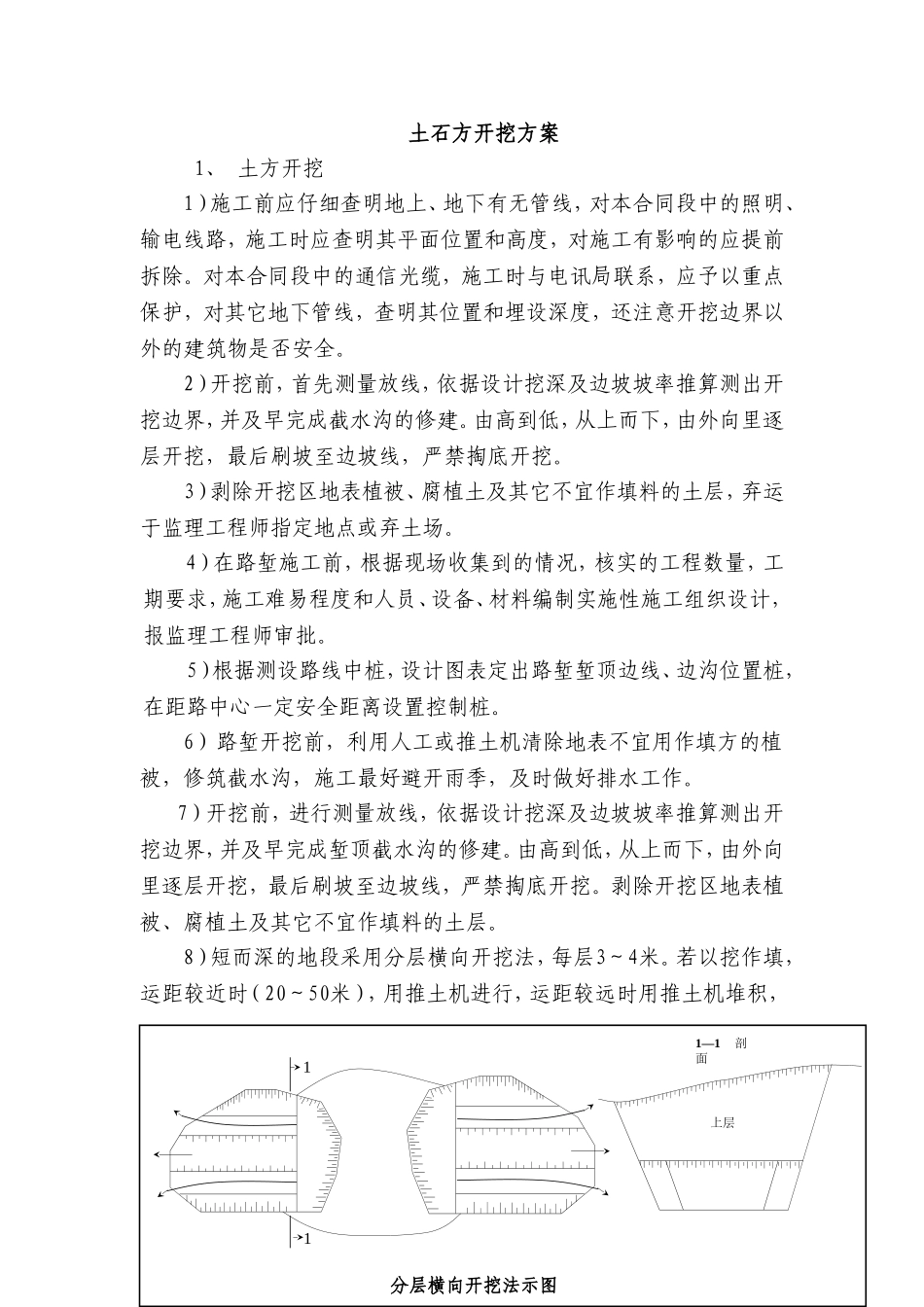

8)短而深的地段采用分层横向开挖法,每层3~4米

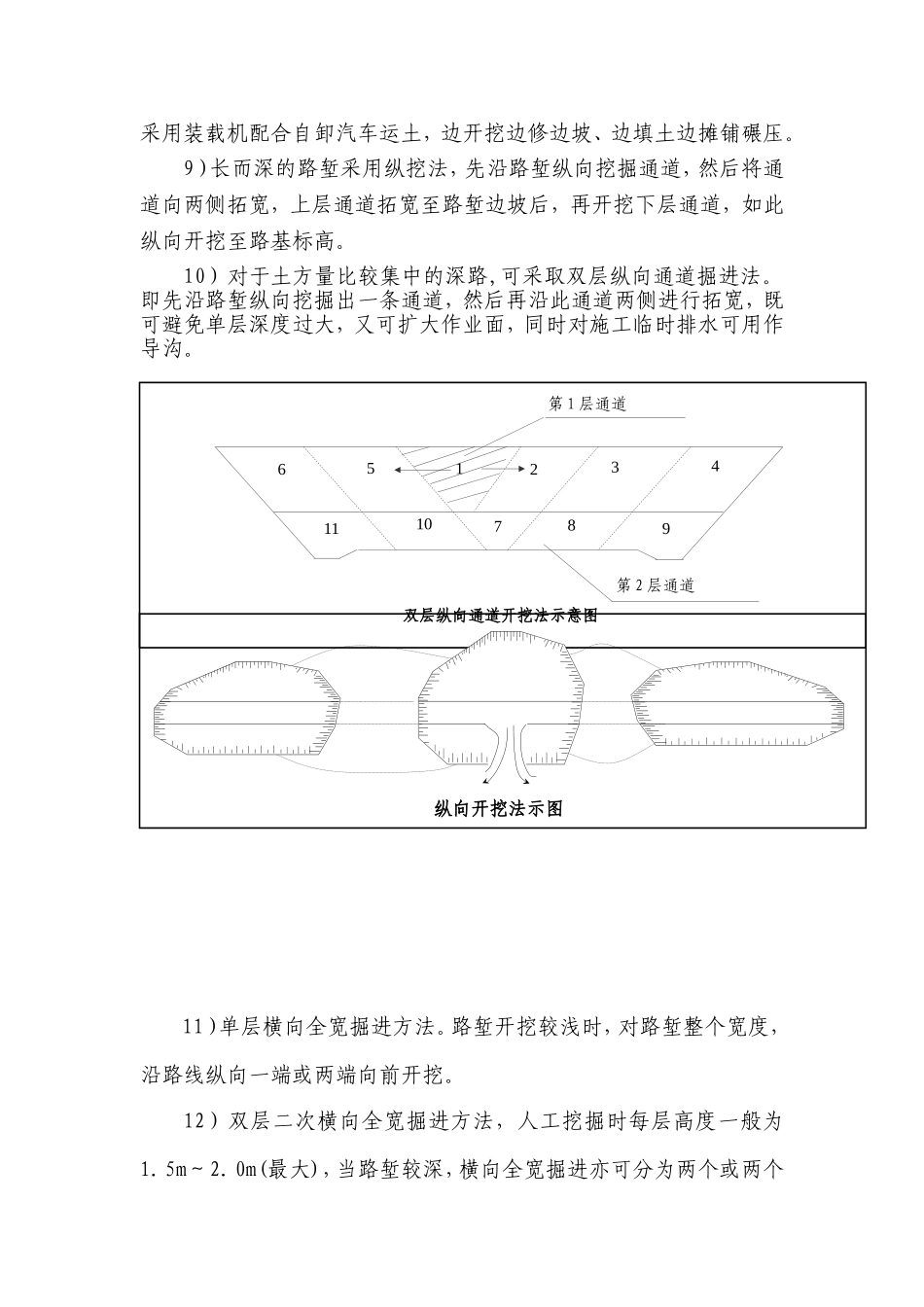

若以挖作填,运距较近时(20~50米),用推土机进行,运距较远时用推土机堆积,11上层1—1剖面分层横向开挖法示图双层纵向通道开挖法示意图6523498101171第1层通道第2层通道采用装载机配合自卸汽车运土,边开挖边修边坡、边填土边摊铺碾压
9)长而深的路堑采用纵挖法,先沿路堑纵向挖掘通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,如此纵向开挖至路基标高

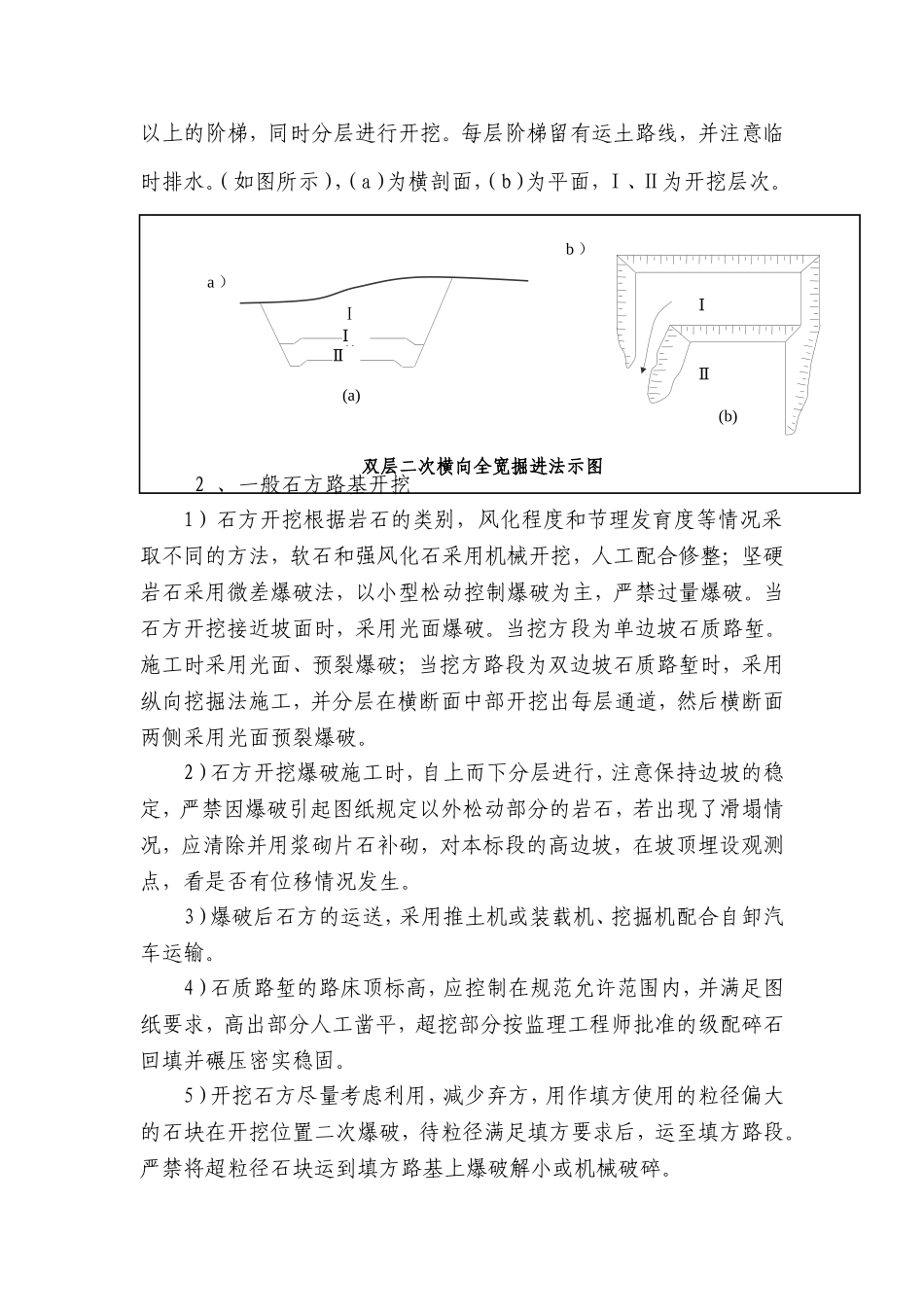

10)对于土方量比较集中的深路,可采取双层纵向通道掘进法
即先沿路堑纵向挖掘出
