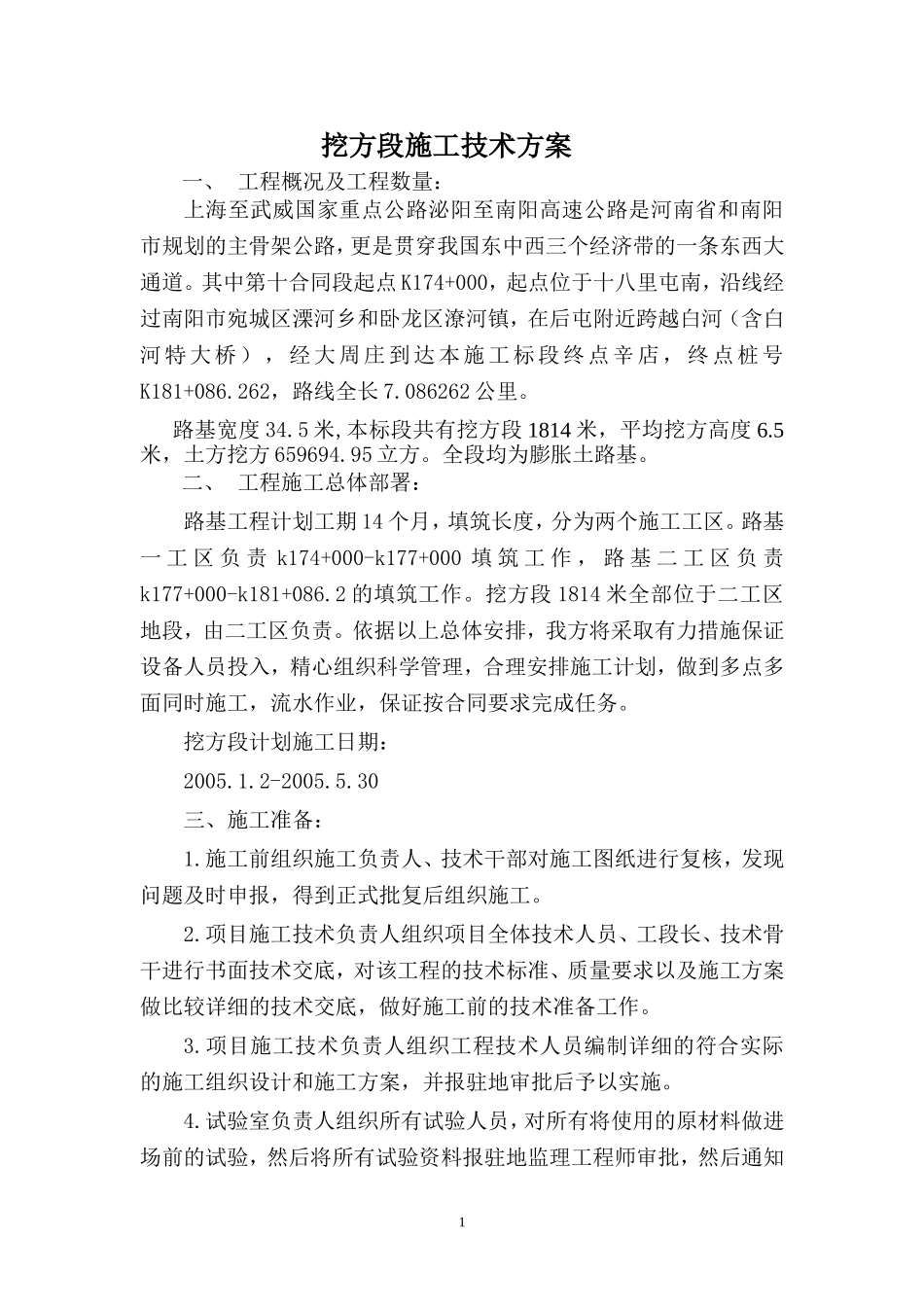

挖方段施工技术方案一、工程概况及工程数量:上海至武威国家重点公路泌阳至南阳高速公路是河南省和南阳市规划的主骨架公路,更是贯穿我国东中西三个经济带的一条东西大通道
其中第十合同段起点K174+000,起点位于十八里屯南,沿线经过南阳市宛城区溧河乡和卧龙区潦河镇,在后屯附近跨越白河(含白河特大桥),经大周庄到达本施工标段终点辛店,终点桩号K181+086
262,路线全长7
086262公里
路基宽度34
5米,本标段共有挖方段1814米,平均挖方高度6
5米,土方挖方659694
全段均为膨胀土路基
二、工程施工总体部署:路基工程计划工期14个月,填筑长度,分为两个施工工区
路基一工区负责k174+000-k177+000填筑工作,路基二工区负责k177+000-k181+086
2的填筑工作
挖方段1814米全部位于二工区地段,由二工区负责
依据以上总体安排,我方将采取有力措施保证设备人员投入,精心组织科学管理,合理安排施工计划,做到多点多面同时施工,流水作业,保证按合同要求完成任务
挖方段计划施工日期:2005
2-2005
30三、施工准备:1
施工前组织施工负责人、技术干部对施工图纸进行复核,发现问题及时申报,得到正式批复后组织施工
项目施工技术负责人组织项目全体技术人员、工段长、技术骨干进行书面技术交底,对该工程的技术标准、质量要求以及施工方案做比较详细的技术交底,做好施工前的技术准备工作
项目施工技术负责人组织工程技术人员编制详细的符合实际的施工组织设计和施工方案,并报驻地审批后予以实施
试验室负责人组织所有试验人员,对所有将使用的原材料做进场前的试验,然后将所有试验资料报驻地监理工程师审批,然后通知1材料人员安排材料进场使用

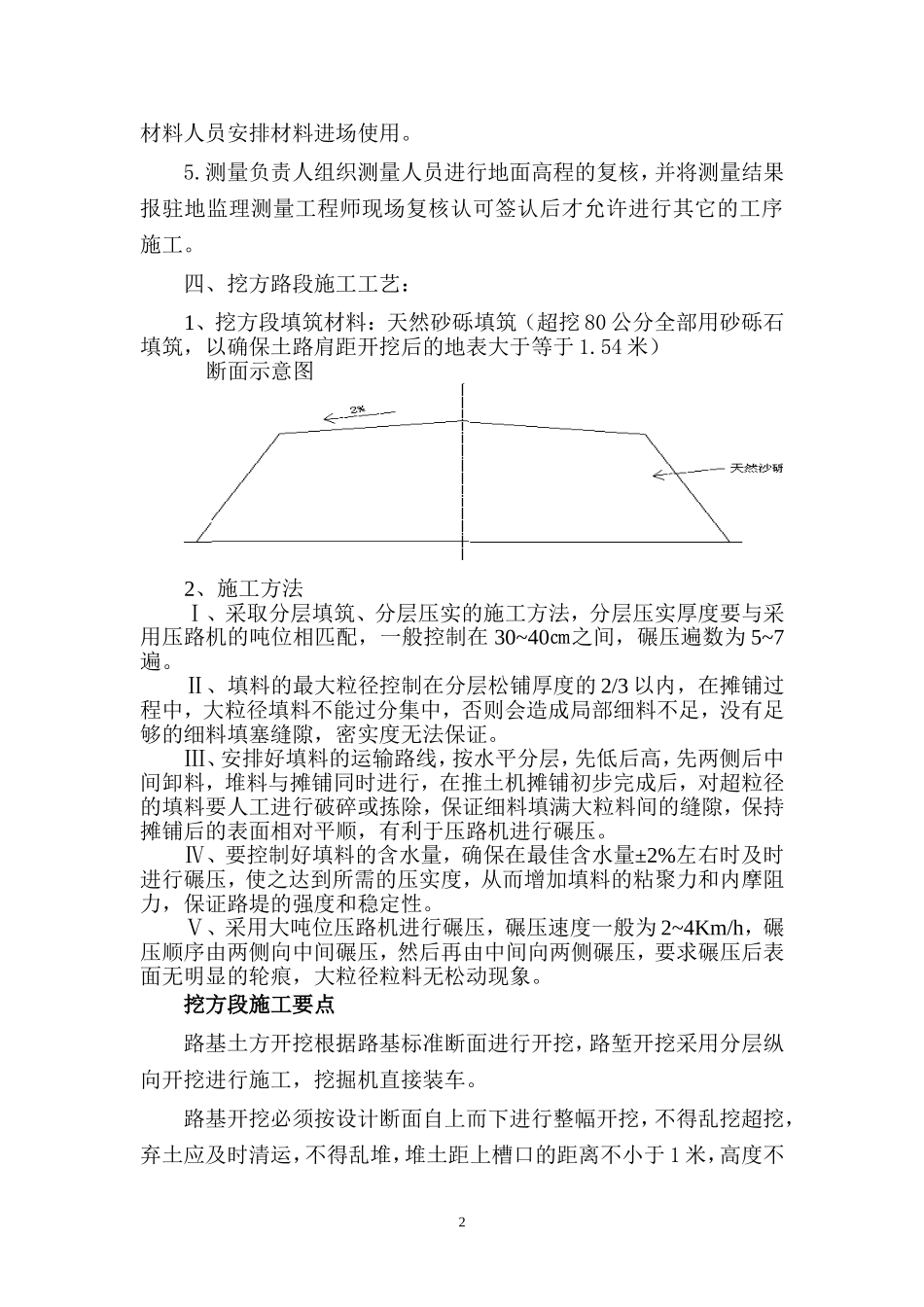

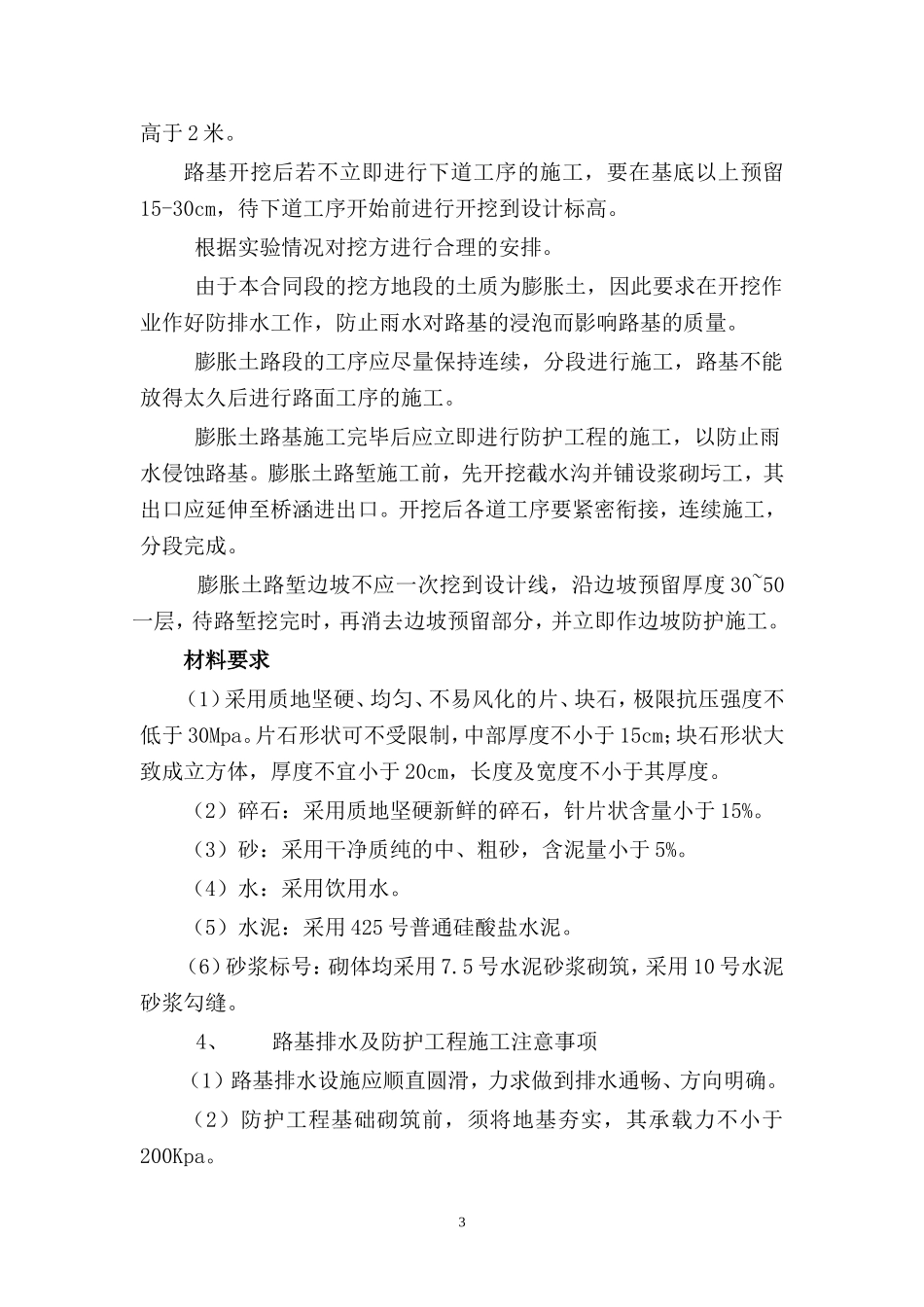

测量负责人组织测量人员进行地面高程的复核,并将测量结果报驻地监理测量工程师现场复核认可签认后才允许进行其
