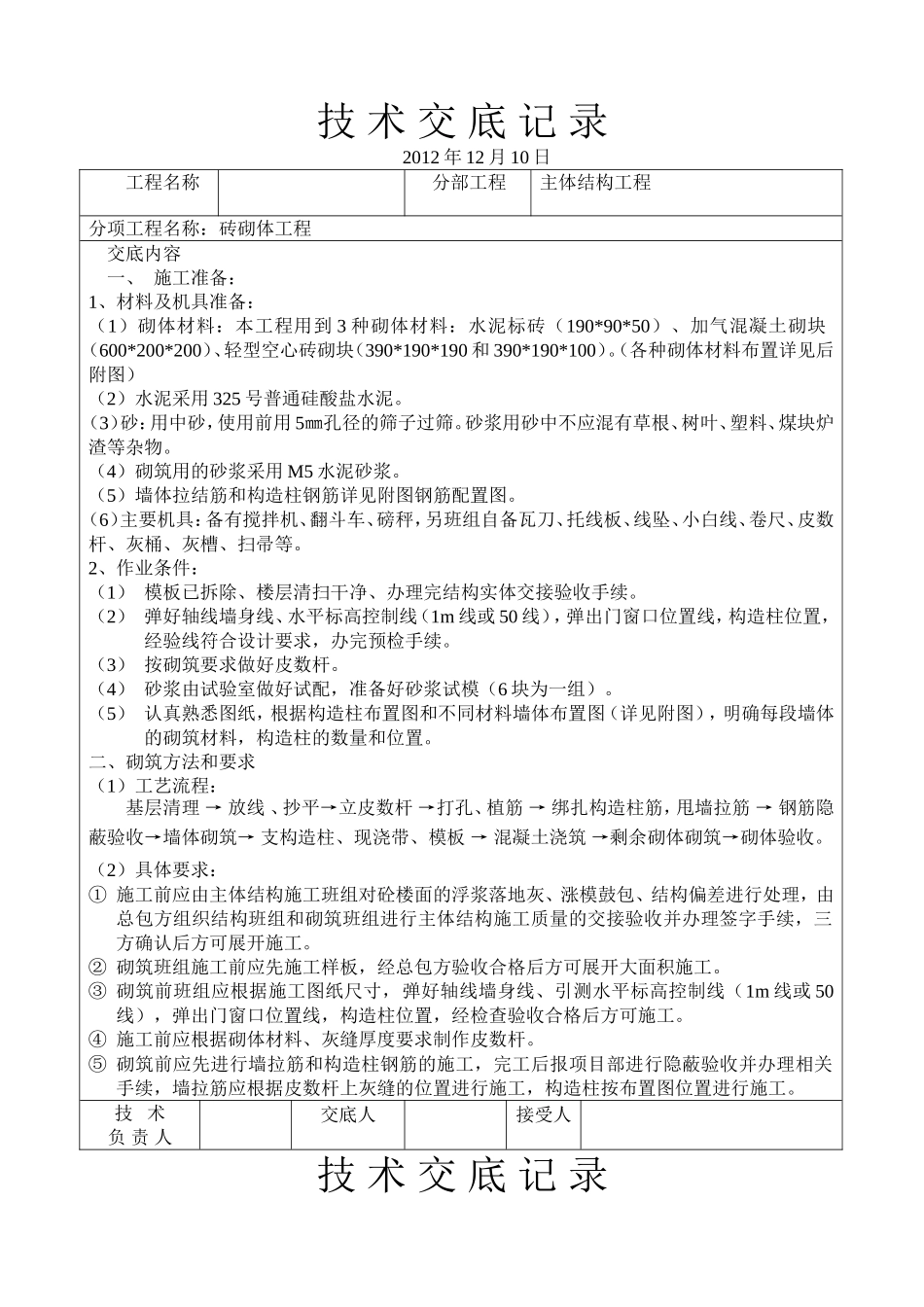

技术交底记录2012年12月10日工程名称分部工程主体结构工程分项工程名称:砖砌体工程交底内容一、施工准备:1、材料及机具准备:(1)砌体材料:本工程用到3种砌体材料:水泥标砖(190*90*50)、加气混凝土砌块(600*200*200)、轻型空心砖砌块(390*190*190和390*190*100)
(各种砌体材料布置详见后附图)(2)水泥采用325号普通硅酸盐水泥
(3)砂:用中砂,使用前用5㎜孔径的筛子过筛
砂浆用砂中不应混有草根、树叶、塑料、煤块炉渣等杂物
(4)砌筑用的砂浆采用M5水泥砂浆
(5)墙体拉结筋和构造柱钢筋详见附图钢筋配置图
(6)主要机具:备有搅拌机、翻斗车、磅秤,另班组自备瓦刀、托线板、线坠、小白线、卷尺、皮数杆、灰桶、灰槽、扫帚等
2、作业条件:(1)模板已拆除、楼层清扫干净、办理完结构实体交接验收手续
(2)弹好轴线墙身线、水平标高控制线(1m线或50线),弹出门窗口位置线,构造柱位置,经验线符合设计要求,办完预检手续
(3)按砌筑要求做好皮数杆
(4)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)
(5)认真熟悉图纸,根据构造柱布置图和不同材料墙体布置图(详见附图),明确每段墙体的砌筑材料,构造柱的数量和位置
二、砌筑方法和要求(1)工艺流程:基层清理→放线、抄平→立皮数杆→打孔、植筋→绑扎构造柱筋,甩墙拉筋→钢筋隐蔽验收→墙体砌筑→支构造柱、现浇带、模板→混凝土浇筑→剩余砌体砌筑→砌体验收
(2)具体要求:①施工前应由主体结构施工班组对砼楼面的浮浆落地灰、涨模鼓包、结构偏差进行处理,由总包方组织结构班组和砌筑班组进行主体结构施工质量的交接验收并办理签字手续,三方确认后方可展开施工
②砌筑班组施工前应先施工样板,经总包方验收合格后方可展开大面积施工

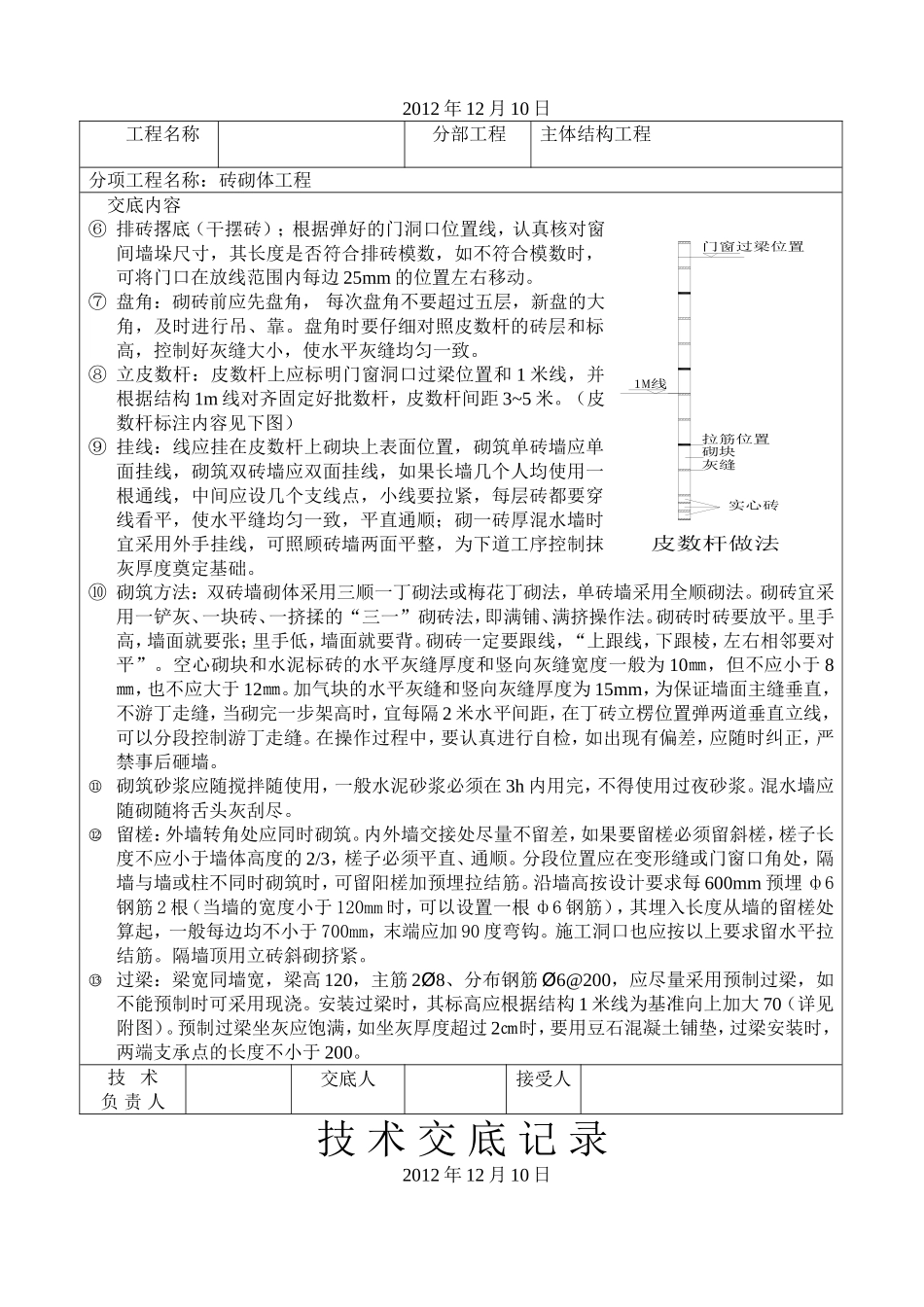

③砌筑前班组应根据施工图纸尺寸,弹好轴线墙身线、引测水平标高控制线(1m线或50线),
