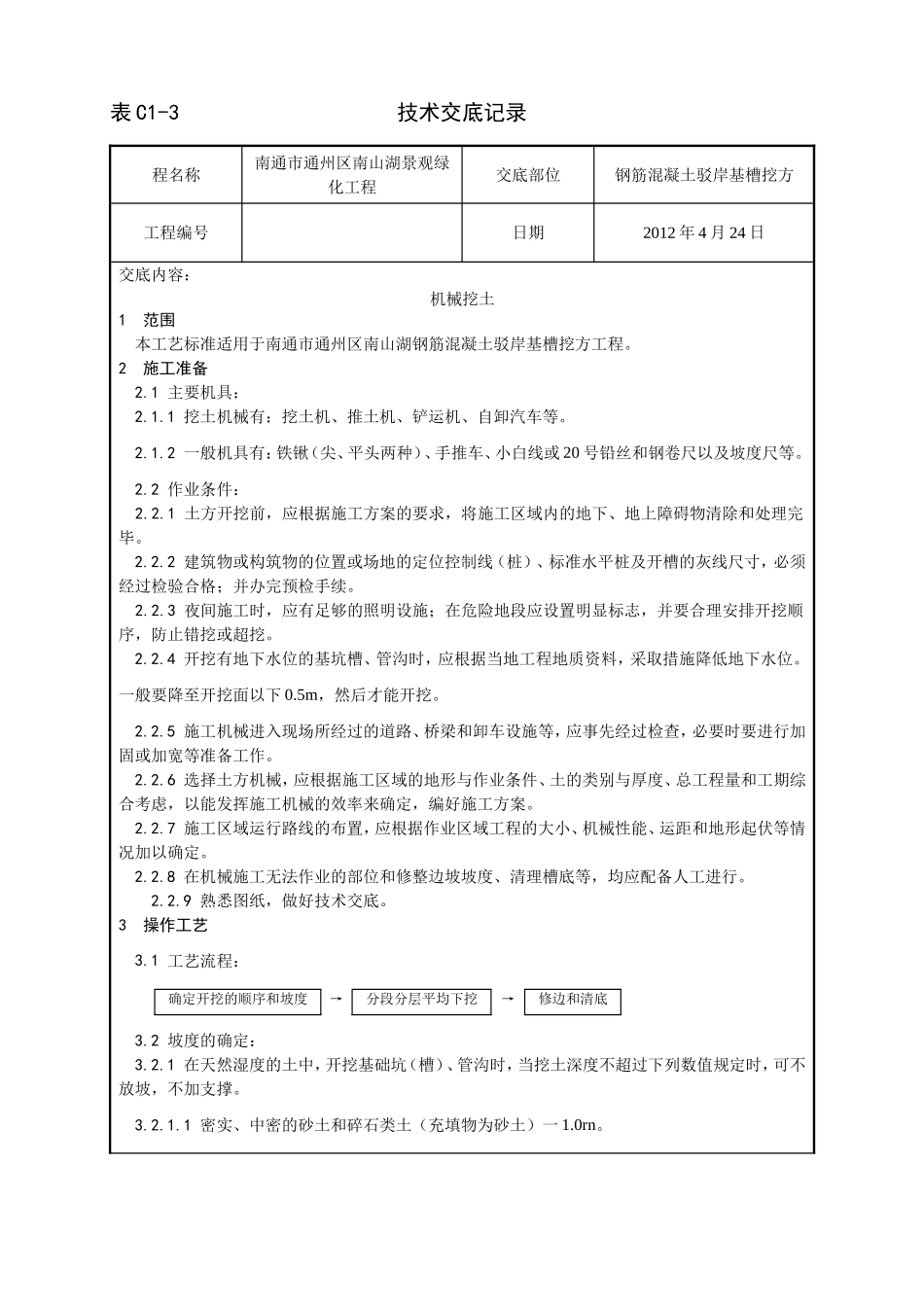

表C1-3技术交底记录程名称南通市通州区南山湖景观绿化工程交底部位钢筋混凝土驳岸基槽挖方工程编号日期2012年4月24日交底内容:机械挖土1范围本工艺标准适用于南通市通州区南山湖钢筋混凝土驳岸基槽挖方工程
2施工准备2
1主要机具:2
1挖土机械有:挖土机、推土机、铲运机、自卸汽车等
2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等
2作业条件:2
1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
4开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位
一般要降至开挖面以下0
5m,然后才能开挖
5施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作
6选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案
7施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定
8在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行
9熟悉图纸,做好技术交底
3操作工艺3
1工艺流程:确定开挖的顺序和坡度→分段分层平均下挖→修边和清底3
2坡度的确定:3
1在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑

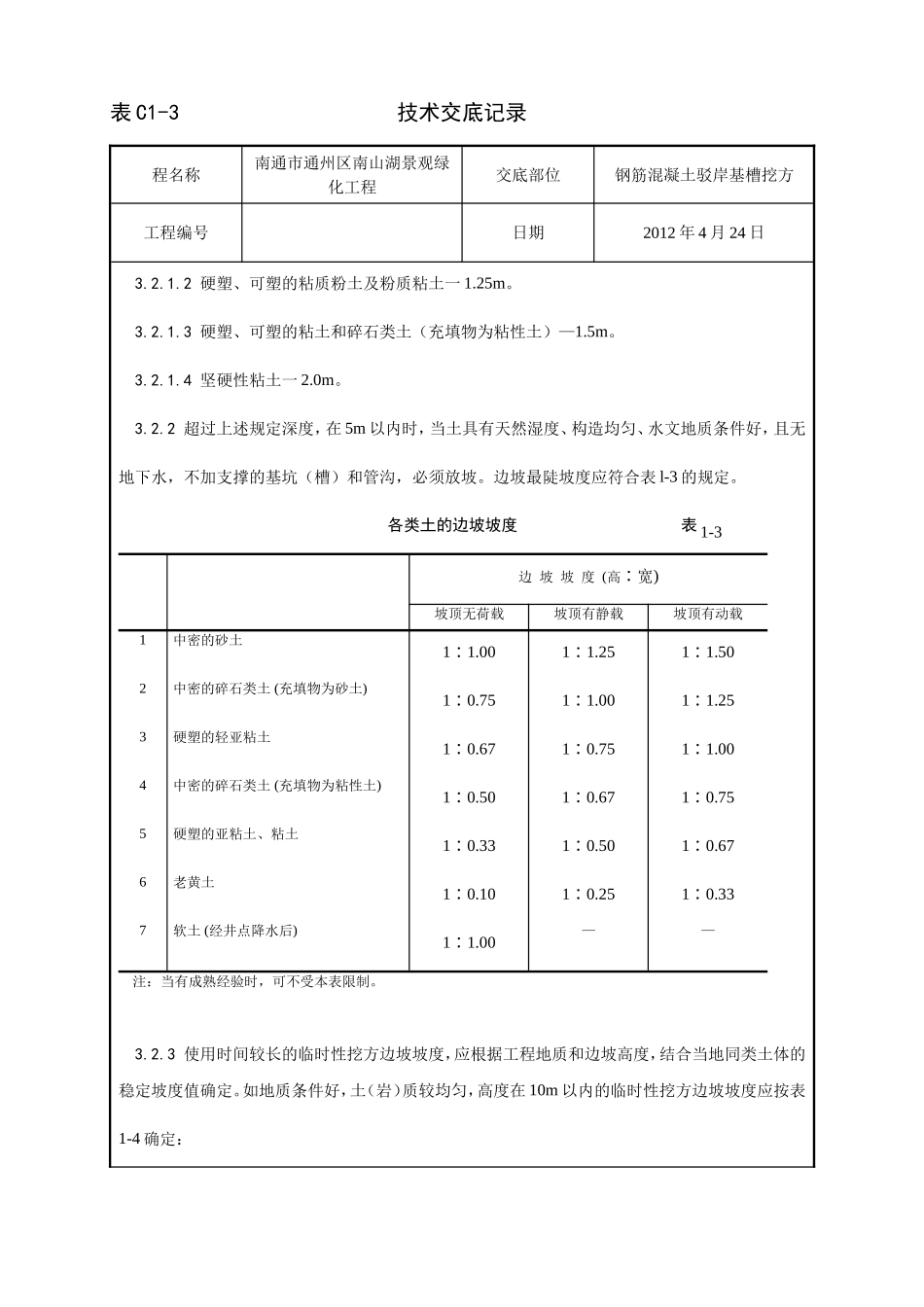

1密实、中密的砂土和碎石类土(充填物为砂土)一1

表C1-3技术交底记录程
