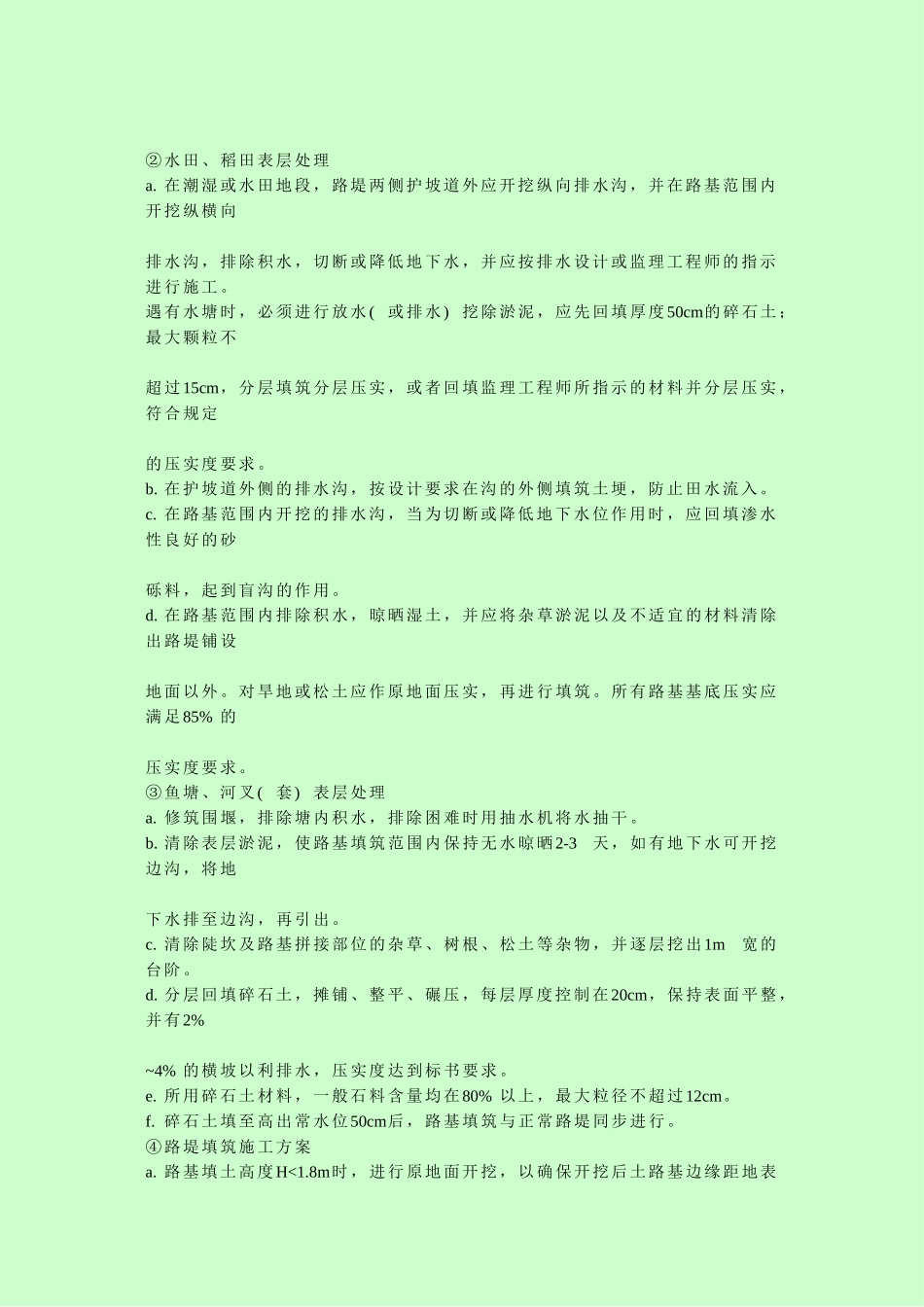

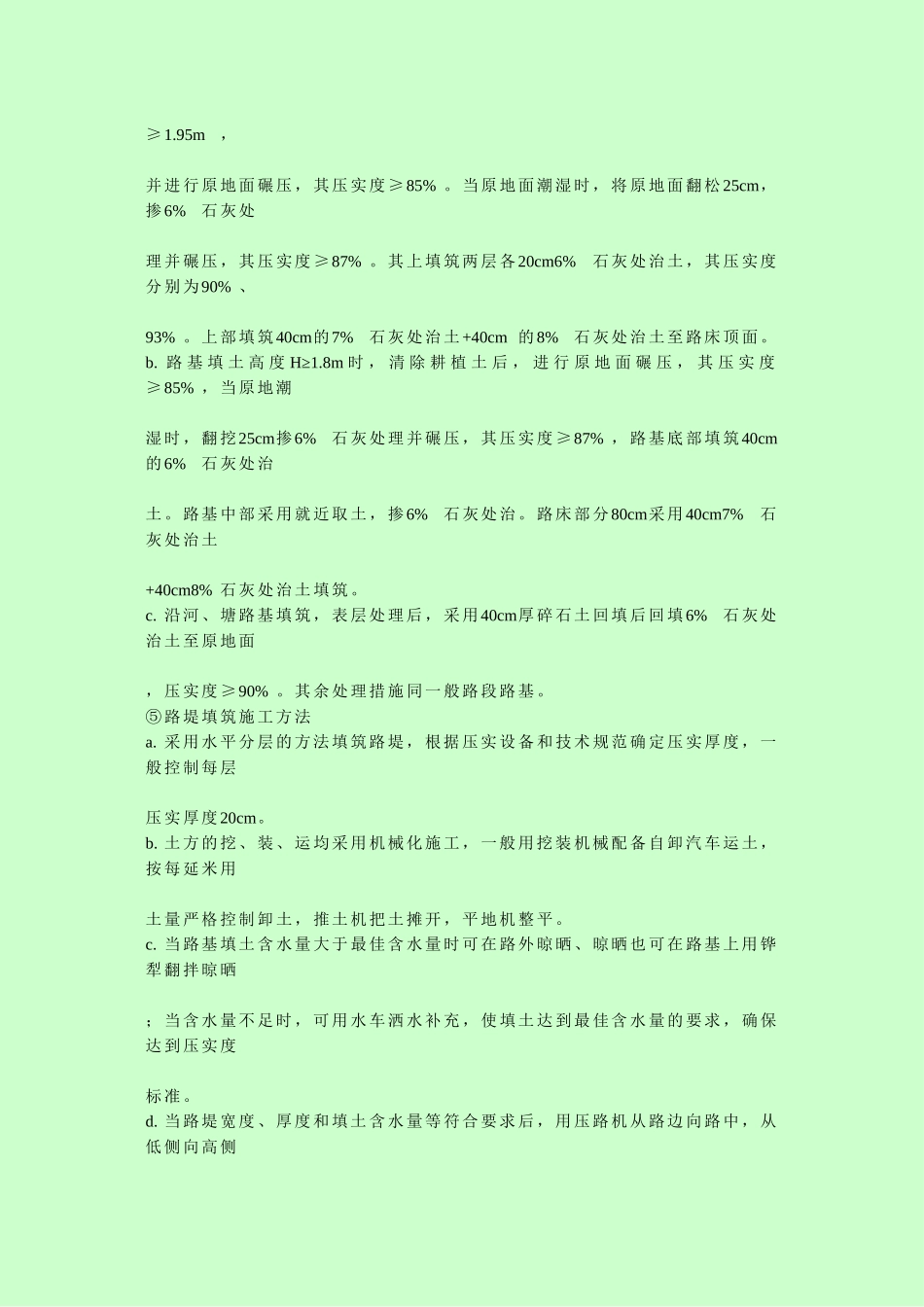

路基填筑中应该注意的事项一、路基填筑(1)工程概况整个路基填筑以旱地填筑为主,控制要点(集中在过湿土掺石灰填筑工艺—参考),每一路基工区都配置成套的施工机械以挖、装、运、摊、平、压机械在流水作业分层、分段进行,每作业段长度控制在200m左右,当天填筑,当天碾压成型,以保证路基高质量、高速度完成,同时合理化工期,保证不受雨水浸蚀
(2)试验路段选择①选择能代表整个标段施工特点的地段(长度为200m左右)做为试验路段,针对不同的填筑材料、压实机型、松铺厚度、质量标准,取得不同的实践试验数据
②通过试验段收集满足设计要求的密实度、经济合理的填筑厚度,最佳的填土速率,碾压遍数及机械组合等参数
(3)具体施工方法①一般旱地表层处理a
恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度
清除填方范围内的草皮、树根、淤泥、积水,并翻松,平整压实地基,经监理工程师认可,实测填前标高后,方能上土填筑路基
选择适宜的填筑材料,提前作好标准击实试验,并经监理工程师批准试验资料和选择的取料场
地面横坡陡于1:5时(V:H),原地面应挖成台阶后填筑,地面横坡陡于1:2
5时,应作特殊处理,防止路堤沿基底滑动
台阶应有足够宽度,应不小于1m和便于填筑和压实时的机具操作,并向内侧倾斜2%
②水田、稻田表层处理a
在潮湿或水田地段,路堤两侧护坡道外应开挖纵向排水沟,并在路基范围内开挖纵横向排水沟,排除积水,切断或降低地下水,并应按排水设计或监理工程师的指示进行施工
遇有水塘时,必须进行放水(或排水)挖除淤泥,应先回填厚度50cm的碎石土;最大颗粒不超过15cm,分层填筑分层压实,或者回填监理工程师所指示的材料并分层压实,符合规定的压实度要求
在护坡道外侧的排水沟,按设计要求在沟的外侧填筑土埂,防止田水流入
在路基范围内开挖的排水沟,当为切断或降低地下水位作用时,应回
