安全技术交底书单位:中铁十六局集团邯济扩能改造工程ZH-1标段第二项目部工程项目名称邯济铁路扩能改造工程ZH-1标施工单位中铁十六局集团编制人审批人交底人交底时间签收人交底地点线间排水沟工程安全技术交底内容二分部管段线间排水沟长度共计8
114km,线间排水沟设置类型为钢筋混凝土矩形排水沟、浆砌片石矩形排水沟、浆砌片石梯形排水沟
钢筋混凝土矩形排水沟里程:K16+261--K16+500、K18+500—K18+675
75、K18+742
81—K18+975
89、K19+604
82-K20+200、K28+560-K28+835浆砌片石矩形排水沟里程:K16+500—K18+500、K18+500—K18+675
75、K18+742
81—K18+975
89、K19+604
82-K20+200、K28+560-K28+835线间排水沟施工时要分段施工,且划分的段落不宜过大,在填筑完成基床表层拆除栅栏段进行施工,完成一段再进行下一段施工
栅栏需要拆除的施工完成后当天及时修复并用警戒绳进行警戒

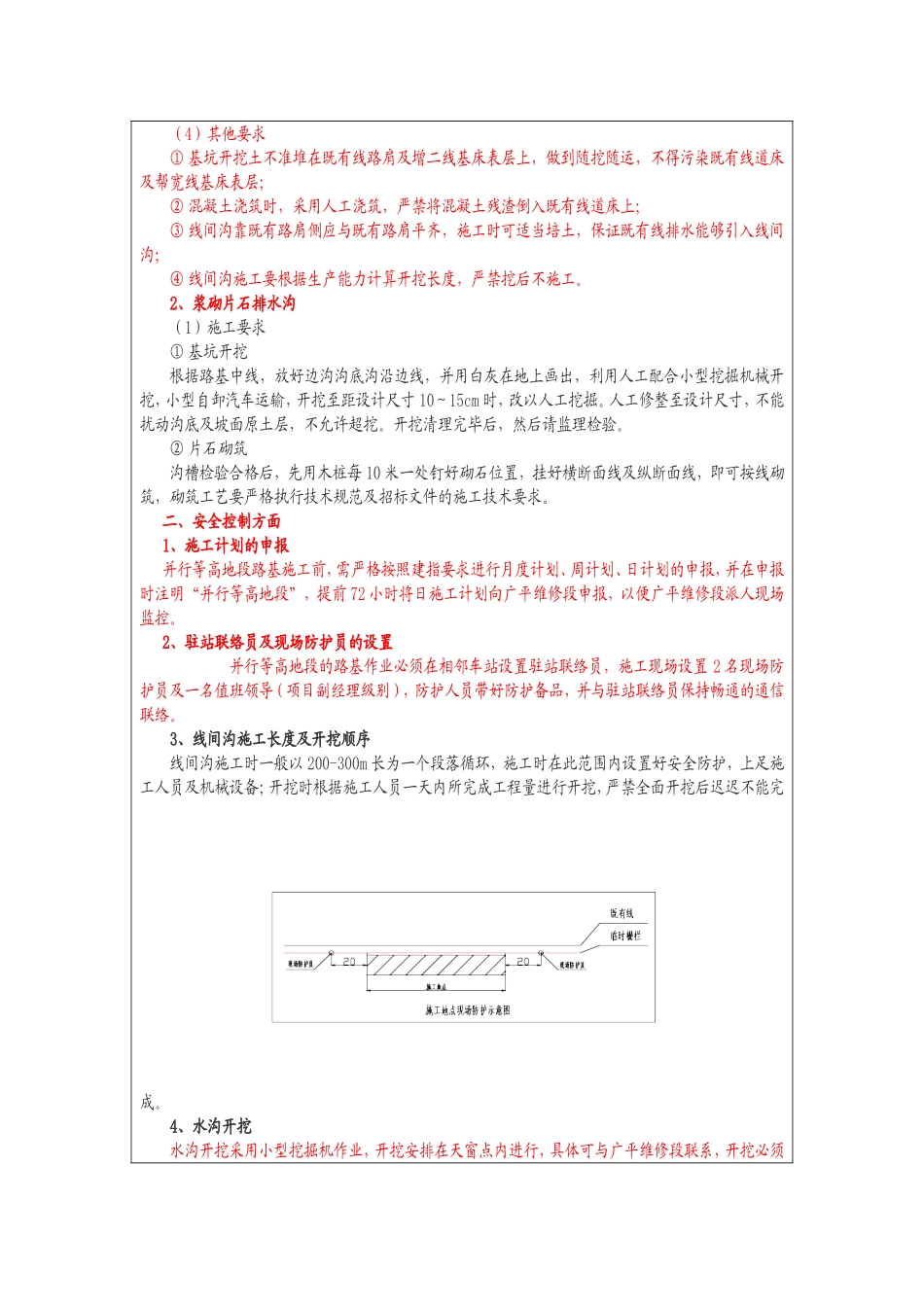

一、施工技术方面1、钢筋混凝土矩形排水沟(1)施工方法开工前做好施工前准备,机械进场报验、人员岗前培训、原材抽检等;基坑开挖前明确既有线管线布置,管线迁改完成后方可开挖;基坑采用机械开挖,人工配合修整,机械开挖时必须设置防护员进行安全防护,施工机械在火车到达施工地点前10分钟停止一切施工;钢筋分段绑扎好运至现场安放在施工部位,绑扎完成后分段浇筑混凝土底板,每20m设置一道伸缩缝
施工完成后及时进行覆盖洒水养生,养生期满以后人工安装盖板
(2)施工工艺施工前准备→测量放线→基坑开挖→绑扎钢筋→浇筑底板混凝土→侧板施工→拆模→养生→安装盖板
(3)施工要求①线间沟位于路堤本体上时,其下基础及修筑完成后回填填料应满足相应的路基填料及压实要求;②排水沟、侧沟按间距20m设置伸缩缝,
