石灰土底基层施工组织设计一、编制依据1、现场调查资料2、设计图纸、公路设计规范、施工规范、验收标准
3、项目部管理水平、技术装备及施工经验
4、石灰稳定土底基层试验段总结成果
二、工程概况本工程是09年永城市农村道路改建工程十二标段,全长10
41公里,属改建工程
路面20cm厚砼+17cm厚碎石级配+15cm厚12%石灰土底基层
三、材料要求1、石灰A
应符合Ⅲ级以上标准,石灰必须充分消极,不允许有未消解的石颗粒存在
消石灰存放时间宜控制在2个月以内
一个作业段内采用土质相同的土(击实标准和灰剂量),以便对压实度进行准确控制
土内不宜含有过多的腐植质或其它杂物,土中不得含有树根杂草等物

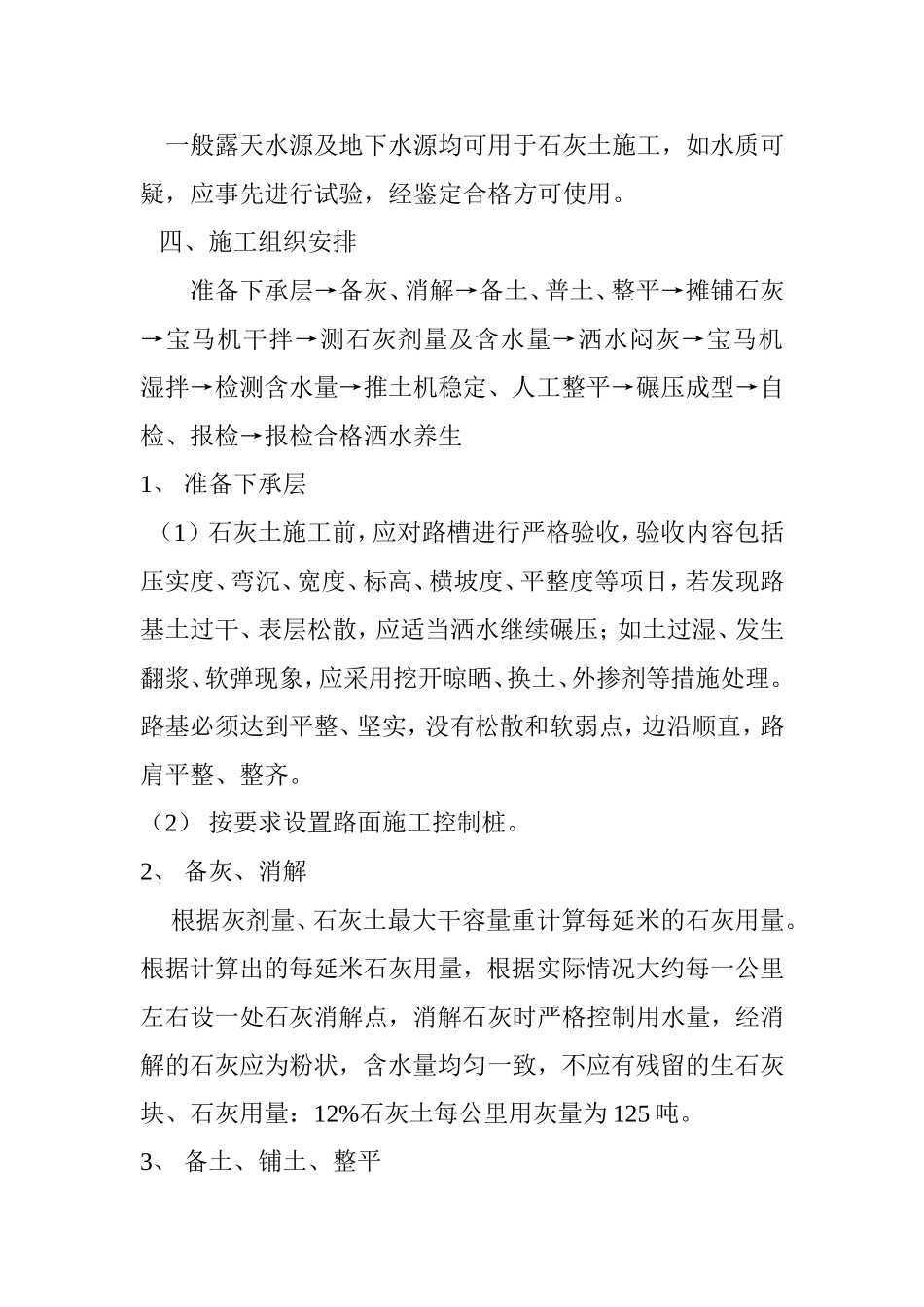

3、水一般露天水源及地下水源均可用于石灰土施工,如水质可疑,应事先进行试验,经鉴定合格方可使用
四、施工组织安排准备下承层→备灰、消解→备土、普土、整平→摊铺石灰→宝马机干拌→测石灰剂量及含水量→洒水闷灰→宝马机湿拌→检测含水量→推土机稳定、人工整平→碾压成型→自检、报检→报检合格洒水养生1、准备下承层(1)石灰土施工前,应对路槽进行严格验收,验收内容包括压实度、弯沉、宽度、标高、横坡度、平整度等项目,若发现路基土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理
路基必须达到平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐
(2)按要求设置路面施工控制桩
2、备灰、消解根据灰剂量、石灰土最大干容量重计算每延米的石灰用量
根据计算出的每延米石灰用量,根据实际情况大约每一公里左右设一处石灰消解点,消解石灰时严格控制用水量,经消解的石灰应为粉状,含水量均匀一致,不应有残留的生石灰块、石灰用量:12%石灰土每公里用灰量为125吨
3、备土、铺土、整平用于石灰土的土必须符合规范要求,不含树皮,草根等杂物

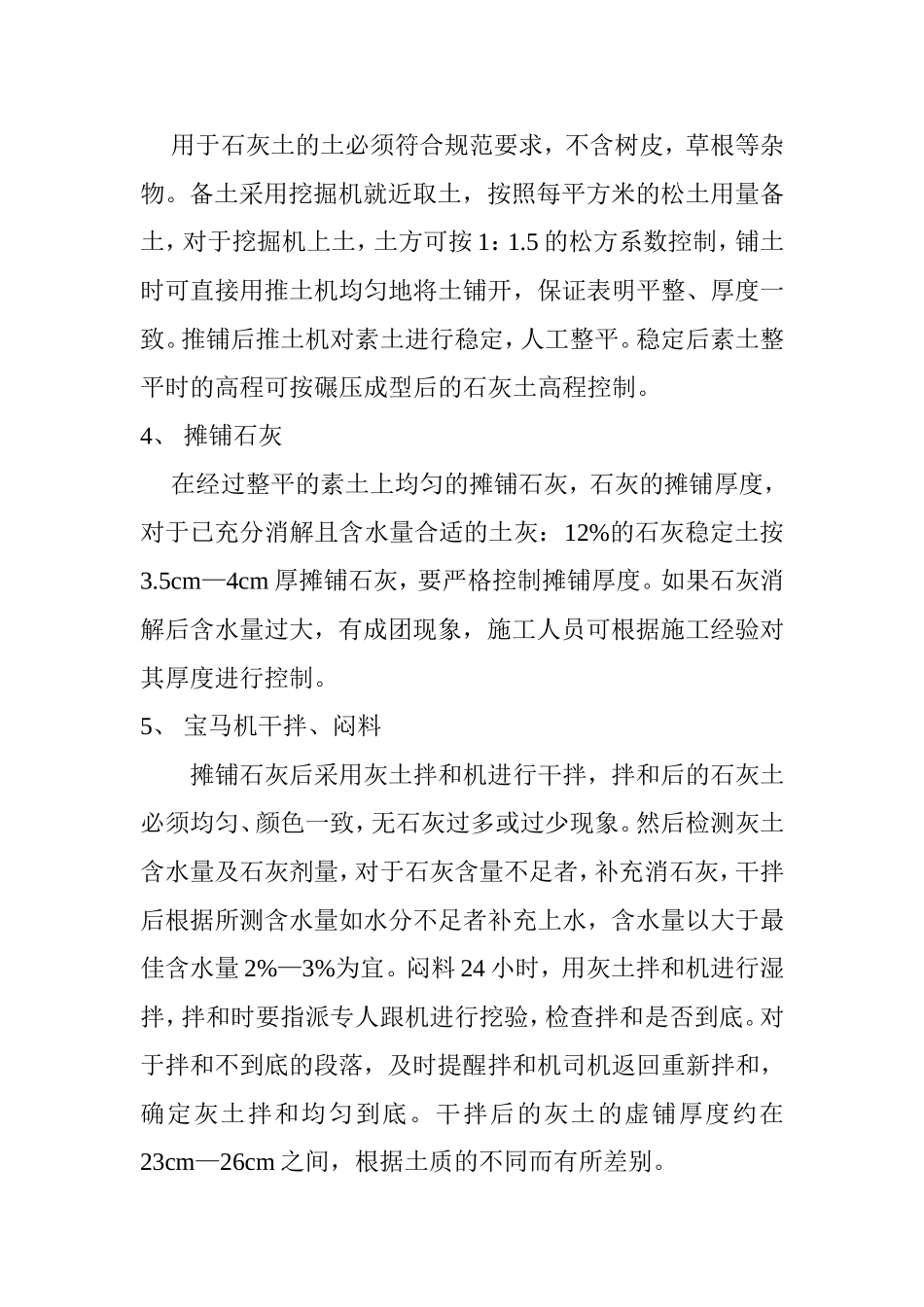

备土采用挖掘机
