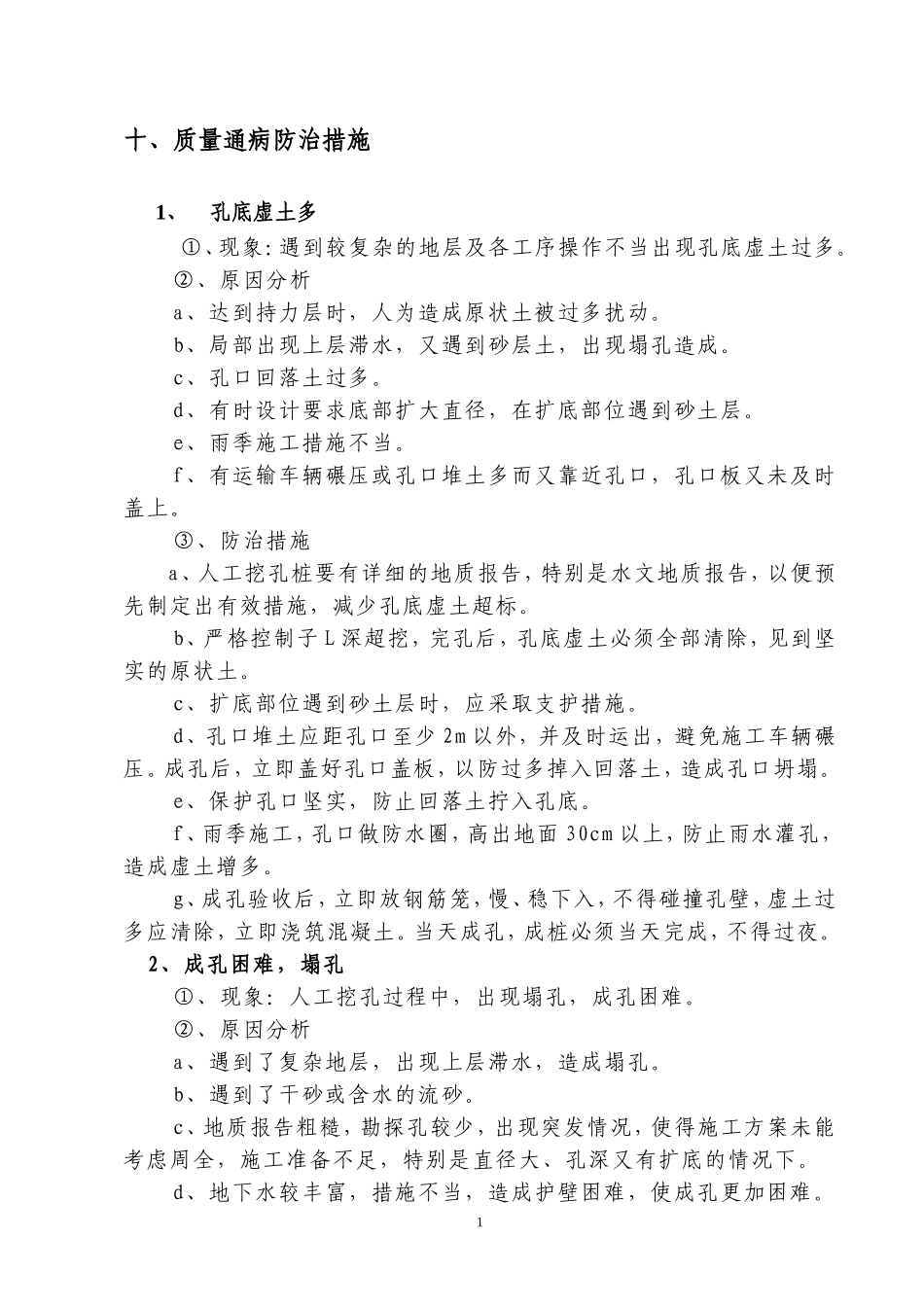

十、质量通病防治措施1、孔底虚土多①、现象:遇到较复杂的地层及各工序操作不当出现孔底虚土过多
②、原因分析a、达到持力层时,人为造成原状土被过多扰动
b、局部出现上层滞水,又遇到砂层土,出现塌孔造成
c、孔口回落土过多
d、有时设计要求底部扩大直径,在扩底部位遇到砂土层
e、雨季施工措施不当
f、有运输车辆碾压或孔口堆土多而又靠近孔口,孔口板又未及时盖上
③、防治措施a、人工挖孔桩要有详细的地质报告,特别是水文地质报告,以便预先制定出有效措施,减少孔底虚土超标
b、严格控制子L深超挖,完孔后,孔底虚土必须全部清除,见到坚实的原状土
c、扩底部位遇到砂土层时,应采取支护措施
d、孔口堆土应距孔口至少2m以外,并及时运出,避免施工车辆碾压
成孔后,立即盖好孔口盖板,以防过多掉入回落土,造成孔口坍塌
e、保护孔口坚实,防止回落土拧入孔底
f、雨季施工,孔口做防水圈,高出地面30cm以上,防止雨水灌孔,造成虚土增多
g、成孔验收后,立即放钢筋笼,慢、稳下入,不得碰撞孔壁,虚土过多应清除,立即浇筑混凝土
当天成孔,成桩必须当天完成,不得过夜

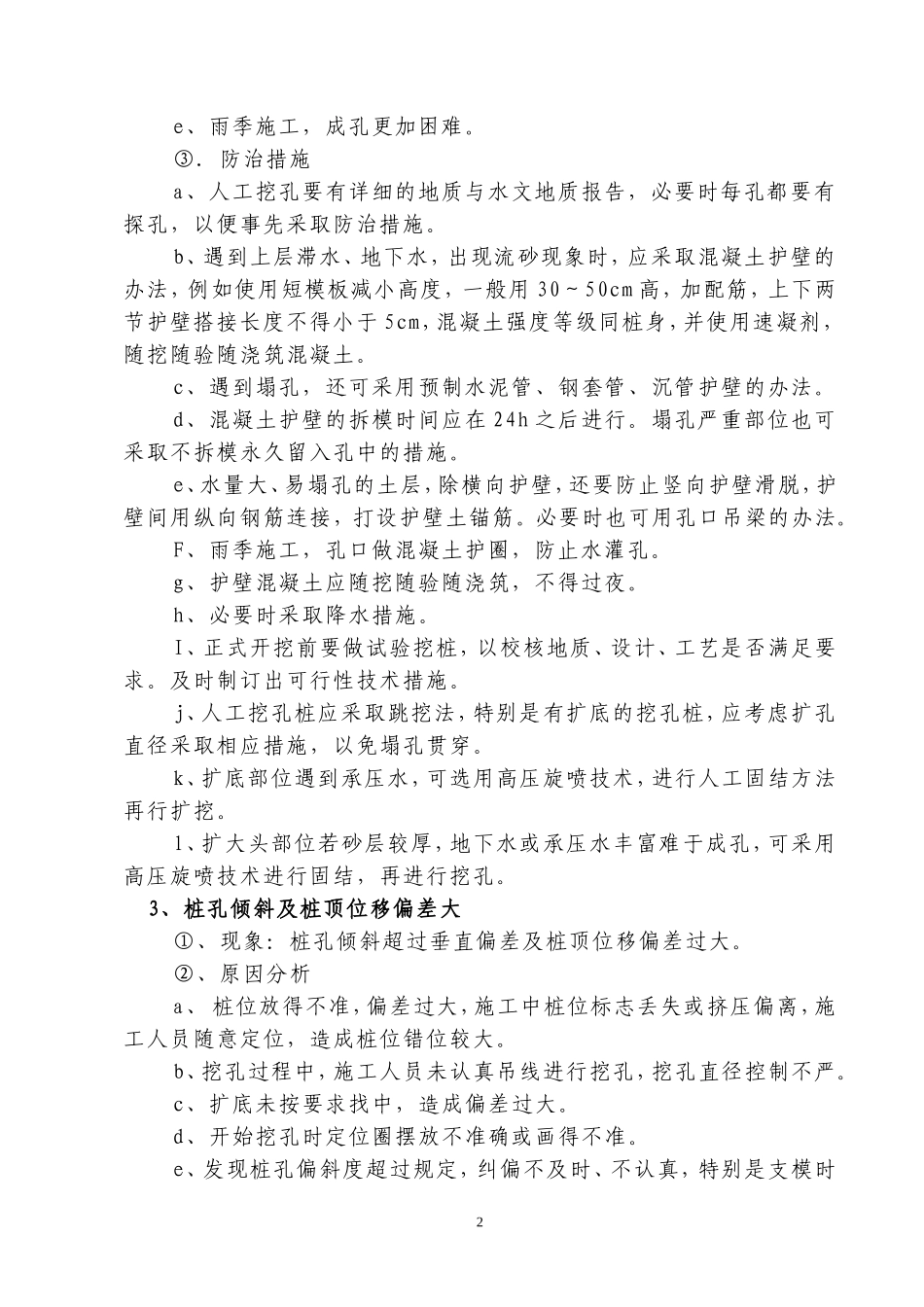

2、成孔困难,塌孔①、现象:人工挖孔过程中,出现塌孔,成孔困难
②、原因分析a、遇到了复杂地层,出现上层滞水,造成塌孔
b、遇到了干砂或含水的流砂
c、地质报告粗糙,勘探孔较少,出现突发情况,使得施工方案未能考虑周全,施工准备不足,特别是直径大、孔深又有扩底的情况下
d、地下水较丰富,措施不当,造成护壁困难,使成孔更加困难
1e、雨季施工,成孔更加困难
③.防治措施a、人工挖孔要有详细的地质与水文地质报告,必要时每孔都要有探孔,以便事先采取防治措施
b、遇到上层滞水、地下水,出现流砂现象时,应采取混凝土护壁的办法,例如使用短模板减小高度,一般用30~50cm高,加配筋,上下两节护壁搭接长度不得小于5cm,混凝土强度等级同桩身,并使用速凝剂,随挖随
