通灌铁路DT2标段路基工程编号:路基挖方施工作业指导书单位:编制:审核:批准:2009年03月01日发布2009年03月01日实施路基挖方施工作业指导书一、编制依据1

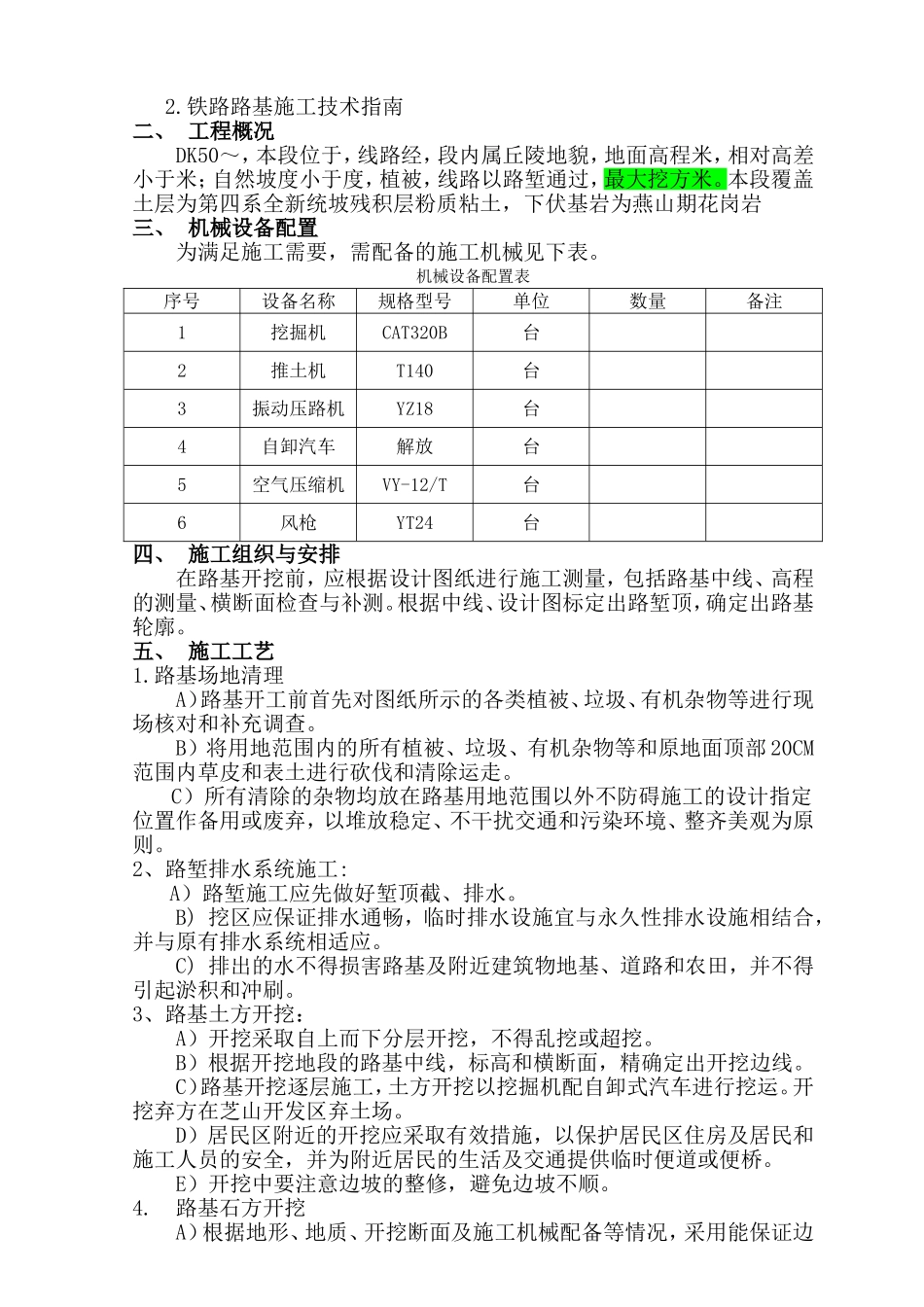

通灌段施工相关图纸2
铁路路基施工技术指南二、工程概况DK50~,本段位于,线路经,段内属丘陵地貌,地面高程米,相对高差小于米;自然坡度小于度,植被,线路以路堑通过,最大挖方米
本段覆盖土层为第四系全新统坡残积层粉质粘土,下伏基岩为燕山期花岗岩三、机械设备配置为满足施工需要,需配备的施工机械见下表
机械设备配置表序号设备名称规格型号单位数量备注1挖掘机CAT320B台2推土机T140台3振动压路机YZ18台4自卸汽车解放台5空气压缩机VY-12/T台6风枪YT24台四、施工组织与安排在路基开挖前,应根据设计图纸进行施工测量,包括路基中线、高程的测量、横断面检查与补测
根据中线、设计图标定出路堑顶,确定出路基轮廓
五、施工工艺1
路基场地清理A)路基开工前首先对图纸所示的各类植被、垃圾、有机杂物等进行现场核对和补充调查
B)将用地范围内的所有植被、垃圾、有机杂物等和原地面顶部20CM范围内草皮和表土进行砍伐和清除运走
C)所有清除的杂物均放在路基用地范围以外不防碍施工的设计指定位置作备用或废弃,以堆放稳定、不干扰交通和污染环境、整齐美观为原则
2、路堑排水系统施工:A)路堑施工应先做好堑顶截、排水
B)挖区应保证排水通畅,临时排水设施宜与永久性排水设施相结合,并与原有排水系统相适应
C)排出的水不得损害路基及附近建筑物地基、道路和农田,并不得引起淤积和冲刷
3、路基土方开挖:A)开挖采取自上而下分层开挖,不得乱挖或超挖
B)根据开挖地段的路基中线,标高和横断面,精确定出开挖边线
C)路基开挖逐层施工,土方开挖以挖掘机配自卸式汽车进行挖运
开挖弃方在芝山开发区弃土场
D)居民区附近的开挖应采取有效措施,以保护居民
