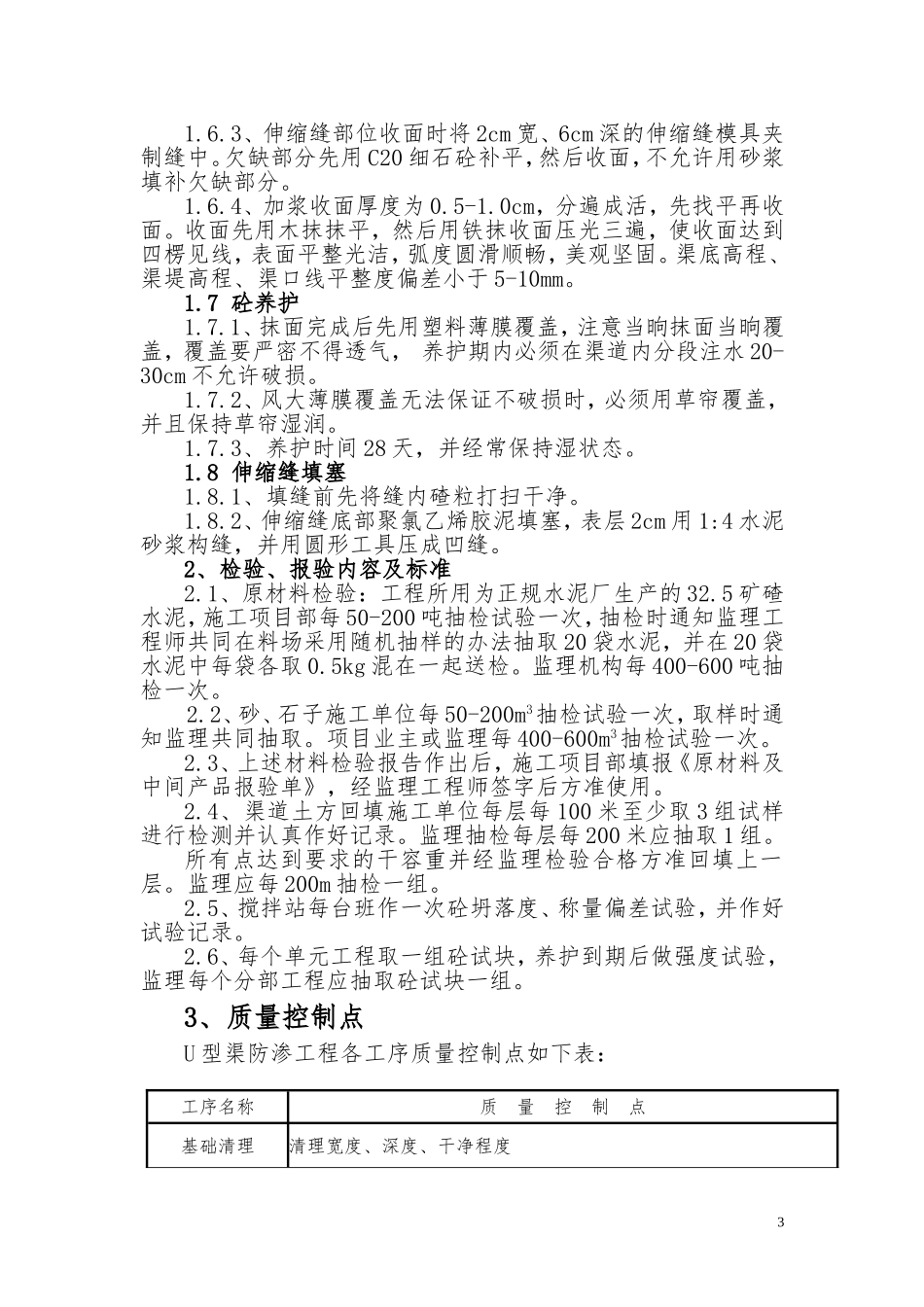

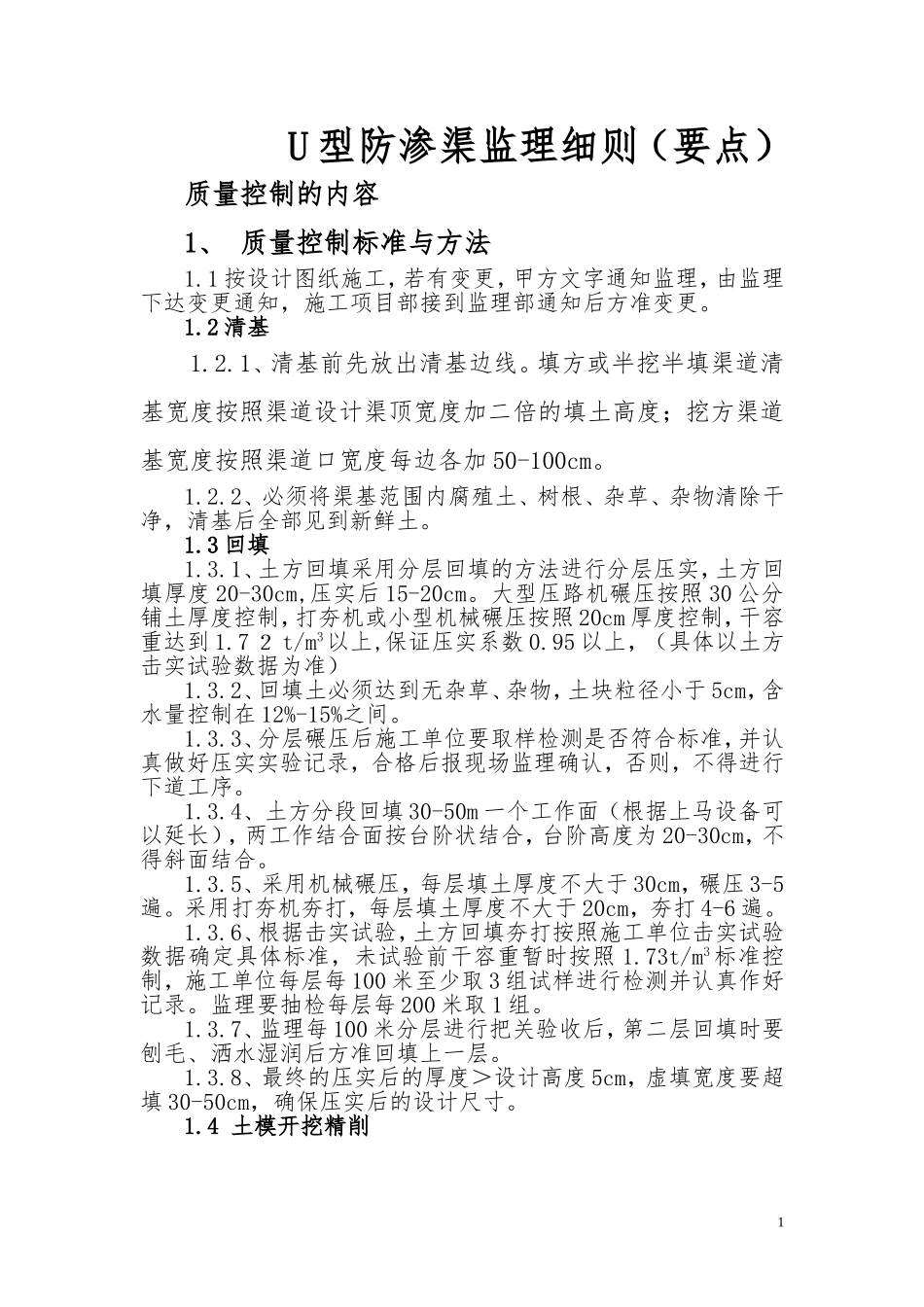

U型防渗渠监理细则(要点)质量控制的内容1、质量控制标准与方法1
1按设计图纸施工,若有变更,甲方文字通知监理,由监理下达变更通知,施工项目部接到监理部通知后方准变更
1、清基前先放出清基边线
填方或半挖半填渠道清基宽度按照渠道设计渠顶宽度加二倍的填土高度;挖方渠道基宽度按照渠道口宽度每边各加50-100cm
2、必须将渠基范围内腐殖土、树根、杂草、杂物清除干净,清基后全部见到新鲜土
1、土方回填采用分层回填的方法进行分层压实,土方回填厚度20-30cm,压实后15-20cm
大型压路机碾压按照30公分铺土厚度控制,打夯机或小型机械碾压按照20cm厚度控制,干容重达到1
72t/m3以上,保证压实系数0
95以上,(具体以土方击实试验数据为准)1
2、回填土必须达到无杂草、杂物,土块粒径小于5cm,含水量控制在12%-15%之间
3、分层碾压后施工单位要取样检测是否符合标准,并认真做好压实实验记录,合格后报现场监理确认,否则,不得进行下道工序
4、土方分段回填30-50m一个工作面(根据上马设备可以延长),两工作结合面按台阶状结合,台阶高度为20-30cm,不得斜面结合
5、采用机械碾压,每层填土厚度不大于30cm,碾压3-5遍
采用打夯机夯打,每层填土厚度不大于20cm,夯打4-6遍
6、根据击实试验,土方回填夯打按照施工单位击实试验数据确定具体标准,未试验前干容重暂时按照1
73t/m3标准控制,施工单位每层每100米至少取3组试样进行检测并认真作好记录
监理要抽检每层每200米取1组
7、监理每100米分层进行把关验收后,第二层回填时要刨毛、洒水湿润后方准回填上一层
8、最终的压实后的厚度>设计高度5cm,虚填宽度要超填30-50cm,确保压实后的设计尺寸
4土模开挖精
