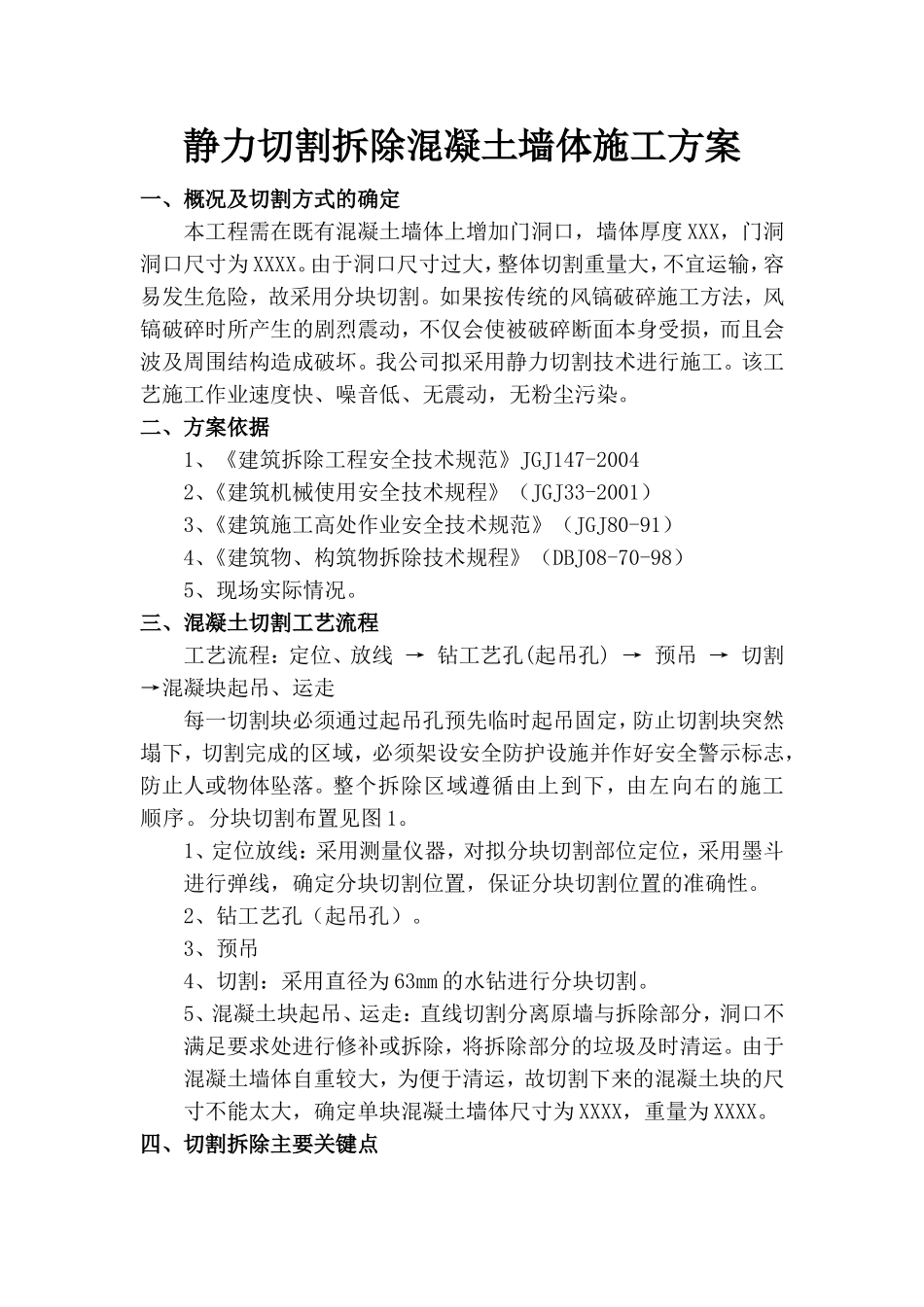

静力切割拆除混凝土墙体施工方案一、概况及切割方式的确定本工程需在既有混凝土墙体上增加门洞口,墙体厚度XXX,门洞洞口尺寸为XXXX
由于洞口尺寸过大,整体切割重量大,不宜运输,容易发生危险,故采用分块切割
如果按传统的风镐破碎施工方法,风镐破碎时所产生的剧烈震动,不仅会使被破碎断面本身受损,而且会波及周围结构造成破坏
我公司拟采用静力切割技术进行施工
该工艺施工作业速度快、噪音低、无震动,无粉尘污染
二、方案依据1、《建筑拆除工程安全技术规范》JGJ147-20042、《建筑机械使用安全技术规程》(JGJ33-2001)3、《建筑施工高处作业安全技术规范》(JGJ80-91)4、《建筑物、构筑物拆除技术规程》(DBJ08-70-98)5、现场实际情况
三、混凝土切割工艺流程工艺流程:定位、放线→钻工艺孔(起吊孔)→预吊→切割→混凝块起吊、运走每一切割块必须通过起吊孔预先临时起吊固定,防止切割块突然塌下,切割完成的区域,必须架设安全防护设施并作好安全警示标志,防止人或物体坠落
整个拆除区域遵循由上到下,由左向右的施工顺序
分块切割布置见图1
1、定位放线:采用测量仪器,对拟分块切割部位定位,采用墨斗进行弹线,确定分块切割位置,保证分块切割位置的准确性
2、钻工艺孔(起吊孔)
3、预吊4、切割:采用直径为63mm的水钻进行分块切割
5、混凝土块起吊、运走:直线切割分离原墙与拆除部分,洞口不满足要求处进行修补或拆除,将拆除部分的垃圾及时清运
由于混凝土墙体自重较大,为便于清运,故切割下来的混凝土块的尺寸不能太大,确定单块混凝土墙体尺寸为XXXX,重量为XXXX
四、切割拆除主要关键点1、本工程必须在切割结构构件前,应确保外荷载均已被清除、移走或卸载,同时,保证切割的构件已被固定,符合方案要求后,方可进行拆除工作

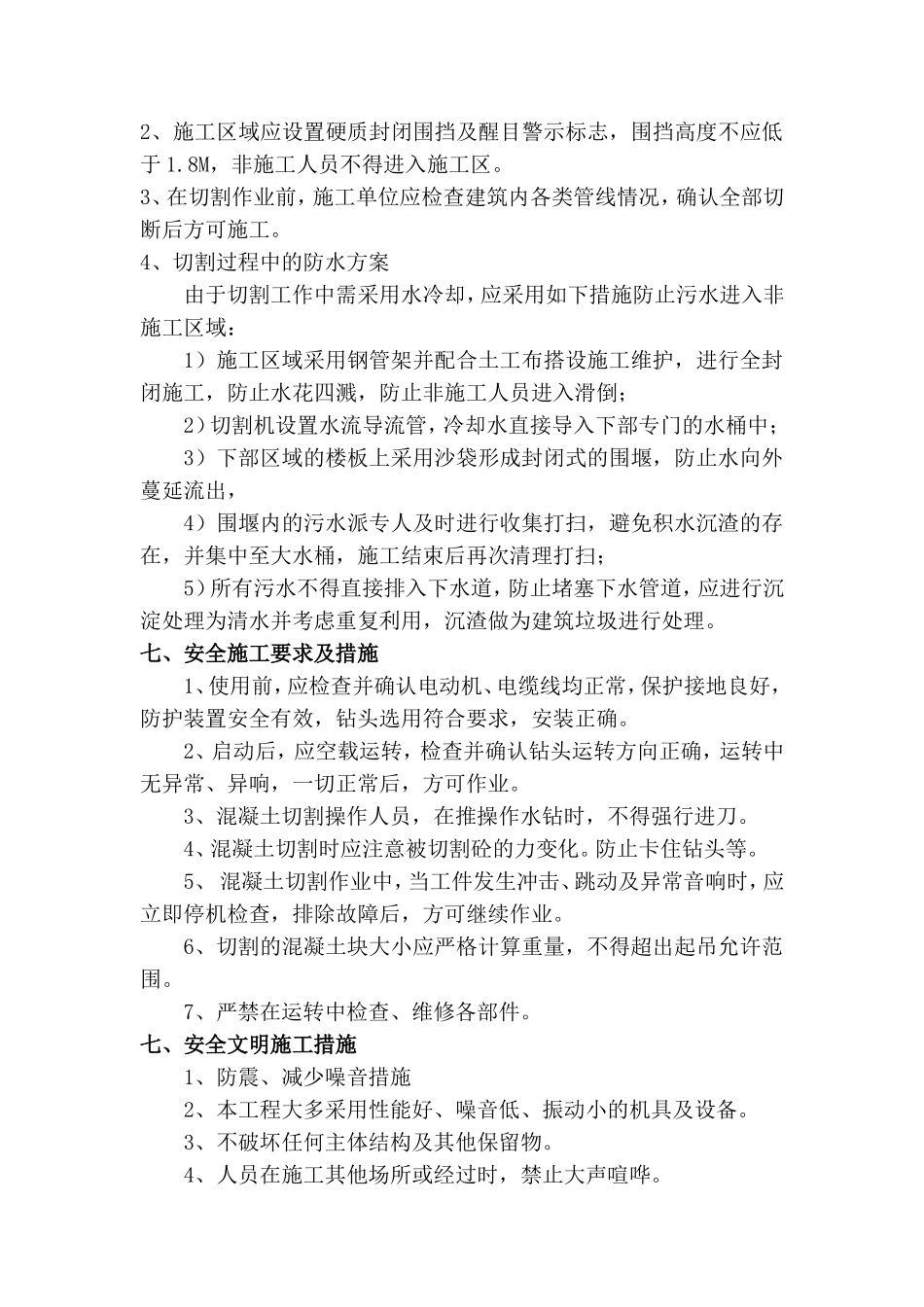

2、切割过程中必须考虑结构的稳定性及安全性,混凝土结构切割施工前,梁
