管网回填技术要求1、一般控制措施管线回填工作开始前,必须向驻地监理工程申报管线回填土专项部位工程开工申请,阐明施工方案,技术措施及回填质保体系,获批准后方可施工
管线回填必须符合施工技术规范要求,按规定频率进行回填土的轻、重击实试验,求得该填料的最佳含水量和最大干密实度
沟槽内不得有积水、淤泥,所用填料严禁有砖头、砼块、树根、垃圾和腐殖质
回填必须分层夯实或碾压,沟槽窄小应扩槽,要有足够工作宽度:①采用蛙式夯,虚土厚度≯20cm;②采用压路机,不应超过30cm,碾压的重叠宽度不应小于20cm
施工单位必须积极创造条件,在不损及管道的前提下,尽早使用压路机进行回填碾压,在所回填段落,立标牌,标明施工负责人,质控试验人员和现场监理人员的姓名
每层回填完毕,自检合格后,层层报监理抽查验收,合格后,方可进行下层回填,凡是监理抽检不合格的,要返工或补压,直至达到合格标准
管道回填必须保证管道本身的安全,管道两侧和管顶以上50cm范围内要用蛙式夯夯实,回填时管道两侧对称进行,高差不超过30cm,不得使管道位移或损伤
分段回填时,相邻段的接茬应形成台阶,每层台阶宽度≮厚度2倍

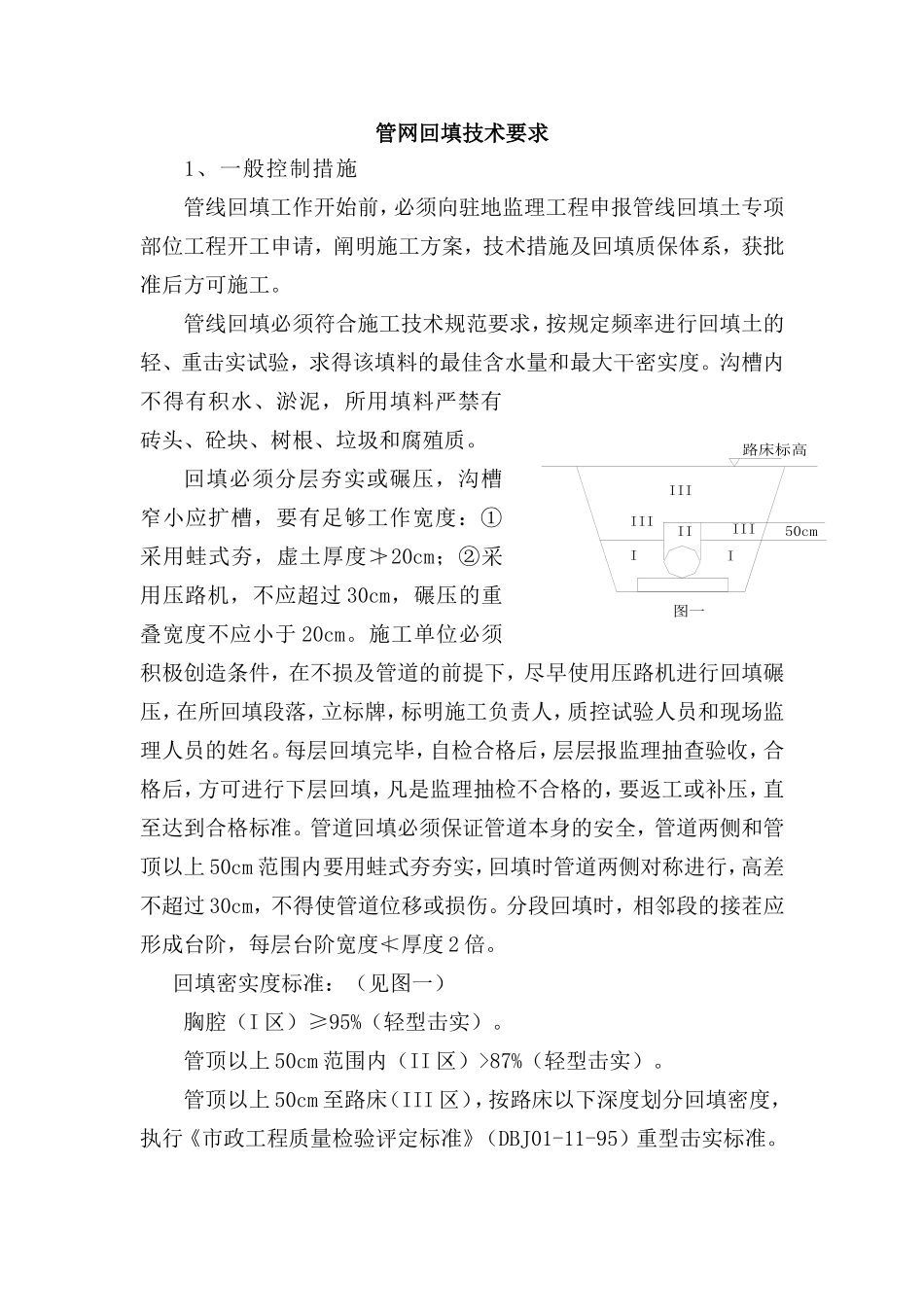

回填密实度标准:(见图一)胸腔(I区)≥95%(轻型击实)
管顶以上50cm范围内(II区)>87%(轻型击实)
管顶以上50cm至路床(III区),按路床以下深度划分回填密度,执行《市政工程质量检验评定标准》(DBJ01-11-95)重型击实标准

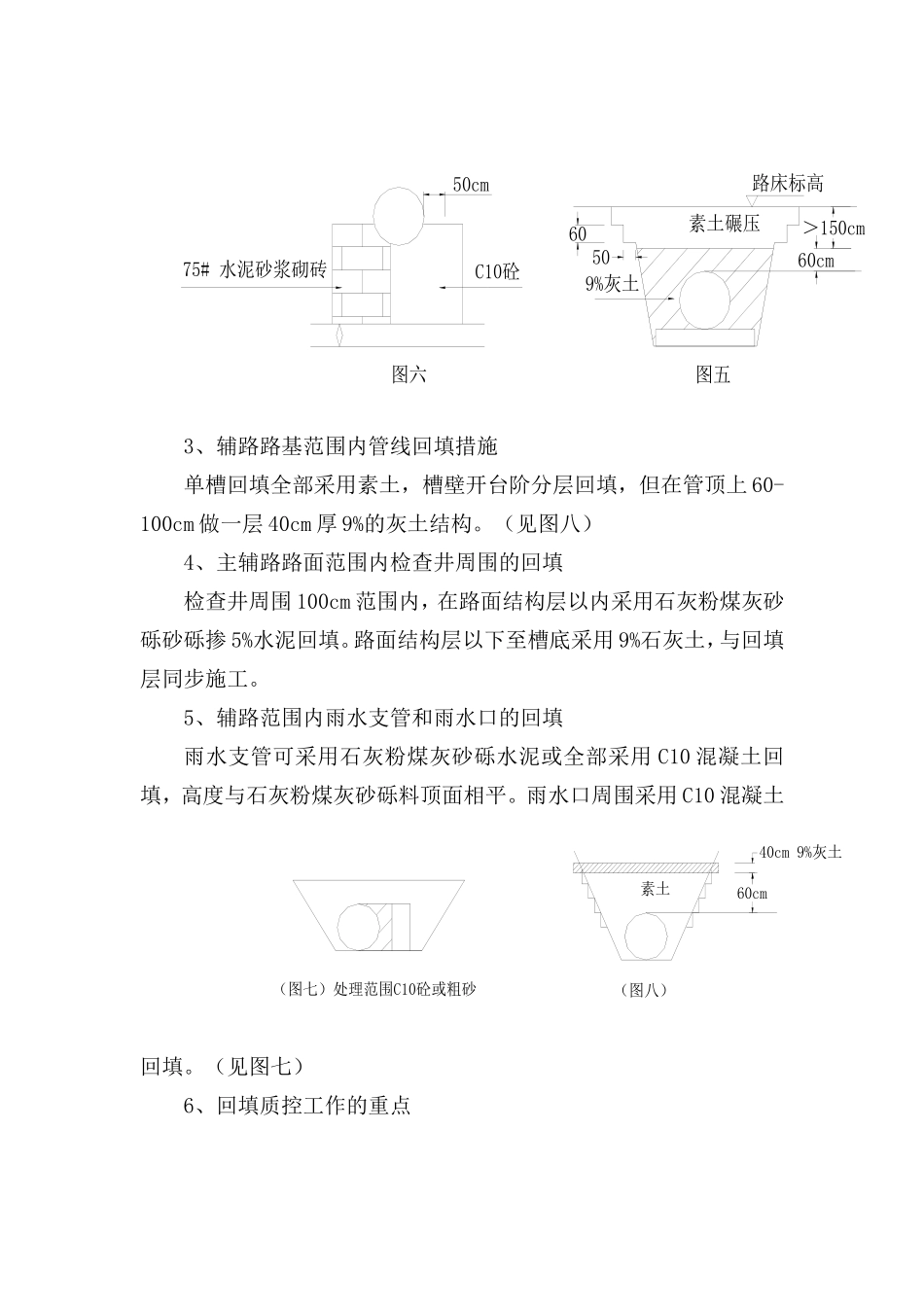

IIIIIIIIIIIII50cm路床标高图一2、主路路基范围内的管线回填控制措施:管顶至路床标高≤60cm的,如管径≤60cm的,经批准市政管线可采用C10砼360度包封10cm,其上采用石灰粉煤灰砂砾砂砾掺5%水泥回填至路床标高
如管径>60cm,采用9%的灰土回填至路床标高
最后一层的回填宽度每侧大于槽宽50cm
(见图二、图三)管顶至路床标高>60cm,≤150
