一、编制依据(一)、根据原设计图纸及现场勘查情况
(二)国家现行的建筑施工规范、规程和技术标准
a)《建筑电气工程施工质量验收规范》(50261-96)b)《火灾自动报警系统施工验收规范》(50166-92)c)《高层民用建筑设计防火规范》(50045-95)(2001年版)(三)、我公司按照9001:2001建立的质量保证体系
a)《质量手册》b)《程序文件》c)《作业指导书》(四)、甘肃省现行有关施工的规定和文件
(五)、我单位对本工程的部署和管理目标
二、工程简介兰州市第一人民医院门诊楼和外科住院楼位于兰州市区,是集办公、医疗、住院为一体的综合楼
楼内的消防设施经过多年使用已经老化以及当时设计的局限性,很多设施都需要进行维修或更新
见具体改造项目及方案
三、组织安排3

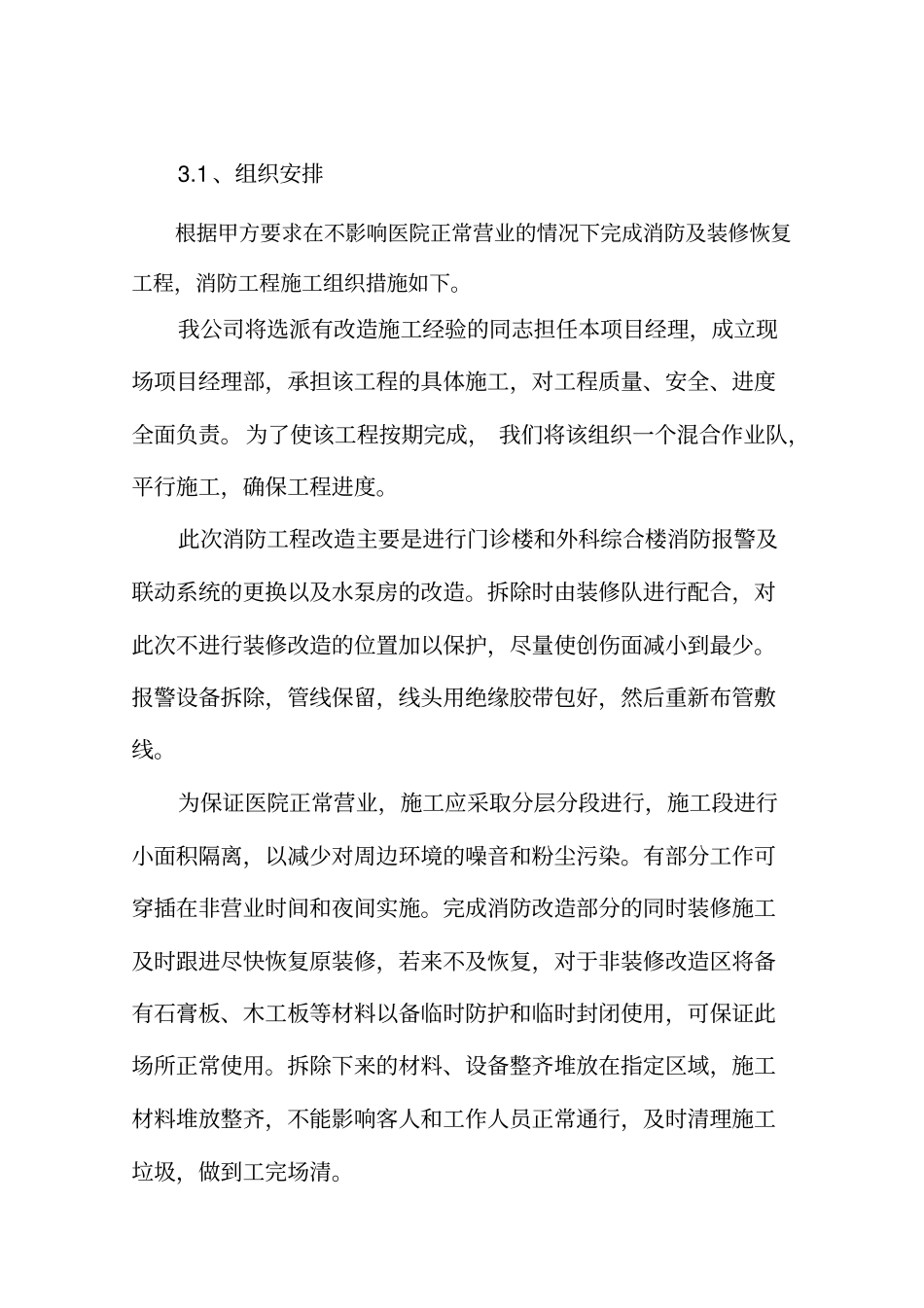

1、组织安排根据甲方要求在不影响医院正常营业的情况下完成消防及装修恢复工程,消防工程施工组织措施如下
我公司将选派有改造施工经验的同志担任本项目经理,成立现场项目经理部,承担该工程的具体施工,对工程质量、安全、进度全面负责
为了使该工程按期完成,我们将该组织一个混合作业队,平行施工,确保工程进度
此次消防工程改造主要是进行门诊楼和外科综合楼消防报警及联动系统的更换以及水泵房的改造
拆除时由装修队进行配合,对此次不进行装修改造的位置加以保护,尽量使创伤面减小到最少
报警设备拆除,管线保留,线头用绝缘胶带包好,然后重新布管敷线
为保证医院正常营业,施工应采取分层分段进行,施工段进行小面积隔离,以减少对周边环境的噪音和粉尘污染
有部分工作可穿插在非营业时间和夜间实施
完成消防改造部分的同时装修施工及时跟进尽快恢复原装修,若来不及恢复,对于非装修改造区将备有石膏板、木工板等材料以备临时防护和临时封闭使用,可保证此场所正常使用

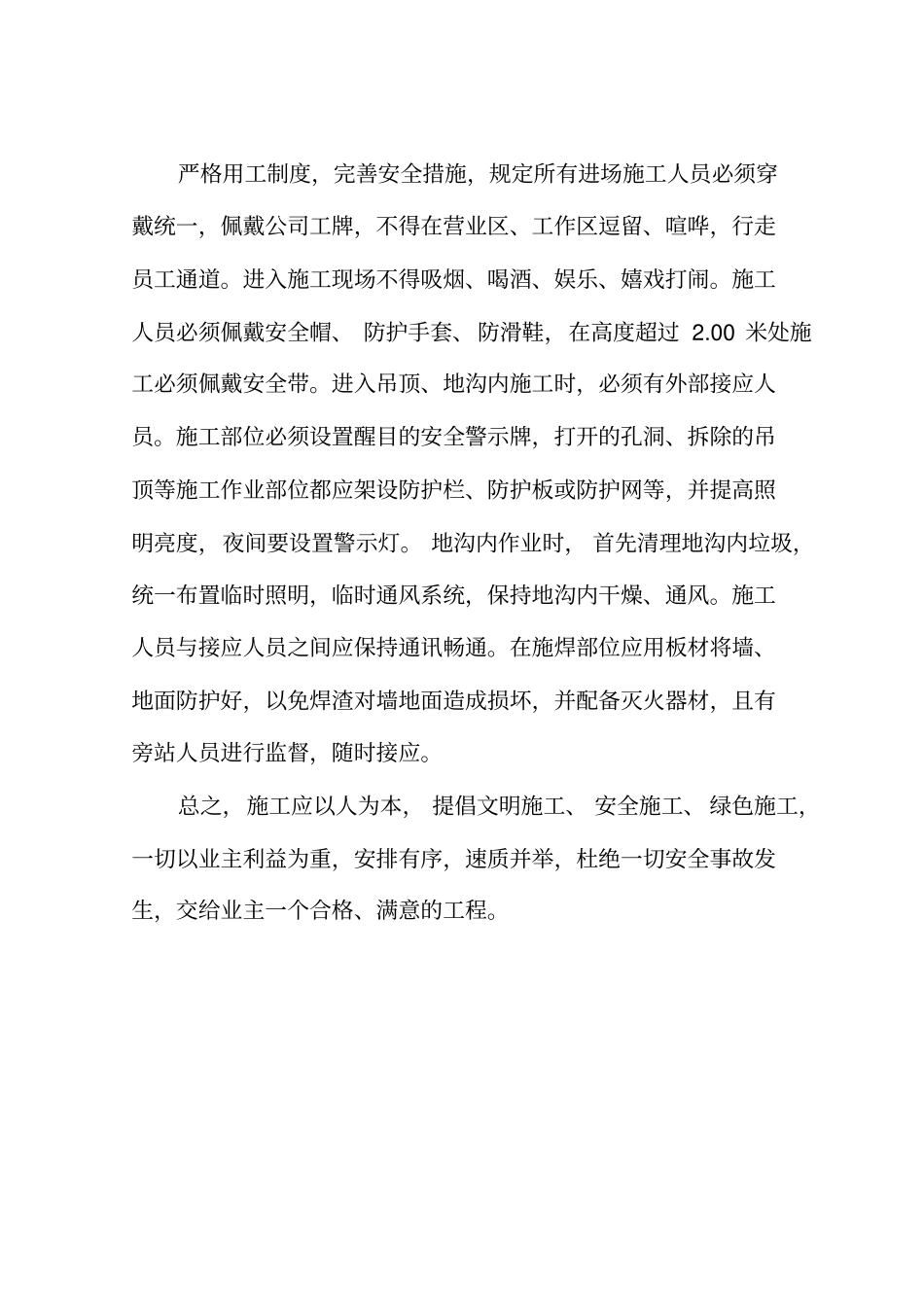

拆除下来的材料、设备整齐堆放在指定区域,施工材料堆放整齐,不能影响客人和工作人员正常通
