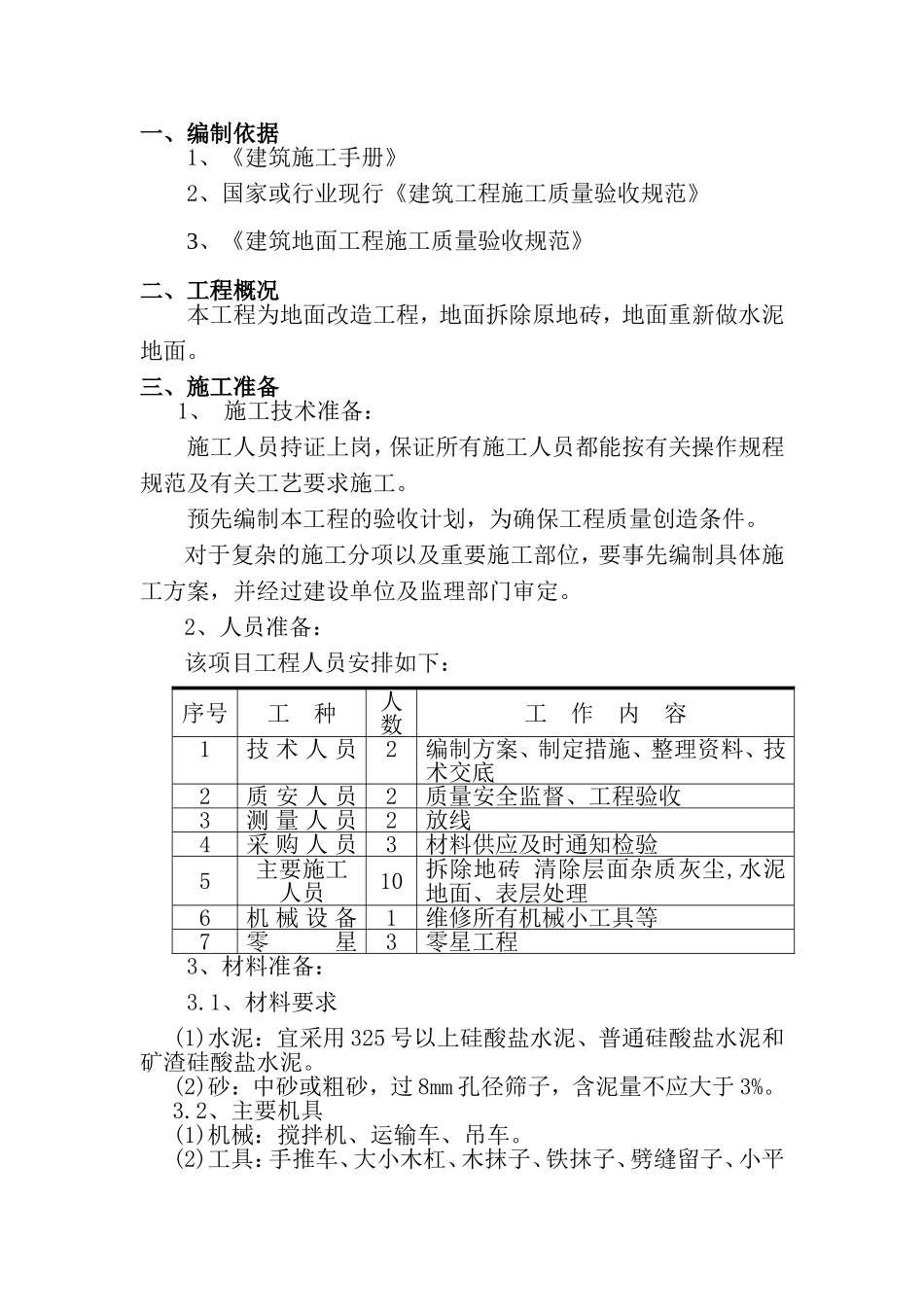

水泥地面施工方案一、编制依据1、《建筑施工手册》2、国家或行业现行《建筑工程施工质量验收规范》3、《建筑地面工程施工质量验收规范》二、工程概况本工程为地面改造工程,地面拆除原地砖,地面重新做水泥地面
三、施工准备1、施工技术准备:施工人员持证上岗,保证所有施工人员都能按有关操作规程规范及有关工艺要求施工
预先编制本工程的验收计划,为确保工程质量创造条件
对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过建设单位及监理部门审定
2、人员准备:该项目工程人员安排如下:序号工种人数工作内容1技术人员2编制方案、制定措施、整理资料、技术交底2质安人员2质量安全监督、工程验收3测量人员2放线4采购人员3材料供应及时通知检验5主要施工人员10拆除地砖清除层面杂质灰尘,水泥地面、表层处理6机械设备1维修所有机械小工具等7零星3零星工程3、材料准备:3
1、材料要求(1)水泥:宜采用325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
(2)砂:中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%
2、主要机具(1)机械:搅拌机、运输车、吊车
(2)工具:手推车、大小木杠、木抹子、铁抹子、劈缝留子、小平锹、小水桶、长毛刷、喷壶、粉线包、8mm孔筛子、钢丝刷子、钻子、锤子等

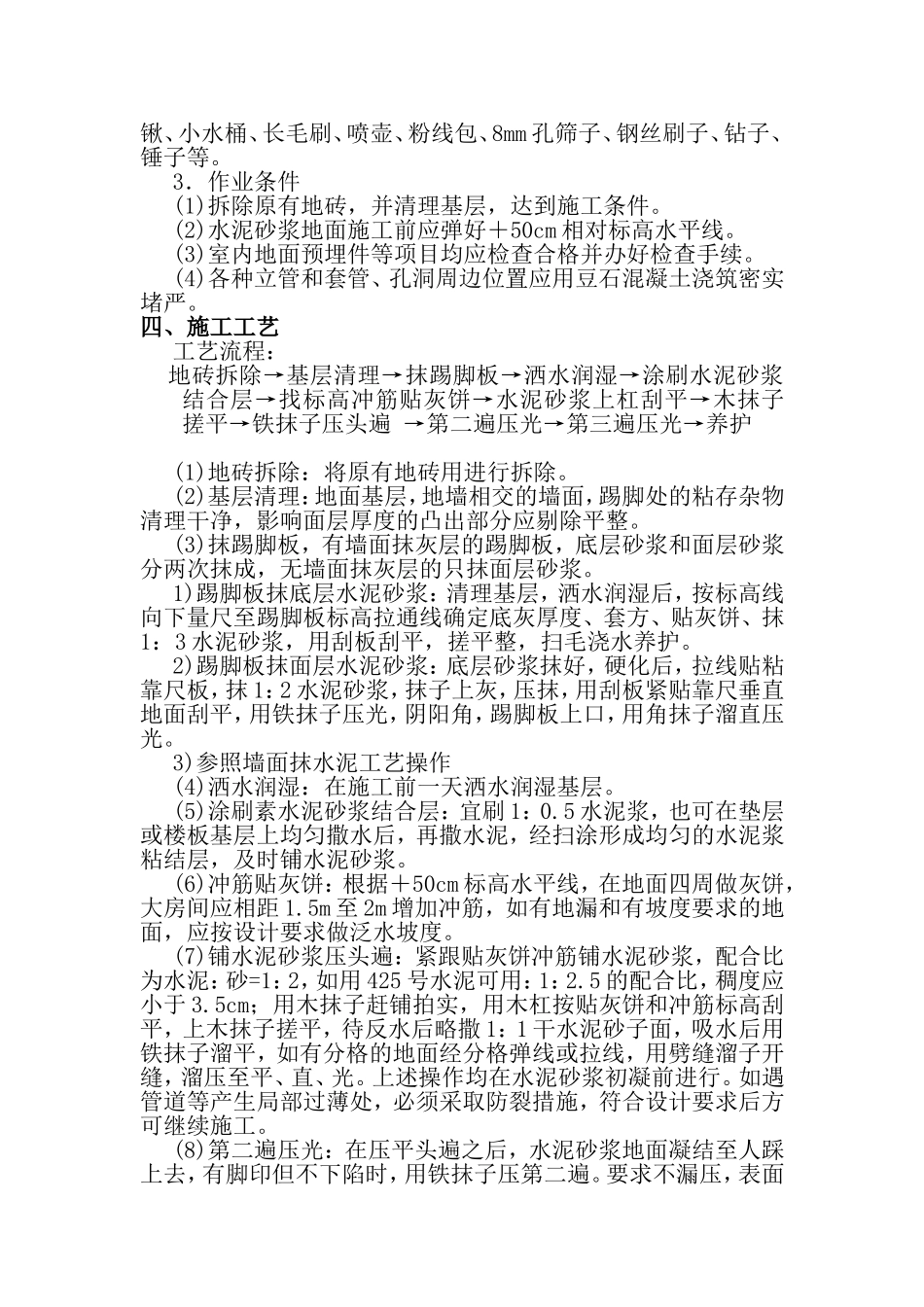

3.作业条件(1)拆除原有地砖,并清理基层,达到施工条件
(2)水泥砂浆地面施工前应弹好+50cm相对标高水平线
(3)室内地面预埋件等项目均应检查合格并办好检查手续
(4)各种立管和套管、孔洞周边位置应用豆石混凝土浇筑密实堵严
四、施工工艺工艺流程:地砖拆除→基层清理→抹踢脚板→洒水润湿→涂刷水泥砂浆结合层→找标高冲筋贴灰饼→水泥砂浆上杠刮平→木抹子搓平→铁抹子压头遍→第二遍压光→第三遍压光→养护(1)地砖拆除:将原有地砖用进行拆除
(2)基层清理:地面基层,地墙相交的墙面,踢脚处的粘存杂物清理干净,
