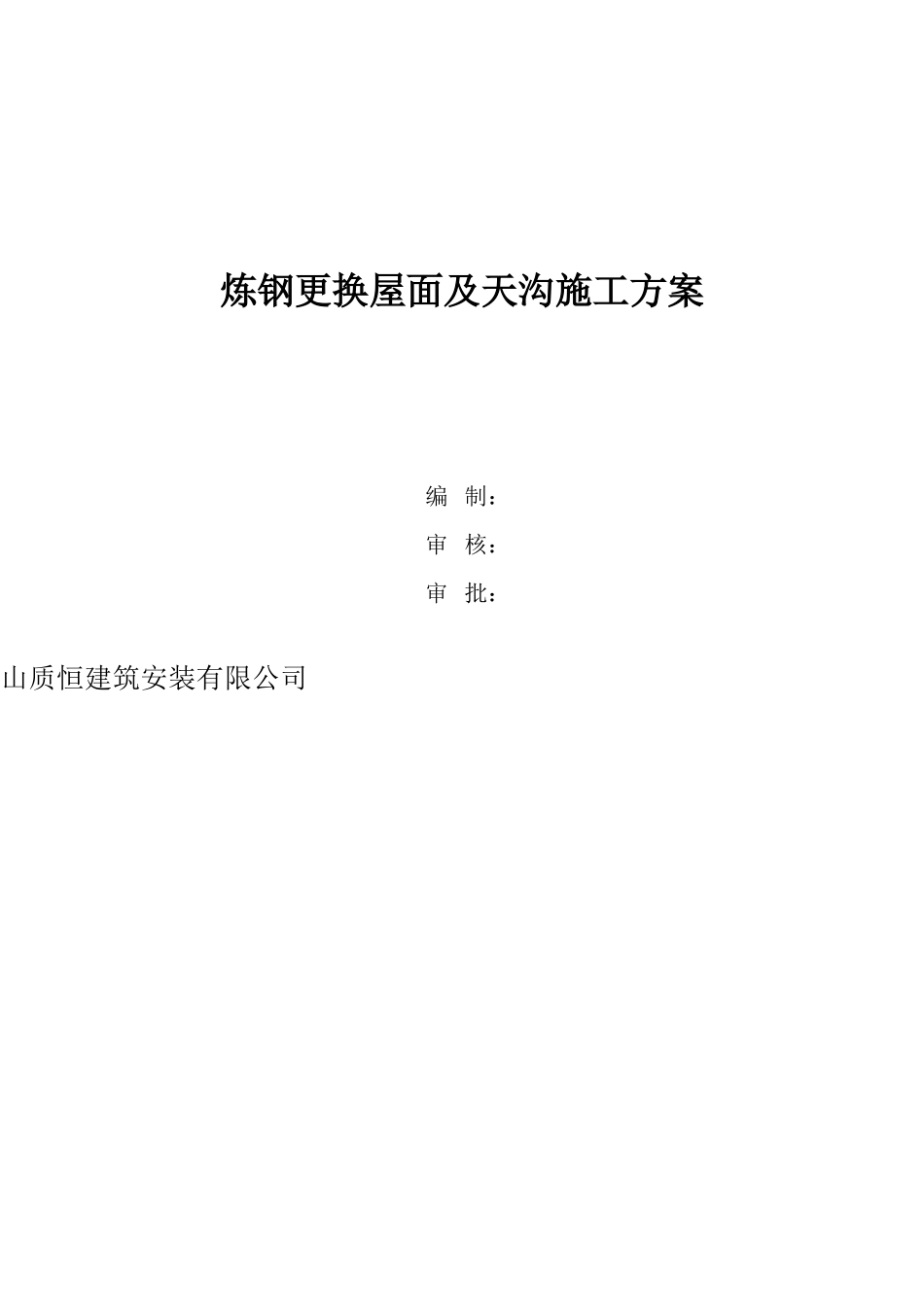

炼钢更换屋面及天沟施工方案编制:审核:审批:唐山质恒建筑安装有限公司一.工程概况由于炼钢厂转炉高温生产,屋面钢板自然蚀损严重,存在很大的安全隐患
炼钢小高跨的屋顶腐蚀严重,大部分漏雨,屋面整体漏水严重且积灰太多不能承重
据专业技术人员勘察,工程施工难度大,安全系数低
且炼钢屋顶烟尘大,高度高,而施工的大部分工程均在天窗四周,天窗下就是地面和钢水包,屋面距地面30~50米,施工相当危险
屋顶天沟积灰太多,排水系统基本失效
对天沟进行清理、拆处更换
同时炼钢正常生产,天窗内烟尘含CO等有毒有害气体浓度较高,因此作业工人不具备连续施工的条件,计划每半小时至少需要休息10分钟以上
施工降效明显
我单位把该屋面的铁板进行清理→拆除→倒运→防腐→安装→焊接6道工序进行处理
该工程工期紧,任务大,高度高,干活危险,吊装倒运相当困难,并在雨季施工属于防雨、防汛工程
特制定此方案
二.机具、人力计划我公司高度重视此工程,并投入大量的人力:包括施工管理人员、专职安全人员、质量监督人员、吊装起重人员、施工工人等

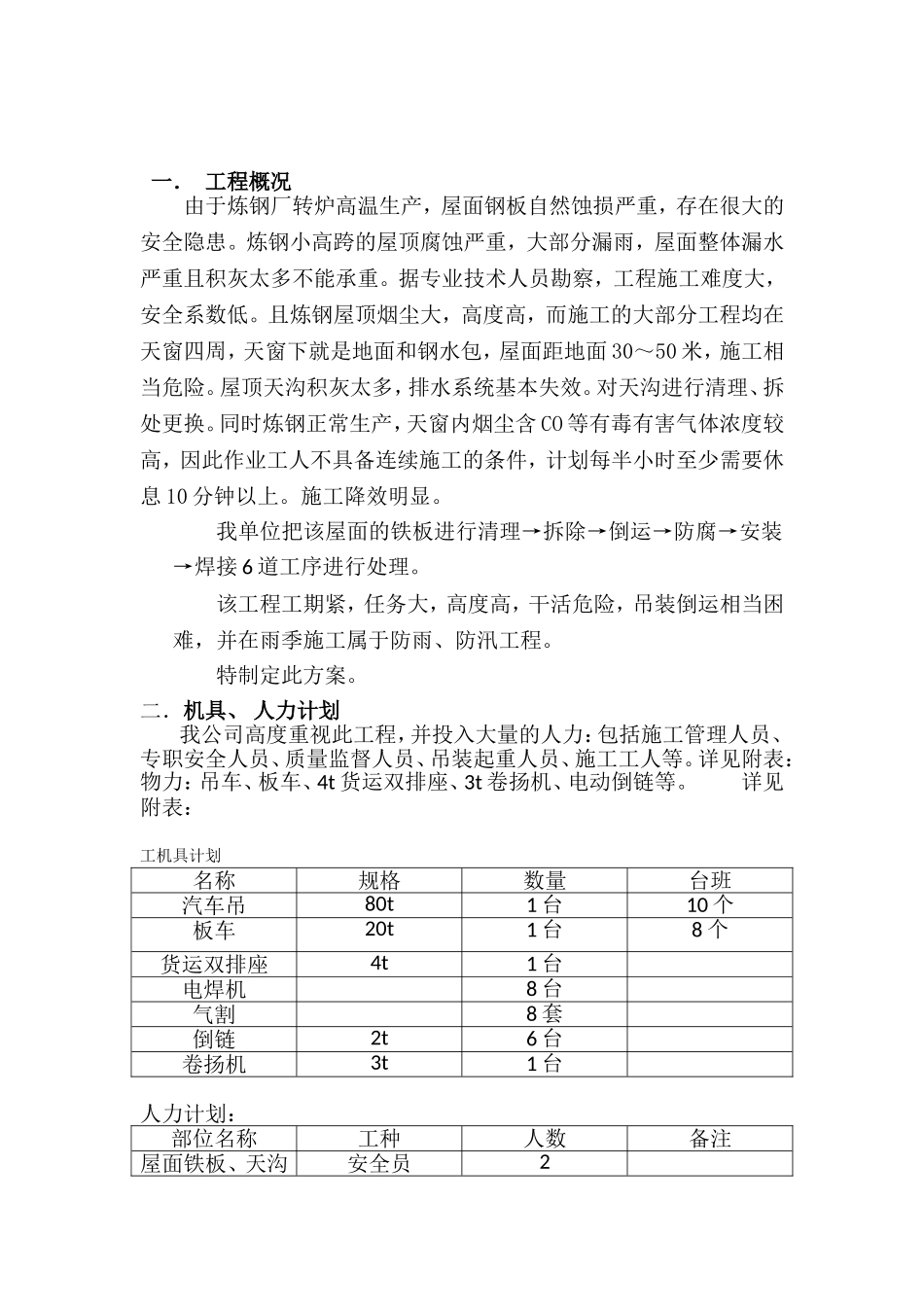

详见附表:物力:吊车、板车、4t货运双排座、3t卷扬机、电动倒链等

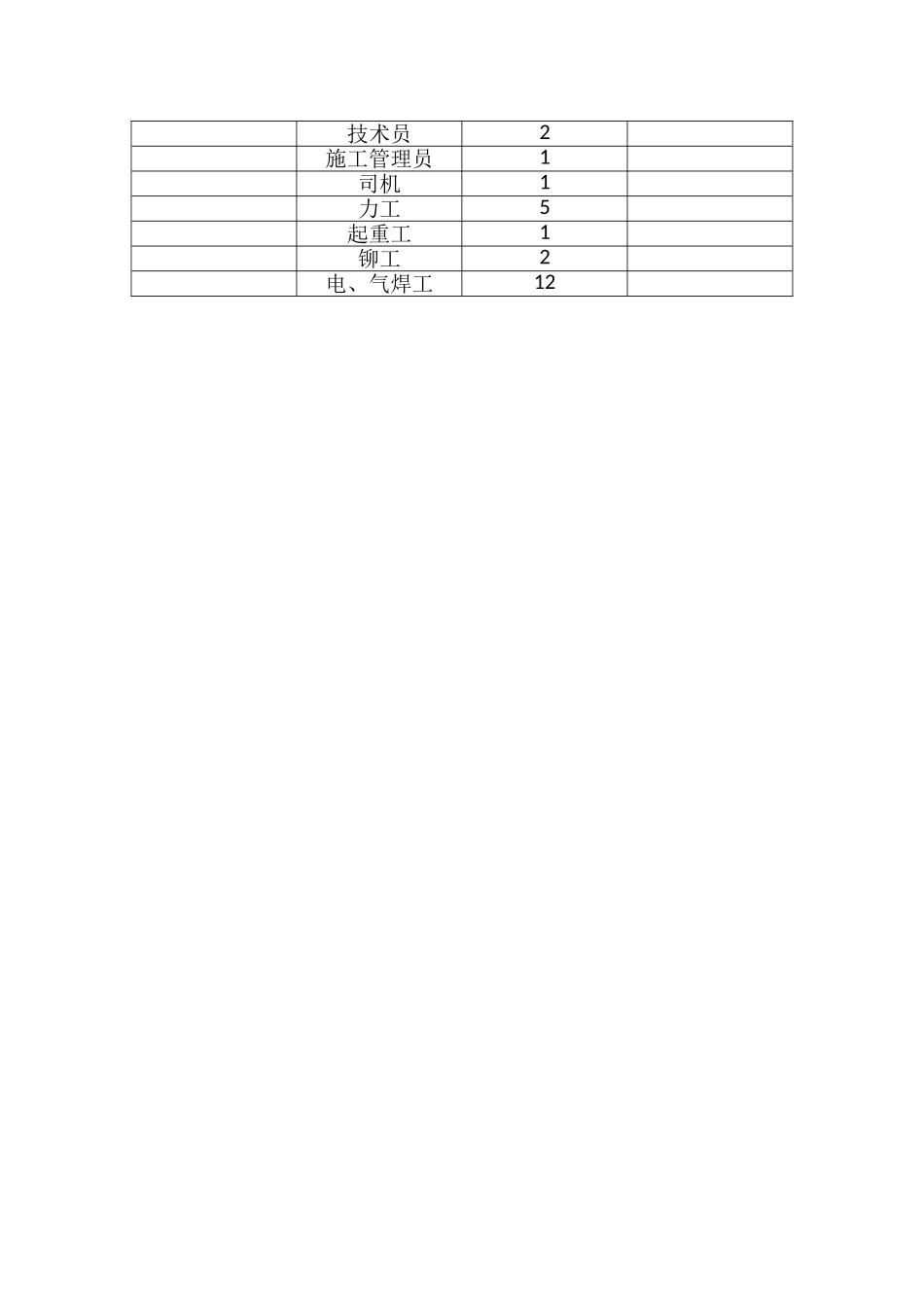

详见附表:工机具计划名称规格数量台班汽车吊80t1台10个板车20t1台8个货运双排座4t1台电焊机8台气割8套倒链2t6台卷扬机3t1台人力计划:部位名称工种人数备注屋面铁板、天沟安全员2技术员2施工管理员1司机1力工5起重工1铆工2电、气焊工12三.施工准备1
对班组进行安全教育,熟悉各项规章制度
准备组织各种机具运至现场,接通电源
算出详细的材料计划,料到以后运到现场
四.施工措施1
拆除拆除前先把屋顶上的积灰清理干净,因生产和施工同步清理时注意不要往下掉东西,清理完毕后开始拆除,因屋面高度距地面50米左右,吊车作业半径40多米,无法使用吊车直接拆除安装
只能用人工割成小块拆除
倒运用吊车和板车把铁板运
