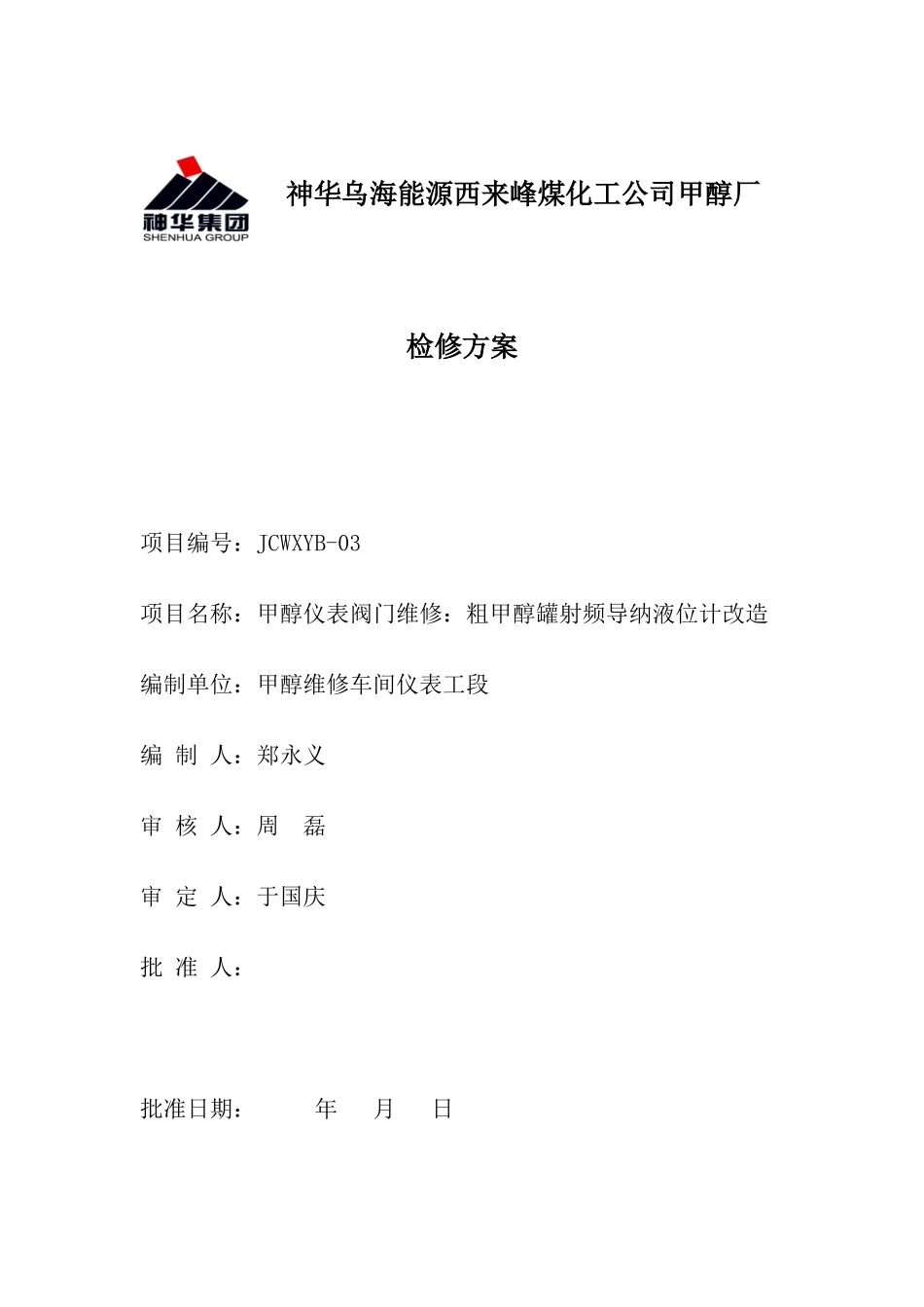

神华乌海能源西来峰煤化工公司甲醇厂检修方案项目编号:JCWXYB-03项目名称:甲醇仪表阀门维修:粗甲醇罐射频导纳液位计改造编制单位:甲醇维修车间仪表工段编制人:郑永义审核人:周磊审定人:于国庆批准人:批准日期:年月日有效期限:年月日至年月日一、项目概述本检修项目主要对粗甲醇罐射频导纳液位计改造,更换故障率少,精度更高的导波雷达液位计,使仪表测量更精确,要求工艺配合的情况下方可进行更换

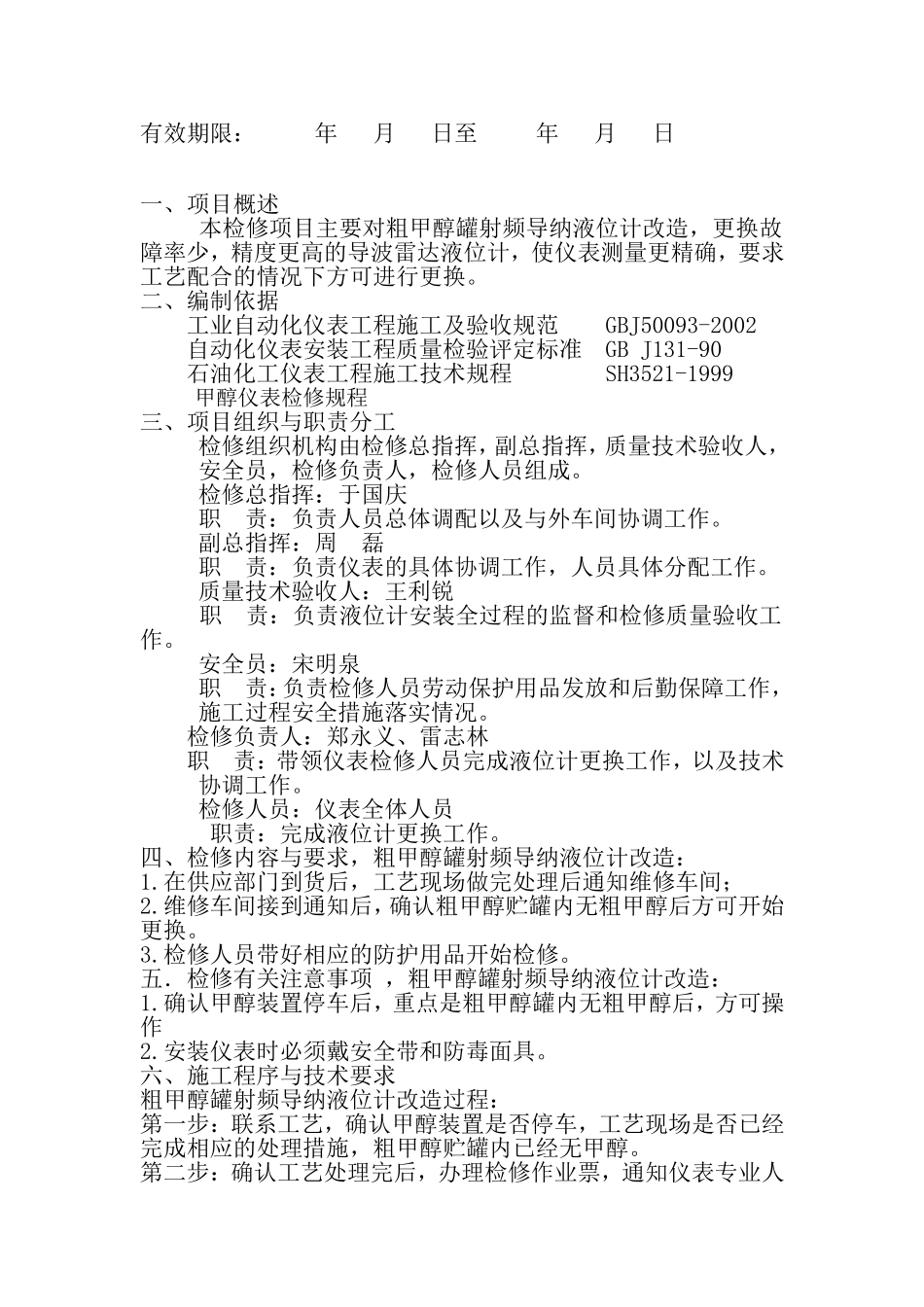

二、编制依据工业自动化仪表工程施工及验收规范GBJ50093-2002自动化仪表安装工程质量检验评定标准GBJ131-90石油化工仪表工程施工技术规程SH3521-1999甲醇仪表检修规程三、项目组织与职责分工检修组织机构由检修总指挥,副总指挥,质量技术验收人,安全员,检修负责人,检修人员组成
检修总指挥:于国庆职责:负责人员总体调配以及与外车间协调工作
副总指挥:周磊职责:负责仪表的具体协调工作,人员具体分配工作
质量技术验收人:王利锐职责:负责液位计安装全过程的监督和检修质量验收工作
安全员:宋明泉职责:负责检修人员劳动保护用品发放和后勤保障工作,施工过程安全措施落实情况
检修负责人:郑永义、雷志林职责:带领仪表检修人员完成液位计更换工作,以及技术协调工作
检修人员:仪表全体人员职责:完成液位计更换工作
四、检修内容与要求,粗甲醇罐射频导纳液位计改造:1
在供应部门到货后,工艺现场做完处理后通知维修车间;2
维修车间接到通知后,确认粗甲醇贮罐内无粗甲醇后方可开始更换
检修人员带好相应的防护用品开始检修
五.检修有关注意事项,粗甲醇罐射频导纳液位计改造:1
确认甲醇装置停车后,重点是粗甲醇罐内无粗甲醇后,方可操作2
安装仪表时必须戴安全带和防毒面具

六、施工程序与技术要求粗甲醇罐射频导纳液位计改造过程:第一步:联系工艺,确认甲醇装置是否停车,工艺现场是否已经完成相应的处理措施,粗甲醇贮
