工程施工方案报审表工程名称:西峡新城-龙成社区05地块一标段编号:致:河南省成飞置业有限公司河南省育兴建设工程管理有限公司我方已根据施工合同的有关规定完成了核心筒部位剪力墙混凝土浇筑方案的编制,并经我单位上级技术负责人审查批准,请予以审查

附:1、核心筒部位剪力墙混凝土浇筑方案承包单位(章)项目经理日期专业监理工程师审批意见:专业监理工程师日期总监理工程师审查意见:项目监理机构(章)总监理工程师日期建设单位审核意见:建设单位(章)项目负责人日期西峡新城一龙成社区05地块一标段核心筒部位剪力墙砼浇筑方案编制人:审核人:审批人:编制单位:江苏天腾建设集团有限公司编制日期:2014年5月21日核心筒部位剪力墙混凝土浇筑方案核心筒部位剪力墙高度在5
92m之间;厚度在0
50米之间,竖向钢筋排距多为四排、钢筋直径较大、间距小,且箍筋布置又多,给混凝土浇筑带来困难

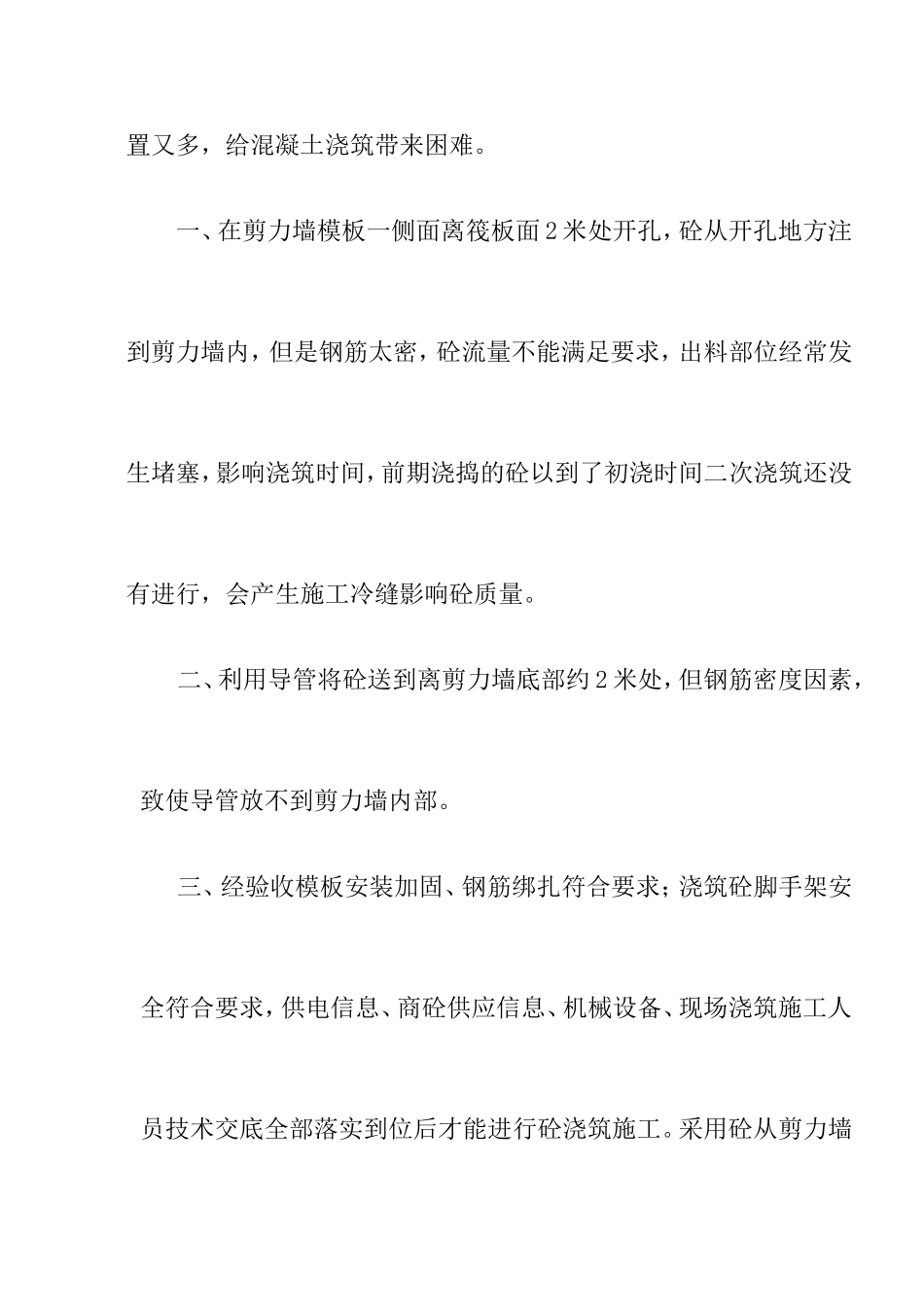

一、在剪力墙模板一侧面离筏板面2米处开孔,砼从开孔地方注到剪力墙内,但是钢筋太密,砼流量不能满足要求,出料部位经常发生堵塞,影响浇筑时间,前期浇捣的砼以到了初浇时间二次浇筑还没有进行,会产生施工冷缝影响砼质量
二、利用导管将砼送到离剪力墙底部约2米处,但钢筋密度因素,致使导管放不到剪力墙内部
三、经验收模板安装加固、钢筋绑扎符合要求;浇筑砼脚手架安全符合要求,供电信息、商砼供应信息、机械设备、现场浇筑施工人员技术交底全部落实到位后才能进行砼浇筑施工
采用砼从剪力墙顶部浇筑下去,首先将模板钢筋浇水使模板表面充分湿润,这样模板表面不易粘结砂浆,再注入同砼等级砂浆80~100㎜,用振动棒略振一下钢筋,使粘在钢筋上砂浆全部落在底部
这样开始浇的砼离析的石子就能和砂浆经振捣形成砼,砼石子的粒径控制在5~20㎜之内,坍落度选择比常规大两个点,适当增加缓凝剂使砼初凝时间延长
根据浇筑速度计划砼用量时间,使砼在浇筑
