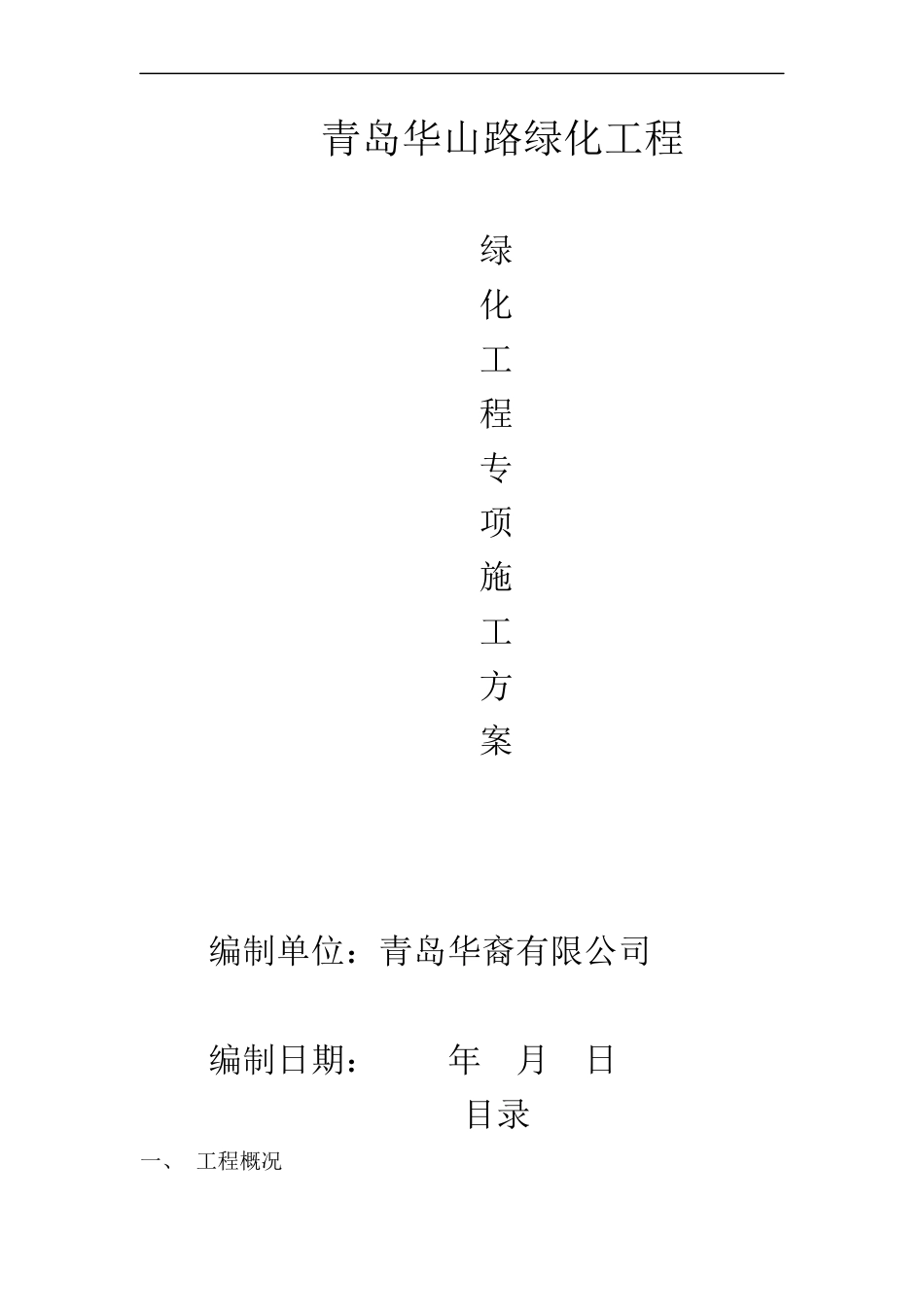

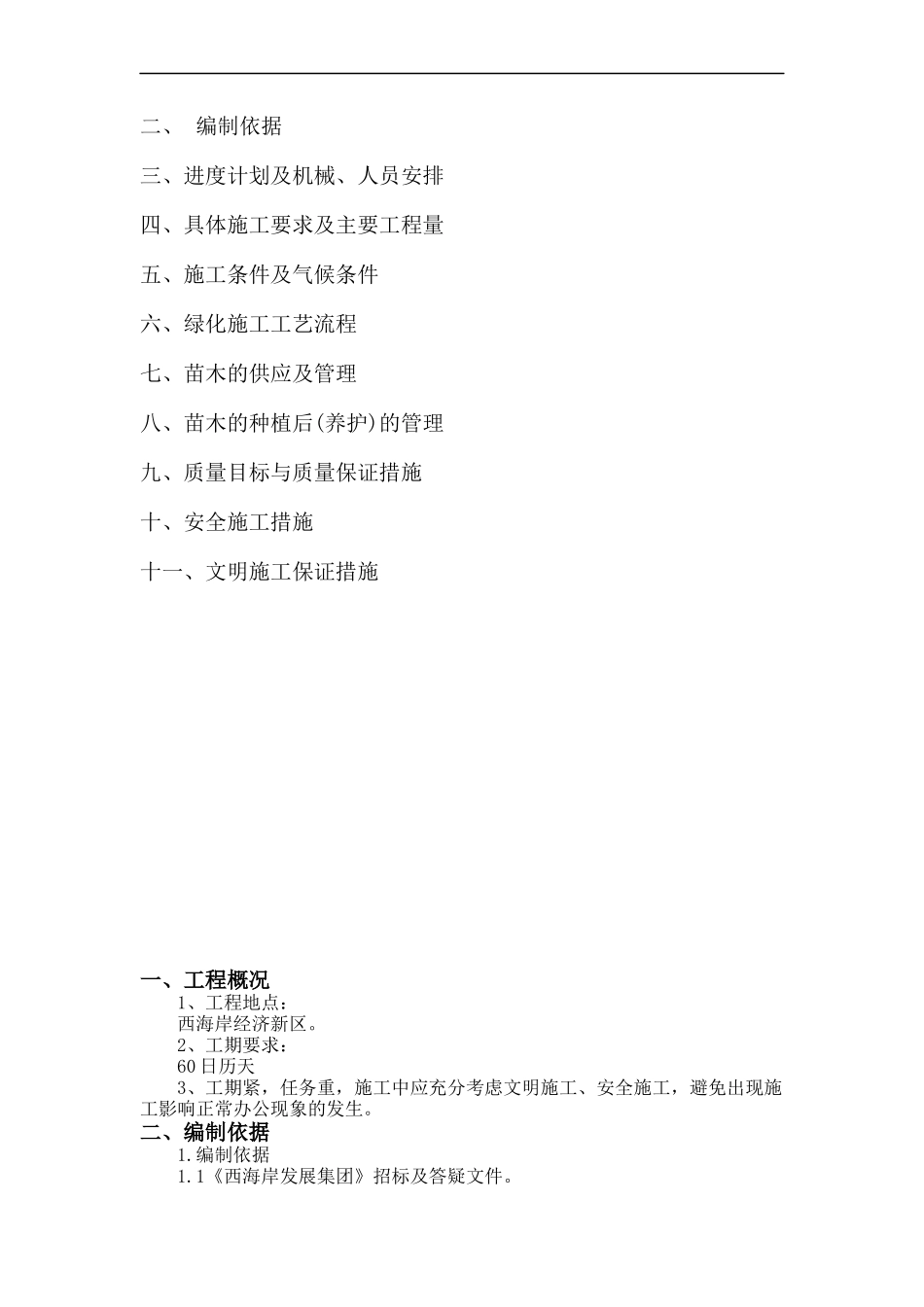

青岛华山路绿化工程绿化工程专项施工方案编制单位:青岛华裔有限公司编制日期:年月日目录一、工程概况二、编制依据三、进度计划及机械、人员安排四、具体施工要求及主要工程量五、施工条件及气候条件六、绿化施工工艺流程七、苗木的供应及管理八、苗木的种植后(养护)的管理九、质量目标与质量保证措施十、安全施工措施十一、文明施工保证措施一、工程概况1、工程地点:西海岸经济新区。2、工期要求:60日历天3、工期紧,任务重,施工中应充分考虑文明施工、安全施工,避免出现施工影响正常办公现象的发生。二、编制依据1.编制依据1.1《西海岸发展集团》招标及答疑文件。1.2国家现行技术标准、规范、规程及省市工程建设有关文件。1.3公司多年积累的同类工程施工经验。1.4现场勘察资料。2.编制范围按照招标文件规定的要点编制初步的施工组织设计。3编制原则3.1全面统筹,突出重点,合理衔接,确保工期。3.2采取各种防范措施,确保安全作业,文明施工。3.3保证质量,降低成本,提高效益。三、进度计划及机械、人员安排1、绿化工程计划于2013年月日开工,2014年月日完成。2、施工机械配置表设备名称型号数量备注挖掘机3301挖掘机851水车52水车131三轮车1搅拌机1铲车ZL2013、劳动力安排表序号工种人数备注1杂工人数视具体情况而定2绿化工人数视具体情况而定3司机人数视具体情况而定4起重工人数视具体情况而定4、项目管理人员构成表职位姓名联系方式备注四、具体施工要求及主要工程量(一)绿化地平整清理1、依据周围环境平整场地,按龟背型堆坡填土以满足自然排水,其中种植草坪处按照30cm厚度换土,其他地被处按照45cm厚度换土,灌木种植穴按照每株0.45立方米换土,乔木种植穴按照每株0.55立方米换土,树池内按照每个1立方米换土。2、所有靠路边或侧石沿线的绿地地面应低于侧石顶沿线5cm,平整好的绿地最高点应高于侧石顶沿线相应高度。3、绿地地形处理除满足景观要求外,还应考虑将地面水最终汇集至市政管网排走。(二)绿地种植土质要求1、PH值为5.5~7.5的壤土,有机质含量达到17.5,盐分值EC为0.16~0.60,疏松不含建筑、生活垃圾、无杂草、较大的植物残枝及直径3cm以上的石砾等杂物。2、合格土层深要求:清理杂土后,确保回填绿化种植土土层草地大于30cm,灌木大于45cm,乔木侧要求在种植土球周围有大于90cm的合格土层。3、种植层须与地下土层连接,无水泥板,沥青,石层等隔断,以保证土壤毛细管、液体、气体的上下贯通。4、在耕翻中若发现土质不符合要求,必须换合格土,换土后应压实,使密实度达到80%以上,以免因沉降产生坑洼。(三)基肥针对地块土质的实际情况,要求施工时对各种花草树木均应施足基肥,以使花草树木恢复产生后能尽快见效,按目前的园林施工要求,设计施工可用下列基肥:1、垃圾堆烧肥,利用垃圾焚烧产生的垃圾烧肥过筛,且充分沤熟后施用。2、堆沤蘑菇肥,为蘑菇生产厂生产蘑菇后的种植基质废料掺入3~5%的过磷酸钙堆沤,充分腐热后的基肥。3、塘泥,为鱼塘泥沉积深泥,经晒干后结构良好的优质泥块,含丰富有机质和氮、磷、钾等肥料无素捣成碎块(在任何方向直径3~5cm间)施用。4、堆沤蘑菇肥做基肥用量:草地每平方米15kg,花木(花坛)每平方米15kg,1m以下灌木(土球直径20~30cm)每株2~3kg,1m以上灌木(土球直径40cm以上)5kg,乔木土球直径50~60cm的为5~6kg,土球直径70~80cm的为7~8kg,草地、花坛在施肥后应进行一次约为20~30cm深的耕翻,把肥料与土充分混匀,乔灌木则应在种植前在穴边将肥土混匀,依次放入穴底和种植池,其它肥料或有机物作基肥必须在该工程主管单位同意后施用。五、施工条件及气候条件本工程施工机具和材料可经周边道路进入施工现场。交通较为便利,临时施工设施需我方自行安排,施工用水、电须由我方自行解决。项目位于青岛西海岸,属温带季风型气候,日照充足,6、7月份雨量充沛。六、绿化施工工艺流程1、绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%—3.0%之间以利排水。3)所有靠路边或路牙沿线50—100CM宽内的绿地...
