技术交底记录编号01-C2-017工程名称210工程配套设施二交底日期2014年7月7日施工单位中城建第五工程局有限公司分项工程名称室外回填土交底提要肥槽回填交底内容:一、施工准备:1
1土:宜优先利用基槽中挖出的土,但不得含有有机杂质
使用前应过筛,素土层回填土粒径不得大于50mm,灰土层使用的土料粒径不得大于15mm,含水率应小于等于12%-15%
2石灰:应用生石灰粉,使用前充分熟化,不得夹有未熟化的生石灰块,其粒径不得大于5mm,也不得含有过多的水份
3主要机具有:蛙式打夯机、自制人工夯、手推车、筛子(孔径40~60mm)、量斗、电气夯、铁锹(尖头与平头)跳板、阻燃稻草被、胶皮管、小线和木折尺等
4根据不同部位、不同阶段回填土作业时间,提前落实运土车辆、夯压机械,以及跳板、覆盖雨布和抽水泵等机械器具材料,确定灰土所用的石灰供应,以满足施工需要
5地下室肥槽上口宽2000mm范围内为2:8(体积比)灰土,2000mm范围以外可用素土分层夯实
汽车坡道底板下、柴油机房下回填3:7灰土

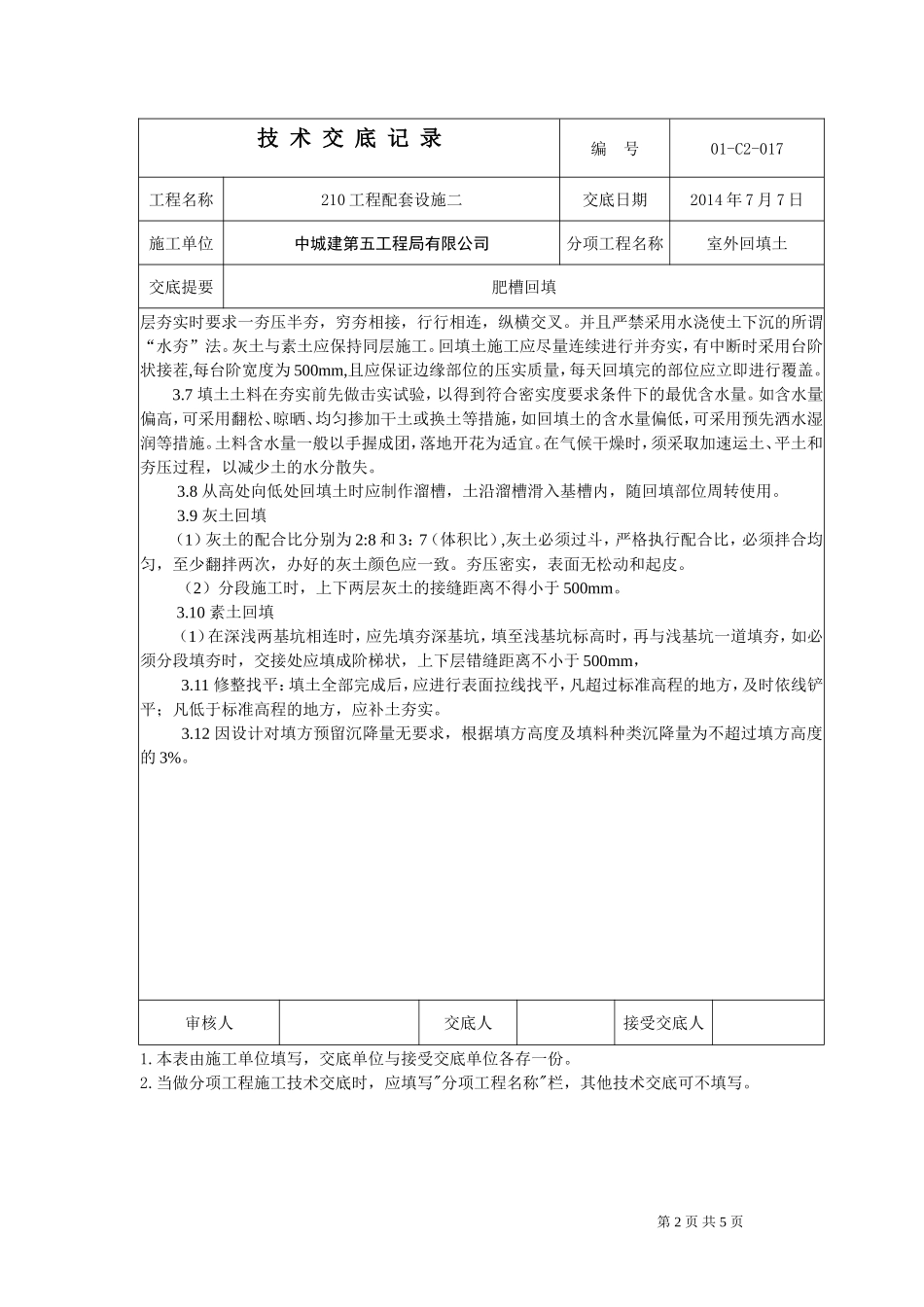

二、作业条件:2
1回填时事先做好防水保护层,并在苯板保护层上用红油漆打上分层铺填控制线(250MM一道)

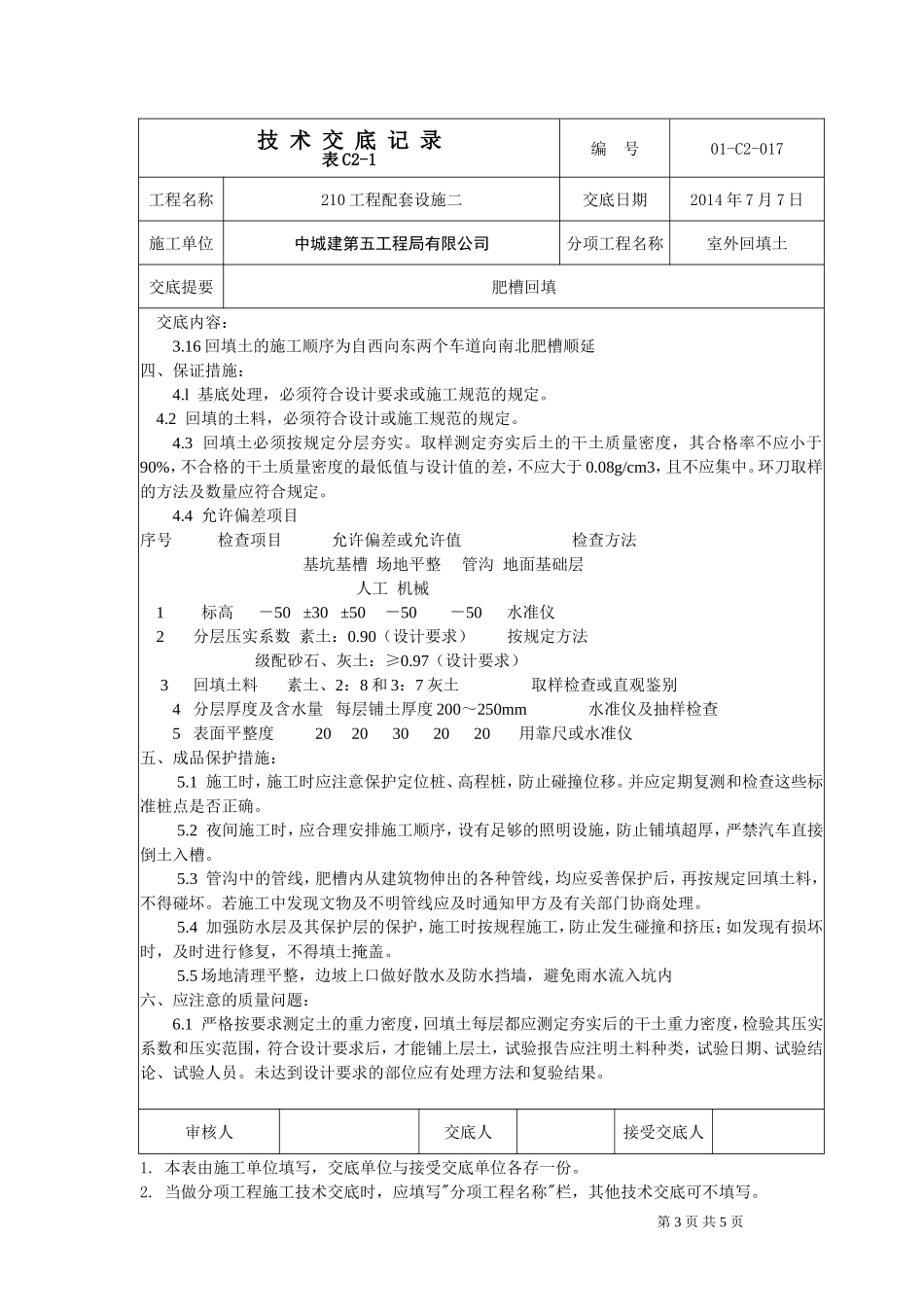

三、操作工艺:3
1工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收3
2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净
检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿然后用稻草被闷透等措施
3将土料过筛后按照配合比与白灰拌制均匀
对于粒径较大的土块,事先将其打碎,晾干后才可以使用,严禁将大土块直接投入虚铺土
