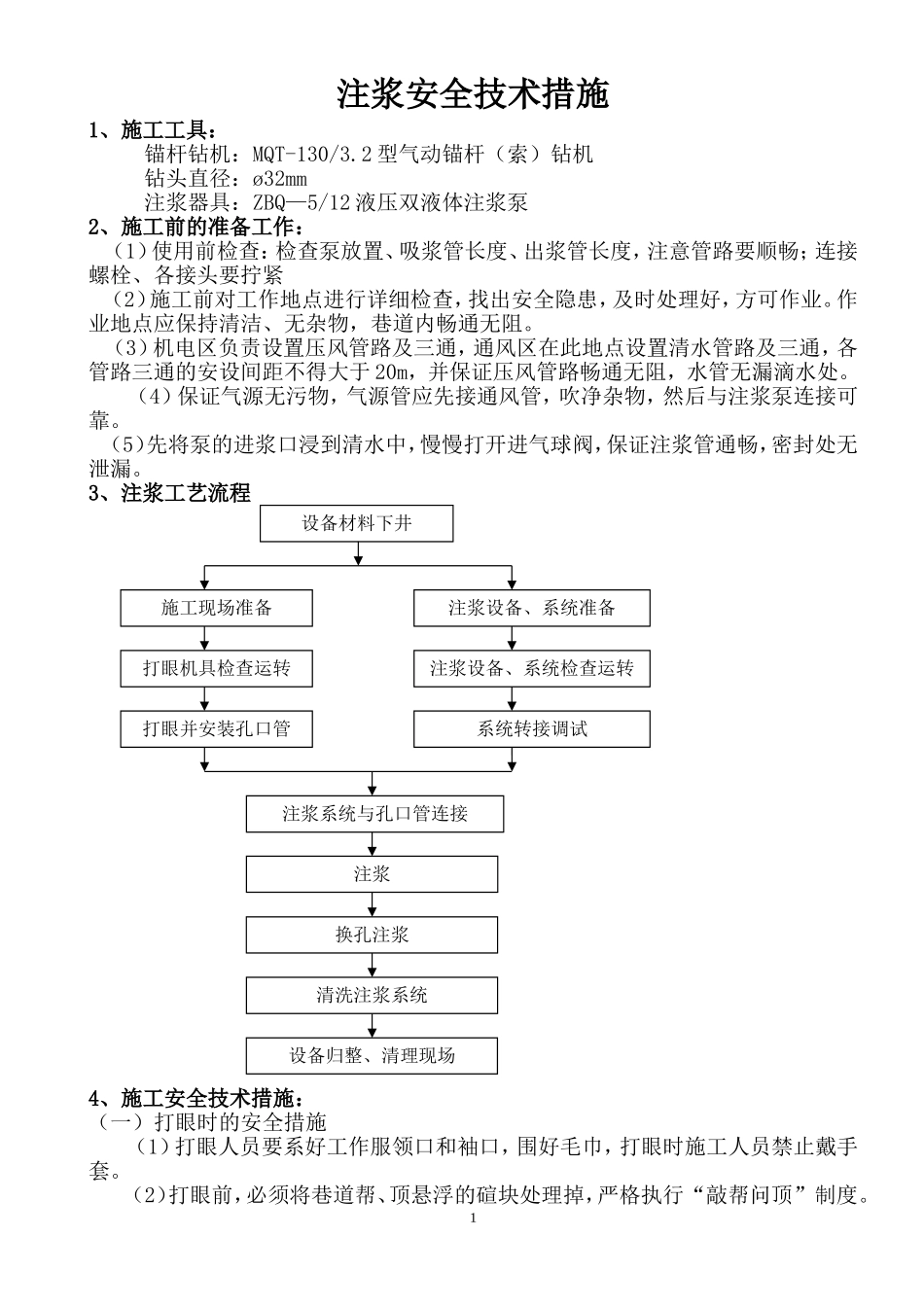

注浆安全技术措施1、施工工具:锚杆钻机:MQT-130/3
2型气动锚杆(索)钻机钻头直径:ø32mm注浆器具:ZBQ—5/12液压双液体注浆泵2、施工前的准备工作:(1)使用前检查:检查泵放置、吸浆管长度、出浆管长度,注意管路要顺畅;连接螺栓、各接头要拧紧(2)施工前对工作地点进行详细检查,找出安全隐患,及时处理好,方可作业
作业地点应保持清洁、无杂物,巷道内畅通无阻
(3)机电区负责设置压风管路及三通,通风区在此地点设置清水管路及三通,各管路三通的安设间距不得大于20m,并保证压风管路畅通无阻,水管无漏滴水处
(4)保证气源无污物,气源管应先接通风管,吹净杂物,然后与注浆泵连接可靠
(5)先将泵的进浆口浸到清水中,慢慢打开进气球阀,保证注浆管通畅,密封处无泄漏
3、注浆工艺流程4、施工安全技术措施:(一)打眼时的安全措施(1)打眼人员要系好工作服领口和袖口,围好毛巾,打眼时施工人员禁止戴手套
(2)打眼前,必须将巷道帮、顶悬浮的碹块处理掉,严格执行“敲帮问顶”制度
1设备材料下井施工现场准备注浆设备、系统准备打眼机具检查运转打眼并安装孔口管注浆设备、系统检查运转系统转接调试注浆系统与孔口管连接注浆换孔注浆清洗注浆系统设备归整、清理现场(3)打眼时,按规程要求调整好方向后,按一个方向推进必须由两人或两人以上操作,打眼时,必须选择巷帮破碎处进行打孔注浆
(4)打钻、注浆人员在施工期间必须佩戴防护用品
(二)注浆安全技术措施:为保证注浆施工质量和施工安全特制定本措施,任何参与注浆施工人员,必须熟知本措施,并保证在实际工作中严格遵守
注波雷因安全技术措施:(1)注浆泵一定要水平放置
倾斜放置注浆泵将会影响注浆泵的工作性能;(2)注浆泵采用压风作动力,风压在0
6Mpa为宜
注浆泵管路连接应按系统原理图布置
连接管路系统时,应配“O”型圈及“U”型销,严禁使用铁丝代替“U
